News Polar भोटेकोशी–त्रिशूली विपद् अध्ययन गर्न बनेको संसदीय समितिको सभापति चयन पर्सि News Polar संसदीय समितिको निर्देशनः चाडबाडमा यात्रु आवागमनलाई सहज र सुरक्षित तुल्याउनुस् News Polar प्रतिनिधिसभामा छ विधेयक प्रस्तुत News Polar अम्बर गुरुङ स्मृति सङ्गीत पुरस्कार शम्भुजीतलाई News Polar गोदावरी पर्यटन प्रवर्द्धन महोत्सवबाट सङ्कलित रकम बाढीपीडितलाई दिइने News Polar कपिलवस्तुमा क्षमताभन्दा बढी कैदीबन्दी : व्यवस्थापनमा चुनौती News Polar विशिष्ट व्यक्ति पक्राउ गर्ने क्रम नरोकिए सरकारले ठूलो मूल्य चुकाउनुपर्छ : प्रचण्ड News Polar विमानस्थलबाट सुनसहित एक व्यक्ति पक्राउ News Polar नेपथ्यले गरायो कोरियामा बृहद् नेपाली जमघट News Polar मनाङमा बाढी–पहिरोले ठूलो क्षति, १४ जना सम्पर्कविहीन News Polar नारायणीको बाढीले नवलपुरमा ११ सयभन्दा बढी विस्थापित, तत्काल राहत दिन सांसद खनालको माग News Polar सांसद गिरीको आरोप– सरकार गलत बाटोतर्फ अघि बढिरहेको छ News Polar विद्युत महसुलमा लगाइएको भ्याट फिर्ता लिन महासंघको आग्रह News Polar पूर्वप्रधानन्यायाधीश राणाको पक्राउलाई लिएर संसदमा एमालेको आक्रोशः ‘सरकारले राज्य आतङ्क मच्चायो’ News Polar बागलुङमा पहिरोमा परी १० जनाको मृत्यु, एक बेपत्ता News Polar बिपी राजमार्ग खुलाउने प्रयास जारी News Polar दुलालको प्रश्न– ‘के खाएपछि मध्यरातमा जोश आउँछ र असंवैधानिक काम हुन्छ?’ News Polar एमाले उपनेता अर्यालको मागः ‘विपद्को दीर्घकालीन व्यवस्थापनका लागि राष्ट्रिय गुरुयोजना बनाऊ’ News Polar सरकारको कामकारबाही ‘लुकिछिपी’ शैलीको भयोः सांसद राई News Polar मेलबर्नमा नेवा: गुठीको आयोजनामा इन्द्र जात्रा–येँया पुन्ही सम्पन्न

मिलनचोक–रातोढुङ्गा प्रसारण लाइन र सबस्टेशनको परीक्षण सफल

मिलनचोक–रातोढुङ्गा प्रसारण लाइन र सबस्टेशनको परीक्षण सफल
अ अ+ अ-

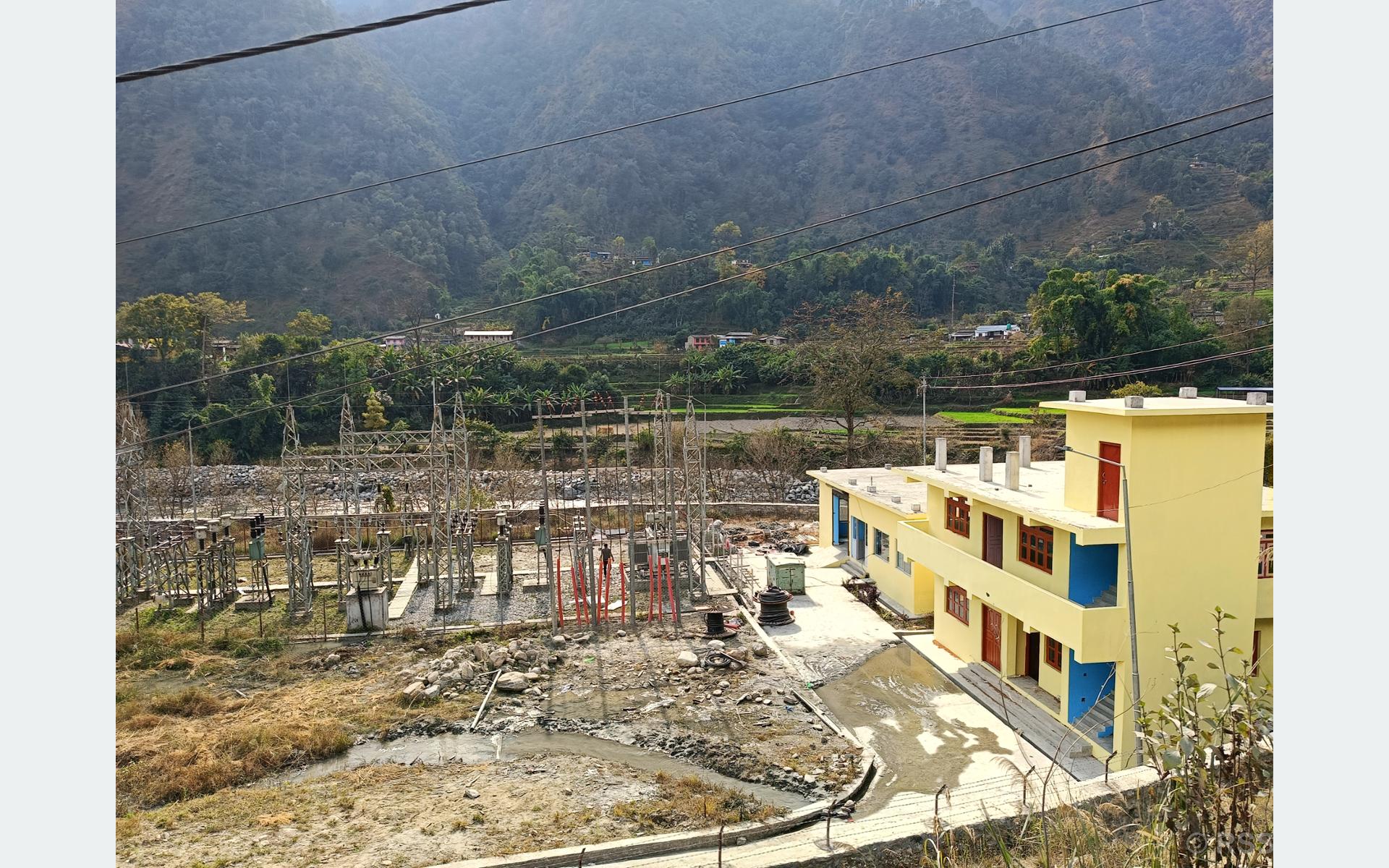

म्याग्दी । म्याग्दीको पश्चिमी क्षेत्रका तीनवटा स्थानीय तहमा विद्युुत् आपूर्ति गर्न निर्माण भएको प्रसारण लाइन र सबस्टेशनको परीक्षण सफल भएको छ ।

पर्वतको जलजला गाउँपालिका–४ मोहनचोकबाट म्याग्दीको मालिका गाउँपालिका–६ रातोढुङ्गा जोड्ने २२ किलोमिटर दूरीको प्रसारण लाइन र रातोढुङ्गामा ३३/११ केभी क्षमताको सबस्टेशनको परीक्षण गरिएको हो । निर्माण कम्पनी एटुुजेड इन्जिनियरिङका प्रतिनिधि पद्यसागर लुुइँटेलले प्रसारण लाइन र सबस्टेशनको परीक्षण सफल भएको जानकारी दिनुभयो ।

“नेपाल विद्युत् प्राधिकरणको प्राविधिक टोलीको निगरानीमा परीक्षण माघ १६ गते सकिएको छ”, उहाँले भन्नुभयो, “सबस्टेशन वरपरका जग्गाधनीको विवादका कारण सबस्टेशन चार्ज र सञ्चालन गर्न समस्या भएको छ ।” वितरण लाइनमा जोड्ने वातावरण भएमा एकै दिनमा सञ्चालन गर्न सकिने लुइँटेलले बताउनुभयो । गत पुस २९ गतेदेखि परीक्षण सुरु गरिएको थियो ।

रातोढुङ्गामा रहेको सबस्टेशन नजिकैका जग्गाधनीले ३३/११ केभी क्षमताको प्रसारण लाइनको पाँचवटा टावर सार्न माग गर्दै तातोपानी र दरवाङतर्फ जाने ११ केभी क्षमताको वितरण लाइनमा जोड्न नदिएका हुन् । मालिका गाउँपालिकाका अध्यक्ष बेगप्रसाद गर्बुजाले आयोजना, निर्माण व्यवसायी र प्रभावित जग्गाधनीसँग छलफल गरेर सबस्टेशन चार्ज र प्रसारण लाइन सञ्चालन गर्न पहल गरेको बताउनुभयो ।

नेपाल विद्युत् प्राधिकरणमार्फत एटुजेड इन्जिनियरिङले सन् २०१६ मा ठेक्का लिएको सबस्टेशन र प्रसारण लाइन सन् २०१८ को डिसेम्बरमा सक्ने लक्ष्य थियो । सुरुआती चरणमा जग्गा अधिग्रहणमा भएको ढिलाइका कारण प्रभावित बनेको थियो । पोल गाड्ने र तार तान्ने क्रममा जग्गाधनीको अवरोधले रोकिएको आयोजनाको काम गत जेठ महिनामा चार वर्षपछि सुरु भएको थियो ।

चार वर्षअघिनै सम्पन्न हुनुपर्ने सबस्टेशन र प्रसारण लाइन निर्माणमा भएको ढिलाइले म्याग्दीको पश्चिमी क्षेत्रमा पर्ने मङ्गला, मालिका र धवलागिरि गाउँपालिकामा केन्द्रीय प्रसारण लाइन विस्तार र विद्युत् आपूर्ति प्रभावित भएको छ । गण्डकी प्रदेशका भौतिक पूूर्वाधार विकास तथा यातायात व्यवस्थामन्त्री रेशमबहादुुर जुुग्जाली, प्रदेशसभा सदस्य हरि भण्डारीलगायतले ऊर्जा मन्त्रालय र नेपाल विद्युत् प्राधिकरणसँग समन्वय गरेर ठेकेदारलाई काममा फर्काउन पहल गर्नुभएको थियो । पछिल्लो विवाद समाधानका लागि विद्युत् प्राधिकरण, आयोजना, प्रशासन र गाउँपालिकासँग सहजीकरण गरेको मन्त्री जुग्जालीले बताउनुभयो ।

रातोढुङ्गा सबस्टेशन र प्रसारण लाइन सञ्चालन भएपछि पश्चिमी क्षेत्रको धवलागिरि, मालिका र मङ्गला गाउँपालिकामा केन्द्रीय प्रसारण लाइनको विद्युत् सेवा विस्तारमा सहज हुने विद्युत् प्राधिकरणको म्याग्दी वितरण केन्द्रका प्रमुख प्रताप बरालले बताउनुभयो । “हाल मिलनचोक सबस्टेशनबाट चारवटा फिडरबाट लामो दूरीमा विद्युत् आपूर्ति गराउँदा समस्या भएको छ”, उहाँले भन्नुभयो, “बीस किलोमिटर दूरीसम्म एउटा सबस्टेशनबाट विद्युत् आपूर्ति गराउने मापदण्ड भए पनि ८० किलोमिटरसम्म वितरण गर्नुपर्दा नियमित विद्युत् आपूर्ति गराउन भएको समस्या हट्नेछ् ।” रासस
