२७ श्रावण २०८३, बुधबार
,
Latest
सरकारी कार्यालयमा पेश गर्ने निवेदनको ढाँचामा एकरूपता ल्याउन सरकारको निर्देशन कार्यकाल बाँकी छँदै दुई सचिवले छाडे पद ग्यास अभावमा चितवन मेडिकल कलेजका विद्यार्थीलाई १०० रुपैयाँमै खाना कांग्रेस इतर समूहको राष्ट्रिय भेला साउन २९ देखि ३१ गतेसम्म,देउवाले उद्घाटन गर्ने परिपक्व कूटनीतितर्फ प्रधानमन्त्री शाहः भारत र चीनसँग व्यावहारिक संवाद बडीमालिका मेला भदौ १ देखि, तयारी सुरु ग्यासको अनलाइन ट्र्याकिङ प्रणालीको निर्माण गर्न थालेका छौँ : मन्त्री गौरीकुमारी मधेसमा विद्युत् पूर्वाधार विस्तार तीव्र, नयाँ प्रसारण लाइन र सबस्टेसन निर्माण अघि बढ्दै युवाको अधिकार सुनिश्चित गर्न मानव अधिकार आयोगको आग्रह लालबकैया नदीमा हराएका दुई बालबालिकाको शव फेला, एकको खोजी जारी
तपाईं के खोज्दै हुनुहुन्छ ?

‘तल्लो मोदी–नयाँ मोदी प्रसारण लाइन’ निर्माण सुरु



अ+ अ-

पर्वत । ऊर्जा नदीका रुपमा विकास भएको यहाँको मोदीखोलामा उत्पादित जलविद्युत्लाई एकीकृत रुपमा राष्ट्रिय प्रसारण लाइनमा जोड्ने उद्देश्यले तल्लो मोदी–नयाँ मोदी प्रसारण लाइन निर्माण सुरु गरिएको छ ।

कुश्मा नगरपालिका–७ खरेहादेखि मोदी गाउँपालिका–२ देउपुरमा रहेको नयाँ मोदी प्रसारण लाइनको स्टेसनसम्म नयाँ प्रसारण लाइन निर्माण सुरु गरिएको हो । प्रसारण लाइनका लागि हाल जग्गा अधिग्रहण भइरहेको छ ।

नेपाल विद्युत प्राधिकरणले निर्माण गर्न लागेको कुश्मा तल्लो मोदी–नयाँ मोदी प्रसारण लाइन आयोजनाका लागि पहिलो चरणमा रु एक करोड बराबरको जग्गा अधिग्रहण भइसकेको अयोजना प्रमुख रोशन अग्रवालले जानकारी दिनुभयो ।

आयोजना प्रमुख अग्रवालका अनुसार यो प्रसारण लाइन करिब साढे आठ किलोमिटर लम्बाइको हुनेछ । तल्लो मोदीदेखि नयाँ मोदी सबस्टेसनसम्मको प्रसारण लाइन करिब सात÷आठ महिनाअगाडि निर्माण भइसक्नुपर्ने थियो, जग्गा अधिग्रहणकै कारण ढिला भएको उहाँले बताउनुभयो । सम्झौता मिति अझै बाँकी भए पनि यो काम पूरा गर्न डेढ वर्ष लाग्न सक्ने अग्रवालको भनाइ छ ।

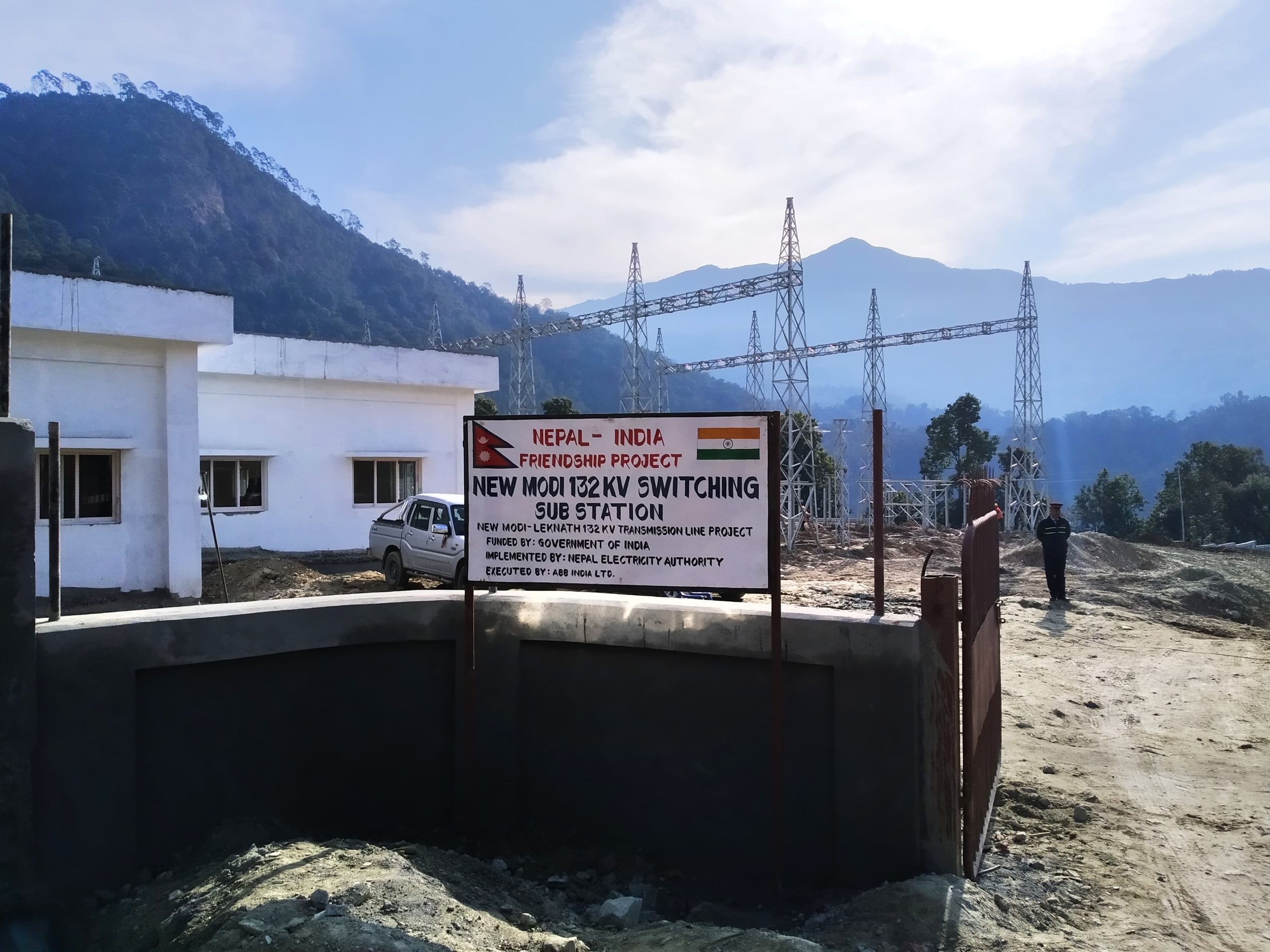

कुश्मादेखि नयाँ मोदीसम्म प्रसारण लाइनले जोडेपछि विद्युत् व्यवस्थापनका लागि ‘रिङ लाइन’ निर्माण हुने भएको छ । “अहिले कुश्माबाट बुटवल हुँदै भरतपुर, दमौली, लेखनाथ, लाहाचोक हुँदै न्यू मोदीमा आएको छ । अब यो न्यू मोदी र कुश्मा जोडियो भने प्रसारण लाइनको सर्कल बन्छ”, आयोजना प्रमुख अग्रवालले भन्नुुभयो, “यो सर्कल बनेपछि कुनै एक ठाउँमा सिस्टम फेल भए पनि विद्युत्को आपूर्ति दुरुस्तै रहन्छ ।”

यो प्रसारण लाइन एक सय ३२ केभी डबल सर्किट रहेको अग्रवालले जानकारी दिनुभयो । आयोजनाको काम सम्पन्न गर्न रु ३५ करोडमा ठेक्का सम्झौता भएको भए पनि जग्गा व्यवस्थापनसहितका अन्य कामहरू गर्दा करिब रु ५० करोड खर्च लाग्ने अनुमान गरिएको छ ।

एक सय ३२ केभी प्रसारण लाइन आयोजनाको टावर फाउन्डेसन निर्माणका लागि विभिन्न २६ वटा कित्ता जग्गाहरू अधिग्रहण गरी रु एक करोड पाँच लाख मुआब्जा वितरण गर्न लागिएको प्रमुख जिल्ला अधिकारी हरिप्रसाद घिमिरेले जानकारी दिनुभयो । अधिग्रहण गरिएका जग्गाको मुआब्जा निर्धारण भएकाले रकम बुझ्न आउन जिल्ला प्रशासन कार्यालयले जग्गाधनीहरूलाई सूचना जारी गरेको छ ।

प्रसारण लाइनका टावर निर्माणका लागि पहिलो चरणमा मोदी गाउँपालिका–५ बाजुङ तथा कुश्मा नगरपालिका–३ दुर्लुङ, कुश्मा नगरपालिका–७ खरेहा तथा वडा नं ८ चुवामा अधिग्रहण गरिने जग्गाको मुआब्जा दिन लागिएको हो । जग्गा प्राप्ति ऐन २०३४ को दफा ९ बमोजिम मुआब्जा प्राप्त गर्नेहरुलाई मुआब्जा बुझ्नका आह्वान गरिएको प्रजिअ घिमिरेले बताउनुभयो ।

पर्वतको मोदीखोलाबाट हाल चारवटा विद्युत् आयोजनामार्फत करिब ७४ मेगावाट विद्युत् उत्पादन भइरहेको छभने केही आयोजनाहरु निर्माण हुने चरणमा छन् ।
