२५ मंसिर २०८१, मंगलवार
,
Latest
महासंघको विधान संशोधन सर्वसम्मत: अध्यक्ष प्रत्यक्ष निर्वाचित, कार्यकाल २ वर्ष बेल्ट एण्ड रोड कोअपरेसनको फ्रेमवर्क सार्वजनिक यस वर्षको ‘दयाराम परियार स्मृति मानव अधिकार पुरस्कार’ वरिष्ठ अधिवक्ता कृष्णप्रसाद भण्डारीलाई प्रदान वीरगञ्जमा सकियो रवि लामिछानेको बयान, बुधबार कास्की  लैजाने तयारी  आगामी यात्रा तय गर्न यो जित पर्याप्त हुँदैनः रोहित पौडेल एकै खेलमा ६ विकेट लिएका बोसिस्टो भन्छन्– नेपालमा धेरै क्षमतावान् युवा क्रिकेटर छन् प्रधान सेनापति सिग्देल भारत प्रस्थान मिडिल अर्डरमा राम्रो हुन सकेन– दिनेश खरेल नागरिकको मानवअधिकार रक्षामा प्रतिबद्ध छौँः गृहमन्त्री लेखक सर्वोच्चले माग्यो रास्वपा नेताहरूसँग लिखित जवाफ
तपाईं के खोज्दै हुनुहुन्छ ?

राहुघाट जलविद्युत् आयोजनाको डिसेन्डर निर्माण गर्न खोला फर्काइयो



default
अ+ अ-

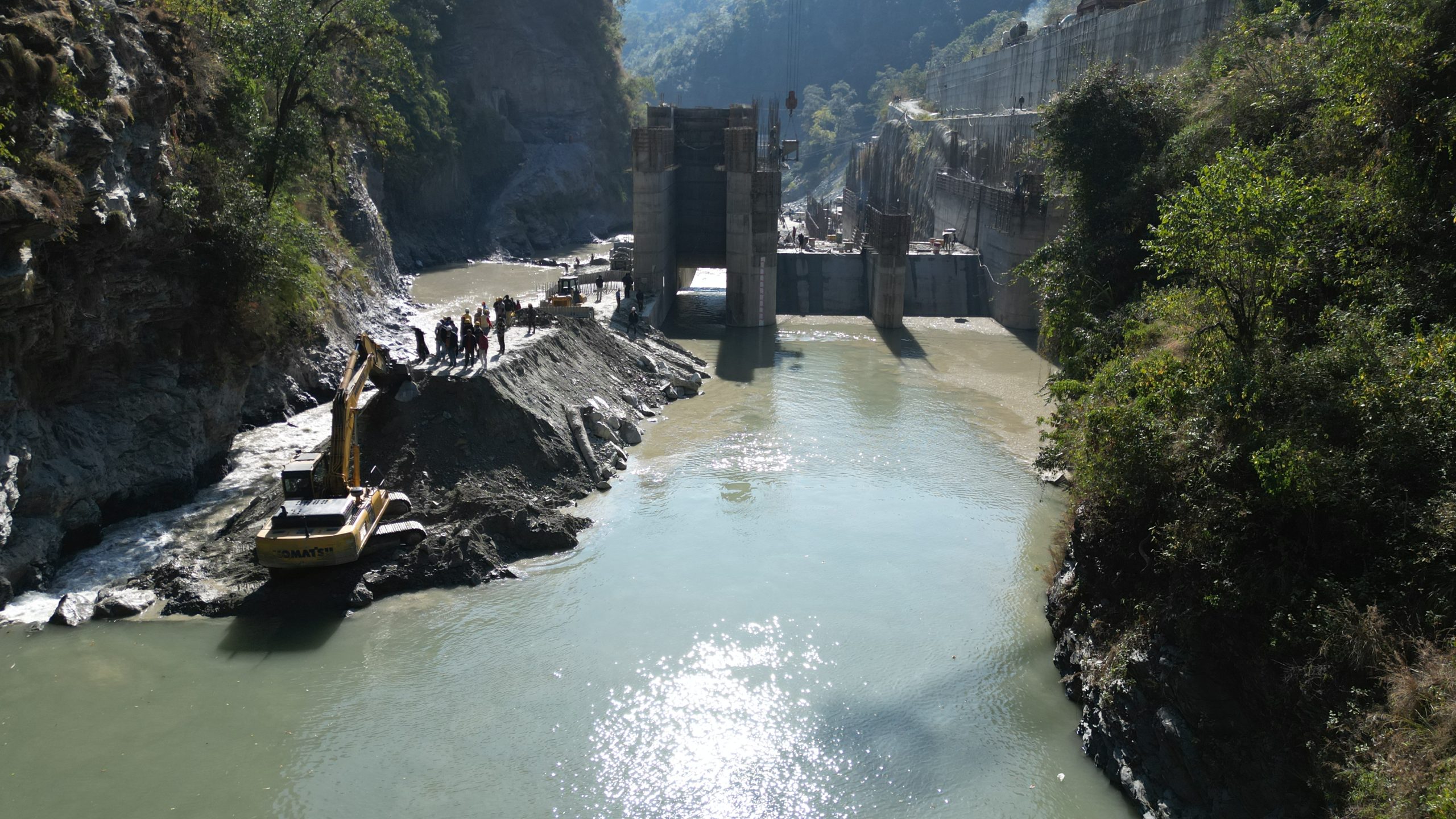

म्याग्दी : नेपाल विद्युत् प्राधिकरणद्वारा यहाँ निर्माणाधीन ४० मेगावाट क्षमताको राहुघाट जलविद्युत् आयोजनाको डिसेन्डर (बालुुवा थिग्राउने पोखरी) निर्माणका लागि आज राहुघाट नदीलाई फर्काइएको छ ।

रघुगङ्गा गाउँपालिका–४ दग्नाम र वडा न ५ झिँ को फेदीमा एक सय १९ दशमलव सात मिटर लामो, ३१ मिटर चौडाइ र १६ मिटर अग्लो डिसेन्टर बनाउनका लागि खोला फर्काइएको हो । दग्नामतर्फको भूगोलमा डिसेन्डर बनाउन झिँतर्फको भूगोलमा निर्माण भएको एक सय १२ मिटर लामो, एक सय १९ दशमलव सात मिटर अग्लो र पाँच मिटर फराकिलो अण्डर सुुलुुसबाट खोला बगाइएको राहुघाट जलविद्युत् आयोजनाका व्यवस्थापक राज विष्टले जानकारी दिनुभयो ।
“अण्डर सुुलुुस र स्पिल वे निर्माण सकेर डिसेन्डर बनाउन थालिएको हो”, उहाँले भन्नुुभयो, “३१ मिटर लामो र १७ मिटर अग्लो बाँध निर्माण अन्तिम चरणमा पुुगेको छ ।” नदी फर्काउने काम जलविद्युुत् आयोजना निर्माणका लागि एउटा महत्वपूर्ण कोशेढुङ्गा र फड्को भएको विष्टले बताउनुभयो ।
राहुघाट जलविद्युत् आयोजनाको आगामी २०२५ मार्च महिनाभित्र विद्युत् उत्पादन सुरु गर्ने कार्ययोजनासहित काम भइरहेको छ । विसं २०७४ मङ्सिरमा रु छ अर्बमा ठेक्का सम्झौता गरेको सिभिल ठेकेदार भारतको जयप्रकाश एसोशियटले हालसम्म ६५ प्रतिशत काम गरेको प्रवद्र्धक कम्पनी रघुुगङ्गा हाइड्रोपावरका प्रबन्ध सञ्चालक गणेश केसीले बताउनुुभयो । आयोजनाको करिब ५० प्रतिशत वित्तीय प्रगति भएको छ ।
सुरुङ ९० प्रतिशत र विद्युत्गृह निर्माणको काम ५० प्रतिशतभन्दा बढी सकिएको छ । छ किलोमिटर दुई सय मिटर सुरुङमध्ये पाच किलोमिटर पाँच सय ९८ मिटर सुरुङ निर्माण सकिएको जयप्रकाश एसोशियटसका आयोजना व्यवस्थापक हरिश अग्रवालले बताउनुभयो ।
अब छ सय दुई मिटर मात्र सुरुङ निर्माण गर्न बाँकी छ । अबको दुई महिनाभित्र सुरुङको ‘ब्रेक थ्रु’ गर्ने लक्ष्यसहित काम भइरहेको छ । सिभिल ठेकेदारले विसं २०७५ असारमा पहुँचमार्ग र विसं २०७६ असारमा सुरुङ खन्न सुरु गरेको थियो । बाँध, अँधेरीखोला, पिप्ले र तिल्केनीचौरका चार अडिटबाट सुरुङ निर्माणलाई तीव्रता दिइएको छ ।
सुरुङबाट आउने पानीलाई रघुगङ्गा–३ पिप्लेदेखि तिल्केनीचौरमा निर्माणाधीन विद्युत्गृहमा खसाल्ने एक सय ९६ मिटर ठाडो सुरुङलाई फिनिसिङ गर्ने काम अन्तिम चरणमा पुगेको छ । पिप्लेमा ६१ मिटर गहिरो सर्च साफ्ट निर्माण सकिएको छ । विद्युत्गृह निर्माणस्थलबाट भर्टिकल प्रेसर साफ्टसँग जोड्ने तीन सय २९ मिटर बटम प्रेसर साफ्टको सुरुङ यसअघि नै जोडिएको थियो । अडिट नम्बर ३ देखि भर्टिकल प्रेसर साफ्टसम्मको पाँच सय ४१ मिटरमध्ये चार सय ५० मिटर सुरुङ निर्माण सकिएको छ ।
विद्युत्गृहको संरचना निर्माण सकेर टर्वाइनका उपकरण जडान गर्न थालिएको छ । विसं २०७६ कात्तिकमा एक करोड दुई लाख ९३ हजार २२ दशमलव ३५ अमेरिकी डलरमा इलेक्ट्रोमेकानिकल ठेक्का सम्झौता गरेको भारत हेभी इलेक्ट्रिकल्स लिमिटेड (भेल)ले विद्युत्गृहका उपकरण आयात गर्न थालेको छ ।
भारतीय आयात निर्यात (एक्जीम) बैंकको ६७ मिलियन अमेरिकी डलर सहुलियतपूर्ण ऋण तथा प्राधिकरण र सरकारकोे संयुक्त लगानीमा कम्पनीको अवधारणा तथा इञ्जिनियरिङ प्रक्युमेन्ट एन्ड कन्ट्रयाक्ट (इपीसी) प्रारुपमा राहुघाट जलविद्युत् आयोजना निर्माण भइरहेको छ ।
प्राकृतिक विपद्, कोरोना (भाइरस)को महामारी र कालीगण्डकीबाट नदीजन्य निर्माण सामग्री उत्खनन गर्न नपाउँदा समस्या भएको निर्माण व्यवसायीले बताएका छन् । सर्वोच्च अदालतको विसं २०७८ असारको आदेशका कारण कालीगण्डकी नदीबाट ढुङ्गा, गिटी र बालुवा उत्खनन गर्न नपाउँदा नदीजन्य निर्माण सामग्रीको अभाव भएको हो ।
यस आयोजनाले सन् २०२३ को जनवरी ३१ देखि वार्षिक रु  २४ करोड पाँच लाख ९३ हजार ३४ युनिट विद्युत् उत्पादन गर्ने लक्ष्यसहित २०७५ चैतमा विद्युत् खरिद बिक्री सम्झौता (पिपिए) गरेको थियो । राहुघाटबाट उत्पादन हुने विद्युत् केन्द्रीय ग्रिडमा जोड्न कालीगण्डकी कोरीडोरअन्तर्गत २२० केभी (डबल सर्किट) क्षमताको दाना–कुश्मा प्रसारण लाइनमा जोड्न ‘लुप इन लुप आउट’ (लिलो)का चार टावर तयार भएका छन् । रासस
