News Polar नेपालको संस्कृति, सम्पदा र पर्यटनको प्रवद्र्धन गर्न ‘गौरवता नेपाल’ परियोजना सञ्चालन गरिने News Polar सुस्ताका सबै नागरिकलाई नारायणीवारि ल्याइयो News Polar विपदबाट चार दिनमा १५ जनाको मृत्यु News Polar पर्यटन विकासका लागि अन्तरमन्त्रालय समन्वय आवश्यक छ : पर्यटनमन्त्री पौडेल News Polar अविरल वर्षापछिको काठमाडौंः बादल फाट्यो, हिमाल खुले News Polar रास्वपाले सांसदका स्वकीय सचिवलाई गर्‍यो अभिमुखीकरण News Polar विश्वव्यापी जलवायु परिवर्तनलाई मध्यनजर गर्दै पर्यटन क्षेत्रको सुरक्षा मापदण्ड परिमार्जन गर्न आवश्यकः जलवायु विज्ञ दाहाल News Polar पर्यटन क्षेत्र मुलुकको आर्थिक समृद्धि र उद्यमशीलताको महत्वपूर्ण आधारःसचिव सुवेदी News Polar अनुगमनमा रोक लगाएपछि प्रहरीप्रति मानव अधिकार आयोगको आपत्ति News Polar वर्षा रोकिएपछि पनि पहिरोको जोखिम कायमै, अवरुद्ध सडक खुलाउन २५० भन्दा बढी उपकरण तयारी अवस्थामाः प्राधिकरण News Polar अविरल वर्षा र बाढीपहिरोमा १२ जनाको मृत्यु, ७ जना बेपत्ता News Polar भोटेकोशी–त्रिशूली बाढीबाट वागमतीको पर्यटन क्षेत्रमा ५२ अर्बभन्दा बढीको क्षति News Polar नारायणीको जलसतह हालसम्मकै उच्च News Polar वर्षापछि आकाश खुलेसँगै काठमाडौं उपत्यकाको मौसम-फोटो फिचर News Polar लालबकैया नदीमा आएको बाढीले मौलापुरको तटबन्ध जोखिममा News Polar पहिरोले अवरुद्ध मध्यपहाडी लोकमार्ग सञ्चालन News Polar महाकालीमा पानीको बहाव बढ्यो, आवागमन प्रभावित News Polar कुलेखानीमा जलसतह बढेपछि देउराली-सिस्नेरी सडक ४ः०० बजेदेखि बन्द News Polar म्याग्दीको गिवाङक पहिरोमा पुरिएका दुई जनाको शव फेला, दुई जनाको उद्धार News Polar कालीगण्डकीको बाढीले बेनीमा कटान गर्न थाल्यो

डाडाखेत–राहुघाट प्रसारण लाइन आयोजनाः ८९ प्रतिशत भौतिक प्रगति

डाडाखेत–राहुघाट प्रसारण लाइन आयोजनाः ८९ प्रतिशत भौतिक प्रगति
अ अ+ अ-

म्याग्दी। म्याग्दीमा निर्माणाधीन १३२ केभी क्षमताको डाडाखेत–राहुघाट प्रसारण लाइन आयोजनाको तेस्रो पटक थपिएको म्याद सकिनै लाग्दा ८९ प्रतिशत भौतिक प्रगति भएको छ ।

मालिका गाउँपालिका–७ डाडाखेतदेखि रघुगङ्गा गाउँपालिका–३ अम्बाङ जोड्ने २५ किलोमिटर लामो प्रसारण लाइन र दुवै ठाउँमा सबस्टेसन निर्माणका लागि सन् २०२१ को डिसेम्बर ३१ मा रु तीन अर्ब ५७ करोडमा लार्सन एन्ड टर्वो लिमिटेडसँग ठेक्का सम्झौता भएको थियो ।

पहिलो पटकको म्याद सन् २०२५ जुलाई १६ र दोस्रो पटकको म्याद नोभेम्बर १६ सम्ममा सकिएपछि २०२६ अगस्त १६ सम्मका लागि तेस्रो पटक म्याद थपिएको थियो ।

आयोजनाका सहायक प्रबन्धक इञ्जिनियर सुरज गुरुङले तेस्रो पटक थप भएको म्यादभित्र पनि ठेकेदारले काम सम्पन्न गर्न सक्ने अवस्था नदेखिएको बताउनुभयो ।

“आयोजनाका तर्फबाट ठेकेदारलाई ताकेता, सरोकारवालासँग समन्वय, सहजिकरण भइरहेपनि अझै चार÷पाँच महिना लाग्ने देखिएको छ,” उहाँले भन्नुभयो,” प्रसारण लाइनको क्षेत्राधिकारमा पर्ने वन क्षेत्रमा रूख कटान आदेश प्राप्त नहुुनु, राहुघाट सबस्टेसन निर्माण स्थलको कमजोर भूगोल, विपद्को जोखिम र केही टावर निर्माण स्थलमा स्थानीयको विवादका कारणले निर्माण अवधि लम्बिएको हो ।”

म्याग्दी र राहुघाट वेसिनका जलविद्युत् आयोजनाबाट उत्पादन हुुने विद्युत्लाई केन्द्रीय प्रणालीमा आबद्ध गराउन नेपाल विद्युत् प्राधिकरणले सो प्रसारण लाइन निर्माण गरिरहेको हो । कुल १३२ केभी क्षमताको डबल सर्किट प्रसारण लाइनको हालसम्म ८२ वटामा ८० वटाको जग निर्माण र ७२ वटा टावर खडा भएका छन् । प्रसारण लाइन र सबस्टेसनको उपकरण आयात भइसकेको छ ।

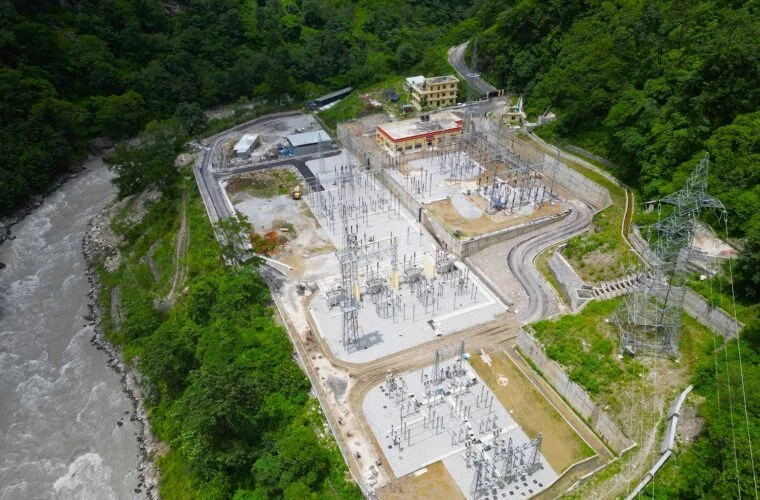

डाडाखेतको सबस्टेसनमा ९० प्रतिशत प्रगति भएको र २५ किलोमिटरमध्ये १२ दशमलव एक किलोमिटर प्रसारण लाइनको तार तान्ने काम सकिएको छ । डाडाखेत सबस्टेसनको भौतिक संरचना निर्माण सकेर परीक्षण कार्य भइरहेको आयोजना प्रमुख रोशन अग्रवालले बताउनुभयो ।

कुल ५१ रोपनी क्षेत्रफलमा निर्माण भएको डाडाखेत सबस्टेसनमा १३३÷३३ केभी, ३० एमभिए क्षमता र एआइएस प्रविधिको उपकरण जडान भइरहेको छ । यस्तै, २२०÷१३२÷३३ केभी, २०० एमभिए क्षमताको उपकरण जडान हुने जिआइएस प्रविधिको राहुघाट सबस्टेसनमा उपकरण राख्ने र कार्यालयको भवन निर्माण अन्तिम चरणमा पुगेको छ ।

कुल रु चार अर्ब ८८ करोड लागत अनुमान गरिएको आयोजना निर्माणका लागि रु एक अर्ब पाँच करोड विद्युत् प्राधिकरण र रु तीन अर्ब ८२ करोड एसियाली विकास बैङ्कको ऋण लगानी छ । एसियाली विकास बैङ्कसँग भएको २७ मिलियन डलर ऋण सम्झौता पछिल्लो पटक बढाएर ३१ मिलियन डलर बनाइएको छ । एसियाली विकास बैङ्कले विद्युत् प्रसारण लाइन आधुनिकीकरण परियोजनामार्फत राहुघाट–डाडाखेत प्रसारण लाइन बनाउन ऋण लगानी गरेको हो ।

प्रसारण लाइनको मार्गाधिकार र टावर रहने २५ दशमलब ६२ हेक्टर सामुदायिक र राष्ट्रिय वन क्षेत्रको जग्गा प्रयोग गर्नका लागि २०८० फागुन ६ गतेको मन्त्रिपरिषद्ले बैठकले स्वीकृति दिएको दुई वर्ष दुई महिनापछि डिभिजन वन कार्यालयबाट गत जेठ महिनाको पहिलो साता कटान आदेश प्राप्त भएको थियो ।

आयोजना निर्माण स्थलमा तीन हजार ९३६ वटा रूख छन् । प्रसारण लाइनका ८२ वटा टावरमध्ये ४० वटा वन क्षेत्र र ४२ वटा व्यक्तिगत जग्गामा छन् । वन क्षेत्रको जग्गा प्रयोग गरेबापत आयोजनाले २०८१ असोजमा ५०४ रोपनी जग्गा खरिद गरी बिरुवा हुर्काउनका लागि पहिलो किस्ता बापतको रकम पनि उपलब्ध गराइसकेको थियो ।

म्याग्दी नदीमा १७२ दशमलव आठ मेगावाट क्षमताको चार वटा जलविद्युत् आयोजना निर्माणाधीन छन् । राहुघाटमा ३५ दशमलव पाँच मेगावाटको चिमखोला–राहुघाट–मङ्गले, ४८ मेगावाटको अपर राहुघाट, २१ दशमलव तीन मेगावाट क्षमताको ठूलोखोला र २३ दशमलव पाँच मेगावाट क्षमताको माथिल्लो ठूलोखोला जलविद्युत् आयोजनाले उत्पादन थालेका छन् ।

४० मेगावाट क्षमताको राहुघाट जलविद्युत् आयोजना निर्माणको अन्तिम चरणमा छन् । तुदी पावरले बनाएको चिमखोला–राहुघाट–मङ्गले र संयुक्त ऊर्जाको ठूलोखोला जलविद्युत् आयोजनाले अस्थायी टावर बनाएर २२० केभी क्षमताको कालीगण्डकी प्रसारण लाइनमा विद्युत् आपूर्ति गराएका छन् ।  रासस
