News Polar सुस्ताका सबै नागरिकलाई नारायणीवारि ल्याइयो News Polar विपदबाट चार दिनमा १५ जनाको मृत्यु News Polar पर्यटन विकासका लागि अन्तरमन्त्रालय समन्वय आवश्यक छ : पर्यटनमन्त्री पौडेल News Polar अविरल वर्षापछिको काठमाडौंः बादल फाट्यो, हिमाल खुले News Polar रास्वपाले सांसदका स्वकीय सचिवलाई गर्‍यो अभिमुखीकरण News Polar विश्वव्यापी जलवायु परिवर्तनलाई मध्यनजर गर्दै पर्यटन क्षेत्रको सुरक्षा मापदण्ड परिमार्जन गर्न आवश्यकः जलवायु विज्ञ दाहाल News Polar पर्यटन क्षेत्र मुलुकको आर्थिक समृद्धि र उद्यमशीलताको महत्वपूर्ण आधारःसचिव सुवेदी News Polar अनुगमनमा रोक लगाएपछि प्रहरीप्रति मानव अधिकार आयोगको आपत्ति News Polar वर्षा रोकिएपछि पनि पहिरोको जोखिम कायमै, अवरुद्ध सडक खुलाउन २५० भन्दा बढी उपकरण तयारी अवस्थामाः प्राधिकरण News Polar अविरल वर्षा र बाढीपहिरोमा १२ जनाको मृत्यु, ७ जना बेपत्ता News Polar भोटेकोशी–त्रिशूली बाढीबाट वागमतीको पर्यटन क्षेत्रमा ५२ अर्बभन्दा बढीको क्षति News Polar नारायणीको जलसतह हालसम्मकै उच्च News Polar वर्षापछि आकाश खुलेसँगै काठमाडौं उपत्यकाको मौसम-फोटो फिचर News Polar लालबकैया नदीमा आएको बाढीले मौलापुरको तटबन्ध जोखिममा News Polar पहिरोले अवरुद्ध मध्यपहाडी लोकमार्ग सञ्चालन News Polar महाकालीमा पानीको बहाव बढ्यो, आवागमन प्रभावित News Polar कुलेखानीमा जलसतह बढेपछि देउराली-सिस्नेरी सडक ४ः०० बजेदेखि बन्द News Polar म्याग्दीको गिवाङक पहिरोमा पुरिएका दुई जनाको शव फेला, दुई जनाको उद्धार News Polar कालीगण्डकीको बाढीले बेनीमा कटान गर्न थाल्यो News Polar बीसौँ एसियाली खेलकुदः टेनिसमा बास्तोला र खड्काको जोडी विजयी

राहुघाट जलविद्युत् आयोजनाः सुरुङमा पानी भर्न थालियो

राहुघाट जलविद्युत् आयोजनाः सुरुङमा पानी भर्न थालियो
default
अ अ+ अ-

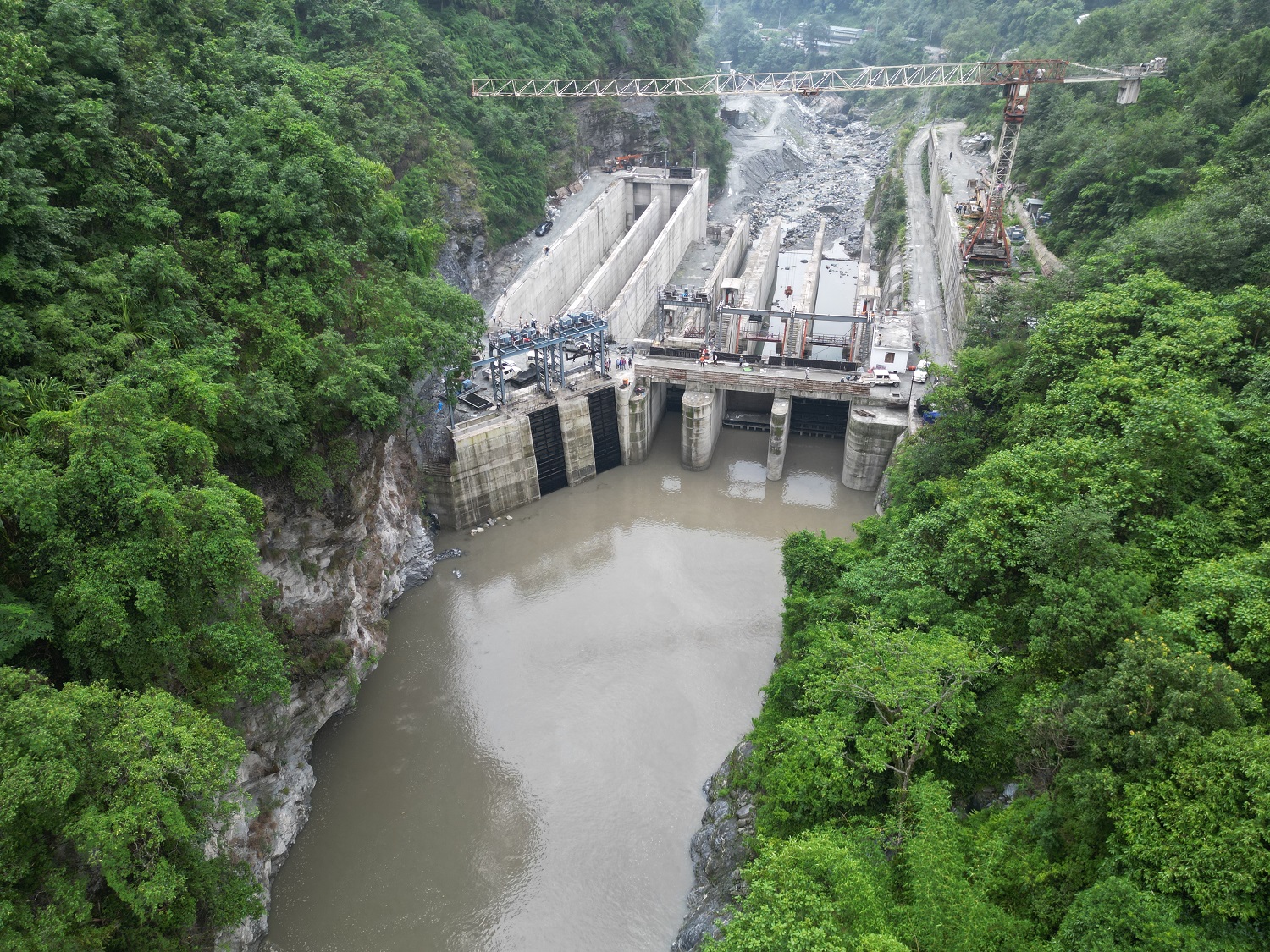

म्याग्दी। म्याग्दीको बहुप्रतिक्षित राहुघाट जलविद्युत् आयोजनाको सुरुङमा आजदेखि पानी भर्न थालिएको छ ।

नेपाल विद्युत् प्राधिकरणको सहायक कम्पनी रघुगङ्गा हाइड्रो लिमिटेडले निर्माण गरेको ४० मेगावाट क्षमताको राहुघाट जलविद्युत् आयोजनाको दग्नाम र झिँको सिमानामा पर्ने बाँधबाट पिप्लेस्थित तेस्रो अडिटसम्मको मुख्य सुरुङमा पानी भर्न थालिएको हो ।

रघुगङ्गा हाइड्रोका प्रबन्ध सञ्चालक गणेश केसीले आयोजनाको निर्माण सकिएका भौतिक संरचनाको परिक्षण गर्नेक्रम जारी रहेको जनाउँदै छ किलोमिटर दुई सय ७० मिटर मुख्य सुरुङमा पानी भर्न थालिएको बताउनुभयो । “पहिलो दिन एक हजार ६०० मिटर सुरुङमा पानी भरेका छौँ । करिब चार दिनमा सबै सुरुङमा पानी भरेर १५ दिनपछि सञ्चालन योग्य बनाउने कार्यतालिका छ”, उहाँले भन्नुभयो, “सात वर्षको प्रयासपछि यो आयोजना विद्युत् उत्पादनको चरणमा प्रवेश गर्नुलाई महत्वपूर्ण उपलब्धि मानेका छौँ ।”

यसअघि बाँध, डिसेन्डर (पानी थिग्र्याउने पोखरी) र स्वीचयार्डको सफल परीक्षण भइसकेको आयोजनाले करिब १५ दिन सुरुङमा पानी भरेपछि कुनै समस्या नआएमा त्यसलगत्तै विद्युत्गृहमा रहेका २०÷२० मेगावाट क्षमताका दुईमध्ये एक वटा युनिटबाट परीक्षणका लागि विद्युत् उत्पादनको तयारी गरिएको प्रबन्ध सञ्चालक केसीले जानकारी दिनुभयो ।

रघुगङ्गा गाउँपालिका–४ दग्नाम र वडा नं ५ झिँको फेदीमा बाँध र दुई वटा पानी थिग्र्याउने पोखरीको परिक्षण भइसकेको छ । भौतिक संरचना र विद्युत्गृहका उपकरणको परीक्षणपछि आयोजना विद्युत् उत्पादनको चरणमा प्रवेश गर्ने उहाँले बताउनुभयो ।

तिल्केनीचौरमा विद्युत्गृह निर्माण सकेर रङरोगन गर्न थालिएको छ । बीस  मेगावाटको एक युनिट जडान भइसकेको छ भने अर्को युनिटका पाटपुर्जा जडान अन्तिम चरणमा पुुगेको छ । आयोजनाबाट उत्पादित विद्युत्लाई केन्द्रीय प्रसारण लाइनमा जोड्नका लागि विद्युत्गृह परिसरमा निर्माण भएको स्वीचयार्ड गत जेठ २५ गतेदेखि सञ्चालनमा आएको प्रबन्ध सञ्चालक केसीले जानकारी दिनुभयो ।

भारतीय सिभिल ठेकेदार कम्पनी जयप्रकाश एसोशियट्स (जेपी)ले ४५ महिनामा सम्पन्न गर्ने लक्ष्यसहित सन् २०१७ नोभेम्बर १७ (२०७४ मङ्सिर ६ गते) रु  छ अर्बमा ठेक्का सम्झौता गरेको थियो । पटकपटक गरी सन् २०२५ नोबेम्बरसम्मका लागि तेस्रो पटक म्याद थपिएको थियो । चौँथो पटक थपिएको समयभित्र आयोजना सम्पन्न गराउने लक्ष्य अनुसार काम भइरहेको प्रबन्ध सञ्चालक केसीले बताउनुभयो ।

कोरोना महामारी, बाढी, पहिरोलगायत प्राकृतिक विपद् र नदीजन्य निर्माण सामग्रीको अभावका कारण आयोजना निर्माणमा ढिलाइ भएको ठेकेदार कम्पनी जेपीका आयोजना व्यवस्थापक हरिश अग्रवालले बताउनुभयो । भारत हेभी इलेक्ट्रिकल्स लिमिटेड (भेल) सँग विसं २०७६ कात्तिकमा एक करोड दुई लाख ९३ हजार २२ दशमलव ३५ अमेरिकी डलरमा इलेक्ट्रोमेकानीकल ठेक्का सम्झौता भएको थियो ।

भारतीय आयात निर्यात (एक्जिम) बैंकको ६७ मिलियन अमेरिकी डलर सहुलियतपूर्ण ऋण तथा नेपाल विद्युत् प्राधिकरण र नेपाल सरकारकोे संयुक्त लगानीमा कम्पनीको अवधारणा र इन्जिनियरिङ प्रक्युमेन्ट एण्ड कन्ट्रयाक्ट (इपिसी) प्रारुपमा राहुघाट जलविद्युत् आयोजना सञ्चालन गरिएको हो ।

कमजोर आर्थिक अवस्थाका कारण २०७२ मा पुरानो ठेकेदार आइभिआरसिएलसँगको ठेक्का तोडेर नयाँ प्रक्रियाबाट निर्माण अघि बढाइएको थियो । पछिल्लो पटक छनोट भएको सिभिल ठेकेदार जयप्रकाश एसोसियट्स (जेपी)ले २०७५ असारमा पहुँचमार्ग र २०७६ असारमा सुरुङ खन्न सुरु गरेको थियो ।

राहुघाटबाट उत्पादन हुने विद्युत् केन्द्रीय ग्रिडमा जोड्न कालीगण्डकी कोरीडोरअन्तर्गत २२० केभी (डबल सर्किट) क्षमताको दाना-कुश्मा प्रसारण लाइनमा लिलो माध्यमबाट जोडिने छ । चार वटा टावर र प्रसारण लाइन पनि बनिसकेको आयोजना कार्यालयले जनाएको छ । रासस
