News Polar उच्च सतर्कता अपनाउन मुख्यमन्त्री थापाको अपिल News Polar कुलेखानी ड्याममा पानी बढे साइरन बजाएर पूर्वसूचना दिइने News Polar वर्षाका कारण फोहर व्यवस्थापन प्रभावित हुन सक्ने, घरमै राख्न महानगरको आग्रह News Polar कृष्णभीरमा वैकल्पिक सडकमाथि थपियो जोखिमः त्रिशूलीको कटानले नयाँ ट्रयाक पनि संकटमा News Polar विपद् प्रतिकार्यका लागि उच्च सतर्कता अपनाउन लुम्बिनी प्रदेश सरकारकाे आग्रह News Polar काठमाडौँ तथा भरतपुर जाने खण्डमा पहिरोः यातायात प्रभावित News Polar भोटेकोशी बाढी विश्वकै लागि पनि चेतावनी होः प्रधानमन्त्री News Polar बेनी–जोमसोम–कोरला सडकमा राति गाडी चलाउन नपाइने News Polar मकवानपुरको सिमातखोलाले बगाउँदा स्याङ्तानको मृत्यु News Polar महिला कबड्डीमा नेपाललाई कम्तीमा कांस्य पदक पक्का News Polar बालेनको राष्ट्रसंघ सम्बोधनको अन्तरवस्तु र प्रस्तुती सही छ : बाबुराम भट्टराई News Polar ‘राष्ट्रसंघमा जलवायु न्यायको मुद्दा उठाउनु सकारात्मक, अब देशभित्र गृहकार्य आवश्यक’ News Polar बालेनको राष्ट्रसंघ सम्बोधनबारे बाँस्कोटा : ‘देशको भावना बोले’ News Polar यूएनजीएमा प्रधानमन्त्रीको सम्बोधन जलवायु न्यायको सशक्त आवाज, तर कार्यान्वयनमा चुनौतीः विज्ञ मञ्जित ढकाल News Polar लगातार वर्षापछि तीन राजमार्गमा यातायात रोक, त्रिभुवन राजपथ सुचारु News Polar शाहको राष्ट्रसंघ सम्बोधनलाई योगेश भट्टराईले दिए सकारात्मक प्रतिक्रिया News Polar वर्षाको जोखिमलाई मध्यनजर गर्दै उच्च सतर्कतासहित तयारी अवस्थामा छौँः मन्त्री मेहता News Polar परराष्ट्रमन्त्री खनाल र अस्ट्रेलियाका विदेशमन्त्री वोङबीच भेटवार्ता News Polar कालीगण्डकी करिडोर अवरुद्ध News Polar पहिरोले कान्ति लोकपथ अवरुद्ध

माथिल्लो म्याग्दी–१ जलविद्युत् आयोजना निर्माण धमाधम

माथिल्लो म्याग्दी–१ जलविद्युत् आयोजना निर्माण धमाधम
अ अ+ अ-

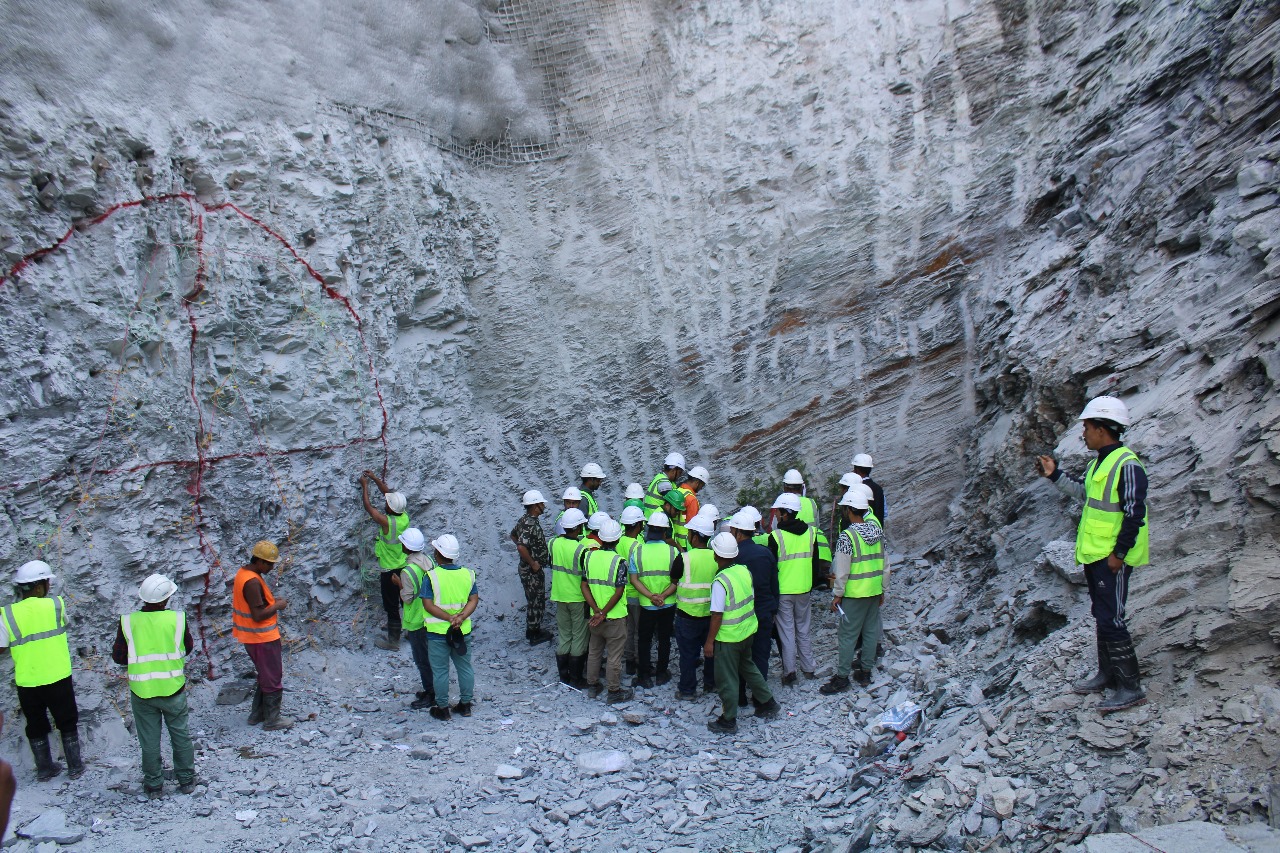

बेनी, (म्याग्दी) । धवलागिरि र मालिका गाउँपालिकामा निर्माणाधीन ५३ दशमलव पाँच मेगावाट क्षमताको माथिल्लो म्याग्दी–१ जलविद्युत् आयोजनाको आउटलेटबाट हेडरेस सुरुङ निर्माण थालिएको छ । आयोजनाको विद्युत्गृह रहने मालिका गाउँपालिका–७ भारबाङस्थित आउटलेटतर्फबाट सुरुङ खन्न सुरु गरिएको हो ।

सुरुङ खन्ने कामको शुभारम्भ गर्दै मालिका गाउँपालिका अध्यक्ष बेगप्रसाद गर्बुजाले आयोजनाको निर्माणकार्यमा आवश्यक उपकरण र जनशक्ति परिचालन गरी निर्धारित समयभित्रै आयोजनाको काम सम्पन्न गर्न आग्रह गर्नुभयो । योसँगै यस आयोजनामा चार ठाउँबाट सुरुङ खन्ने काम भइरहेको छ ।

यसअघि आयोजनाको बाँधस्थल धवलागिरि गाउँपालिका–४ खाम्ला र छहरीको अडिटबाट दुईतर्फ सुरुङ खन्ने काम भइरहेको छ । अडिटतर्फबाट निर्माण भइरहेको सुरुङ र आउटलेटबाट सुरु भएको सुरुङ एक किलोमिटर ८६५ मिटर लामो हुने आयोजना प्रमुख ज्योतिकुमार केसीले बताउनुभयो । उहाँका अनुसार, यस आयोजनामा बाँधबाट विद्युत्गृहसम्म पाँच किलोमिटर सात सय मिटर सुरुङ निर्माण हुनेछ ।

म्याग्दी हाइड्रोपावर लिमिटेड प्रवर्द्धक रहेको आयोजनाले धवलागिरि–४ खाम्लामा म्याग्दी नदीको पानीलाई सुरुङमा छिराउन १५ मिटर अग्लो र ४० मिटर लामो बाँध निर्माण गरिरहेको छ । विसं २०८० चैत १९ मा सम्झौता र २०८१ वैशाख २८ गते कार्यक्षेत्रमा परिचालित भएको सिभिल ठेकेदार लुना बिल्डर्स एन्ड कन्ट्याक्टरले निर्माणस्थलमा पर्याप्त मात्रामा जनशक्ति निर्माण सामग्री र उपकरणको बन्दोबस्त मिलाएको आयोजना प्रमुख केसीले जानकारी दिनुभयो । विसं २०८३ फागुनभित्र विद्युत् उत्पादन गर्ने लक्ष्यसहित बाँधसँगै सुरुङ र विद्युत्गृह निर्माणको कामलाई तीव्रता दिएको आयोजनाले जनाएको छ ।

छहरीको १९८ दशमलव ९० मिटर लामो अडिट सुरुङ, बाँधतर्फबाट सुरु गरिएको ७६ दशमलव ५४ मिटर लामो सुरुङ र अडिटबाट थप एक किलोमिटर २७० दशमलव ६७ मिटर मुख्य सुरुङ निर्माण भइसकेको छ । आयोजनाको बाँधस्थलतर्फ २० प्रतिशत भौतिक प्रगति भएको छ ।

सानिमा बैंकको नेतृत्वमा छवटा बैंकको ऋण, प्रवर्द्धक कम्पनी र सर्वसाधारणको सेयरमार्फत जुटाइने रु ११ अर्ब २३ करोड २७ लाख लगानीमा निर्माण हुने आयोजनाको विद्युत्गृह मालिका–७ भारवाङमा रहनेछ । भारवाङबाट एक दशमलब पाँच किलोमिटर १३२ केभी क्षमताको प्रसारण लाइन बनाएर नेपाल विद्युत् प्राधिकरणले मालिका–७ डाडाखेतमा निर्माण गरिरहेको एक सय ३२ केभी क्षमताको सबस्टेशनबाट यस आयोजनाबाट वार्षिक औसत ३१५ दशमलव ०१ गिगावाट घण्टा विद्युत् केन्द्रीय लाइनमा जोडिने छ । रासस
