News Polar प्रतिकूल मौसममा विद्यालय सञ्चालनबारे स्थानीय अवस्थाअनुसार निर्णय लिन प्याब्सनको आग्रह News Polar भरतपुर अस्पताल : गत साउन र भदौमा १२२ जना सर्पदंशका बिरामी News Polar मदिराको झोकमा श्रीमतीको हत्या, दुई छोरी घाइते भएपछि संसदमा सरकारको ध्यानाकर्षण News Polar राष्ट्र बैंकद्वारा ६ लघुवित्त वित्तीय संस्थालाई कारवाही News Polar राष्ट्रपति पौडेल र कार्यवाहक प्रधानमन्त्री वाग्लेबिच भेटवार्ता News Polar एमाले केन्द्रिय कमिटी बैठक आज पनि जारी News Polar संरक्षणलाई संरक्षित क्षेत्रको सीमाभन्दा बाहिर विस्तार गर्नुपर्छ : मन्त्री चौधरी News Polar पठन संस्कृति हराउँदै गएकोमा चिन्ता, पुस्तकालयलाई सिकाइको केन्द्र बनाउन सुझाव News Polar भोटेकोशी बाढीलाई जलवायु परिवर्तनजन्य चरम घटनाका रूपमा महासभामा उठाउने सरकारको तयारी News Polar जलवायु न्यायको मुद्दामा भोटेकोसी ‘टर्निङ पोइन्ट’ बन्नुपर्छ : विश्वप्रकाश शर्मा News Polar ऋण असुलीबाट बचत फिर्ता तिव्र, समस्याग्रस्त ४ सहकारीका १०५ जनाले पाए रकम News Polar भारी वर्षाको चेतावनीपछि पर्यटन बोर्डको अपिल : जोखिमयुक्त गतिविधि स्थगित गर्न आग्रह News Polar हाकुवासीको पीडाः भूकम्पले उठिबास, बाढीले सर्वनाश News Polar भोटेकोशी बाढीः अधुरो आशा र काजकिरियाको दोधारमा छन् बेपत्ताका परिवार News Polar पानीको स्रोत पुनर्भरण पोखरी News Polar ऊर्जामन्त्री श्रेष्ठले आज प्रतिनिधि सभालाई सम्बोधन गर्ने News Polar भूमि प्रशासन कार्यालयद्वारा गत आवमा ७४ करोड ८६ लाख राजस्व संकलन News Polar साल्ट ट्रेडिङ कर्पोरेसनद्वारा पोखरामा सुपथ मूल्य पसल सञ्चालन, उपभोक्तालाई राहत News Polar अमेरिकाले नेपालको बाढी पुनर्लाभका लागि थप ३ करोड १० लाख डलर सहयोग गर्ने News Polar परराष्ट्रमन्त्री खनालद्वारा न्युयोर्कस्थित नेपाली महावाणिज्यदूतावासको अवलाेकन

आयोजनाको मुख्य बाँध निर्माणका लागि सेती नदी फर्काइयो

आयोजनाको मुख्य बाँध निर्माणका लागि सेती नदी फर्काइयो
tanahun-hydro
अ+ अ-
दमौली । एक सय ४० मेगावाट क्षमताको जलाशययुक्त तनहुँ जलविद्युत् आयोजनाको मुख्य बाँध निर्माणका लागि सेती नदी फर्काइएको छ । ऋषिङ गाउँपालिका–१ र व्यास नगरपालिका–५ सिमाना भएर बग्ने सेती नदीलाई एक सय ४० मिटर अग्लो ‘कङ्क्रिट’ मुख्य बाँध निर्माणस्थलभन्दा माथिल्लो तटीय क्षेत्रबाट छ सय २६ दशमलव ९२ मिटर लामो सुरुङ निर्माण गरी फर्काइएको हो ।
सुरुङमार्फत फर्काइएको पानीलाई मुख्य बाँध निर्माणस्थलबाट तल्लो तटीय क्षेत्रमा पुनः सेती नदीमा खसालिएको छ । बाँध निर्माणका लागि नदी फर्काउने कामलाई महत्त्वपूर्ण मानिन्छ । सन् २०२१ देखि निर्माण सुरु भएको सुरुङमार्ग हालै सम्पन्न भएपछि नदी फर्काइएको हो । सेती नदी अब सुरुङमार्ग भएर बग्नेछ ।
जिल्ला समन्वय समिति तनहुँका प्रमुख शान्तिरमण वाग्ले, नेपाल विद्युत् प्राधिकरणका कार्यकारी निर्देशक एवं तनहुँ हाइड्रोपावर लिमिटेड सञ्चालक समितिका अध्यक्ष कुलमान घिसिङ, तनहुँका प्रमुख जिल्ला अधिकारी छविलाल रिजाल र एसियाली विकास बैंकका वरिष्ठ निर्देशक ९ऊर्जा० प्रियन्था विजयतुङ्गाले आज बेलुन उडाएर नदी फर्काउने कार्यको शुभारम्भ गर्नुभएको हो ।

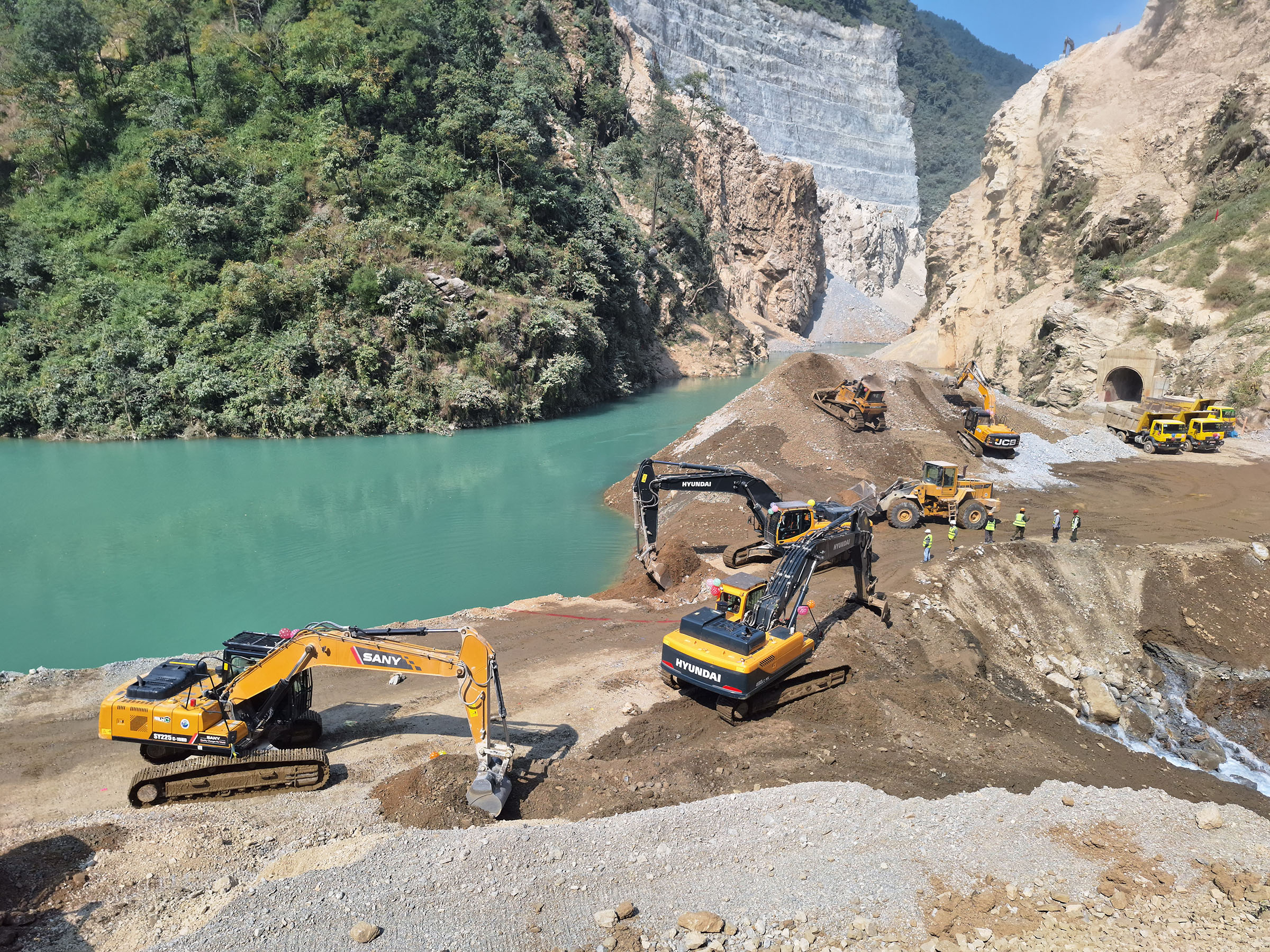

अब मुख्य बाँध निर्माण अवधिसम्मका लागि नदी फर्काउनका लागि करिब ४० मिटर अग्लो अस्थायी ‘कङ्क्रिट’ बाँध निर्माण गरिएको छ । उक्त बाँध आगामी मनसुन सुरु हुनुभन्दा पहिले नै निर्माण सक्ने गरी काम भइरहेको आयोजना प्रमुख राजभाइ शिल्पकारले जानकारी दिनुभयो । उहाँले भन्नुभयो, “नदी फर्काइएपछि अब बाँध निर्माणका लागि काम गर्न सहज हुन्छ । बाँध निर्माणका लागि जग खन्ने काम पनि अब सुरु हुन्छ ।”
विद्युत् प्राधिकरणका कार्यकारी निर्देशक घिसिङले नदी फर्काउने कार्य आयोजना निर्माणका लागि एउटा महत्त्वपूर्ण फड्को भएको बताउनुभयो । विगतमा परामर्शदाता र निर्माण व्यवसायी छनोटमा केही ढिलाइ भए पनि अहिले नमूना आयोजनाका रुपमा अगाडि बढाउने गरी काम भइरहेको उल्लेख गर्दै घिसिङले समयमै सम्पन्न गर्ने गरी तदारुकताका साथ काम भइरहेको बताउनुभयो । आयोजनाको समग्र निर्माण प्रगति करिब ४६ प्रतिशत रहेको छ । समग्र निर्माण २०८३ असारभित्र सक्ने लक्ष्य राखिएको छ ।
एडिबीका वरिष्ठ निर्देशक ९ऊर्जा० प्रियन्था विजयतुङ्गाले कालीगण्डकी जलविद्युत् निर्माण सम्पन्न भएपछि आयोजनाले अवलम्बन गरेका सामाजिक र वातावरणीय सुरक्षणका क्रियाकलापलाई नमूनाका रुपमा दूधकोसी जलविद्युत् आयोजनामा लागू गर्न सकिने बताउनुभयो । उहाँले विगत वर्षदेखि नेपालको ऊर्जा क्षेत्रमा गर्व गर्न लायक काम भएको बताउँदै दूधकोसी जलविद्युत्जस्ता ठूलो आयोजनामा एडिबीले लगानी गर्न लागिरहेको उल्लेख गर्नुभयो ।
आयोजनाको मुख्य निर्माण कार्यलाई तीन चरणमा विभाजन गरी काम भइरहेको छ । पहिलो चरण अन्तर्गत एक सय ४० मिटर अग्लो बाँध निर्माणका लागि सोङ्ददा कर्पोरेसन, भियतनाम–कालिका कन्स्ट्रक्सन प्रालि नेपाल जेभीसँगकोे ठेक्का सम्झौता विसं २०७८ भदौ १४ गतेदेखि कार्यान्वयनमा आएको थियो ।
निर्माण व्यवसायीले हाल अर्को डाइसर्भन सुरुङ र मुख्य बाँध निर्माणका लागि सेती नदीको दायाँ तथा बायाँतर्फबाट पहाड काट्ने कार्य गरिरहेको छ । उक्त कार्यको प्रगति करिब ५४ प्रतिशत छ ।
आयोजनाको सुरुङ, विद्युत् गृह निर्माण र हाइड्रोमेकालिन तथा इलेक्ट्रोमेकानिकल उपकरण आपूर्ति, जडान तथा सञ्चालनलगायत दोस्रो चरणको निर्माण कार्यका लागि सिनो हाइड्रो कर्पोरेसन, चीनसँग विसं २०७५ असोज १५ गते खरिद सम्झौता भएको थियो । निर्माण सुपरिवेक्षण परामर्शदाताले खरिद सम्झौताबमोजिम निर्माण कार्य सुरु गर्न कार्यादेश जारी गरेपश्चात् सिनो हाइड्रोले विसं २०७५ माघ ६ देखि  आयोजनास्थलमा परिचालित भई निर्माण जारी राखेको छ ।
भूमिगत विद्युत्गृह खन्ने कार्य सम्पन्न गरी कङ्क्रिटिङ तथा टर्वाइनलगायत उपकरण जडान भइरहेको छ । टेलरेस सुरुङ निर्माण सम्पन्न भएको छ भने मुख्य सुरुङ खनिरहेको छ । यस प्याकेजको सिभिलतर्फको निर्माण प्रगति ७० प्रतिशतभन्दा बढी छ भने समग्र प्रगति करिब ४७ प्रतिशत छ ।
तेस्रो चरणअन्तर्गत दमौलीबाट चितवनको भरतपुरसम्म दुई सय २० केभीको डबल सर्किट प्रसारण लाइन निर्माणका केइसी। इन्टरनेसनल लिमिटेड, भारतसँग विसं २०७५ पुस १० गते भएको खरिद सम्झौता विसं २०७५ फागुन १० मा कार्यान्वयनमा आएको थियो । ३४ दशमलव ७ किमी प्रसारण लाइनमा पर्ने ९४ वटा टावरमध्ये ६९ वटा टावरको जग हालिएको छ भने ३३ वटा टावर खडा गरिएको छ । यस प्याकेजको समग्र निर्माण प्रगति ६९ प्रतिशत रहेको छ ।
आयोजनाको सामाजिक विकास कार्यक्रमअन्तर्गत तनहुँ जिल्लामा विद्युतीकरण गर्नका लागि नेपाल विद्युत् प्राधिकरणको आयोजना व्यवस्थापन निर्देशनालयमार्फत तनहुँ ग्रामीण विद्युतीकरण तथा वितरण प्रणाली सुदृढीकरण परियोजना सम्पन्न भएको छ ।
यसअन्तर्गत स्थानीय रुपमा विद्युत् आपूर्तिका लागि घिरिङ गाउँपालिका–४ र बन्दीपुर गाउँपालिका–६ मा ३३र११ केभीका दुईवटा सबस्टेसन निर्माण गरी सञ्चालनमा ल्याइएको छ । उक्त सबस्टेसनसम्म विद्युत् पु¥याउनका लागि ३३ केभी लाइन निर्माण गरिएको छ । तनहुँ जिल्लाको विद्युत् आपूर्तिलाई पर्याप्त, भरपर्दो र गुणस्तरीय बनाउन विभिन्न ठाउँमा विभिन्न क्षमताका वितरण ट्रान्सफर्मरहरु जडान र ११ केभी लाइन निर्माण गरिएको छ ।
कम्पनीको पूँजी संरचना तथा वित्तीय व्यवस्थापन आयोजनाको कूल लागत (प्रसारण लाइन, ग्रामीण विद्युतीकरण तथा निर्माण अवधिको ब्याजसमेत) ५० करोड ५० लाख अमेरिकी डलरका लागि एडिबीले १५ करोड, जापान अन्तर्राष्ट्रिय सहयोग नियोग (जाइका)ले १८ करोड ४० लाख, युरोपियन लगानी बैंकले आठ करोड ५० लाख र नेपाल सरकार/नेपाल विद्युत् प्राधिकरणले आठ करोड ६० लाख डलर व्यहोर्ने गरी वित्तीय व्यवस्थापन गरिएको छ । रासस
