News Polar जडीबुटीमा खुल्यो ‘सोफा स्टोर काठमाडौं’को नयाँ आउटलेट, ५० प्रतिशतसम्म छुट News Polar बालबालिकाको क्षमता विकास र सामाजिक सेवामा केन्द्रित हुन अप्टिमिष्टको जोड News Polar कोरला नाकाबाट  भित्रिन थाले भेडाच्याङ्ग्रा News Polar जेसिके फाइट नाइटः चिनियाँ फाइटरविरुद्ध युकी आङदेम्बेको सहज जित News Polar कांग्रेसको १५औँ महाधिवेशनः ४३ जिल्लाका ३३९६ वडामा वडा अधिवेशन सम्पन्न News Polar ध्यानका लागि आकर्षक गन्तव्य बन्दै शिवपुरीको ध्रुवस्थली News Polar रियादस्थित विमानस्थल परिसरमा आगलागीको सङ्केतपछि उडान अबरूद्ध News Polar युक्रेनलाई २.७ अर्ब डलरको हवाई प्रतिरक्षा उपकरण बिक्रीका लागि अमेरिकाको स्वीकृति News Polar यूएनको ८१औँ महासभामा सहभागी हुन परराष्ट्रमन्त्री खनाल आइतबार अमेरिका जाँदै News Polar छुट्टाछुटै दुर्घटनामा दुई जनाको मृत्यु, एक घाइते News Polar जलवायु संकट न्यूनीकरणमा शक्तिशाली राष्ट्रले जिम्मेवारी लिनुपर्छ: पूर्वराष्ट्रपति भण्डारी News Polar यसपालीको पलेँटीमा गुञ्जदै छन् नीर शाहका गीत News Polar एसियाली खेलकुदले ओलम्पिकमा योगदान बढाउनुपर्छः कोभेन्ट्री News Polar भोटेकोशी बाढीः काभ्रेका ३७ जना सम्पर्कविहीन, तीनको कुशको शव बनाएर अन्त्येष्टि News Polar पाटनमा दश महाविद्या परिक्रमा पूजा सम्पन्न- फोटो फिचर News Polar अर्थमन्त्री डा वाग्लेद्वारा भारतीय उद्योगी, व्यवसायीलाई नेपालमा लगानी गर्न आह्वान News Polar एसियाली खेलकुदको भब्य उद्घाटन News Polar रास्वपा संविधानको स्टेकहोल्डर हो – रास्वपा सांसद न्यौपाने News Polar एशियन गेम्समा पदक जित्ने लक्ष्य छः दीपेन्द्र सिंह ऐरी News Polar संविधान नागरिकका सपना, आशा र अधिकारको साझा प्रतिज्ञा होः राष्ट्रपति पौडेल

डाडाखेत–राहुघाट प्रसारण लाइन आयोजनाः पाँच वर्षमा ७० प्रतिशतकाम सम्पन्न

डाडाखेत–राहुघाट प्रसारण लाइन आयोजनाः पाँच वर्षमा ७० प्रतिशतकाम सम्पन्न
default
अ+ अ-

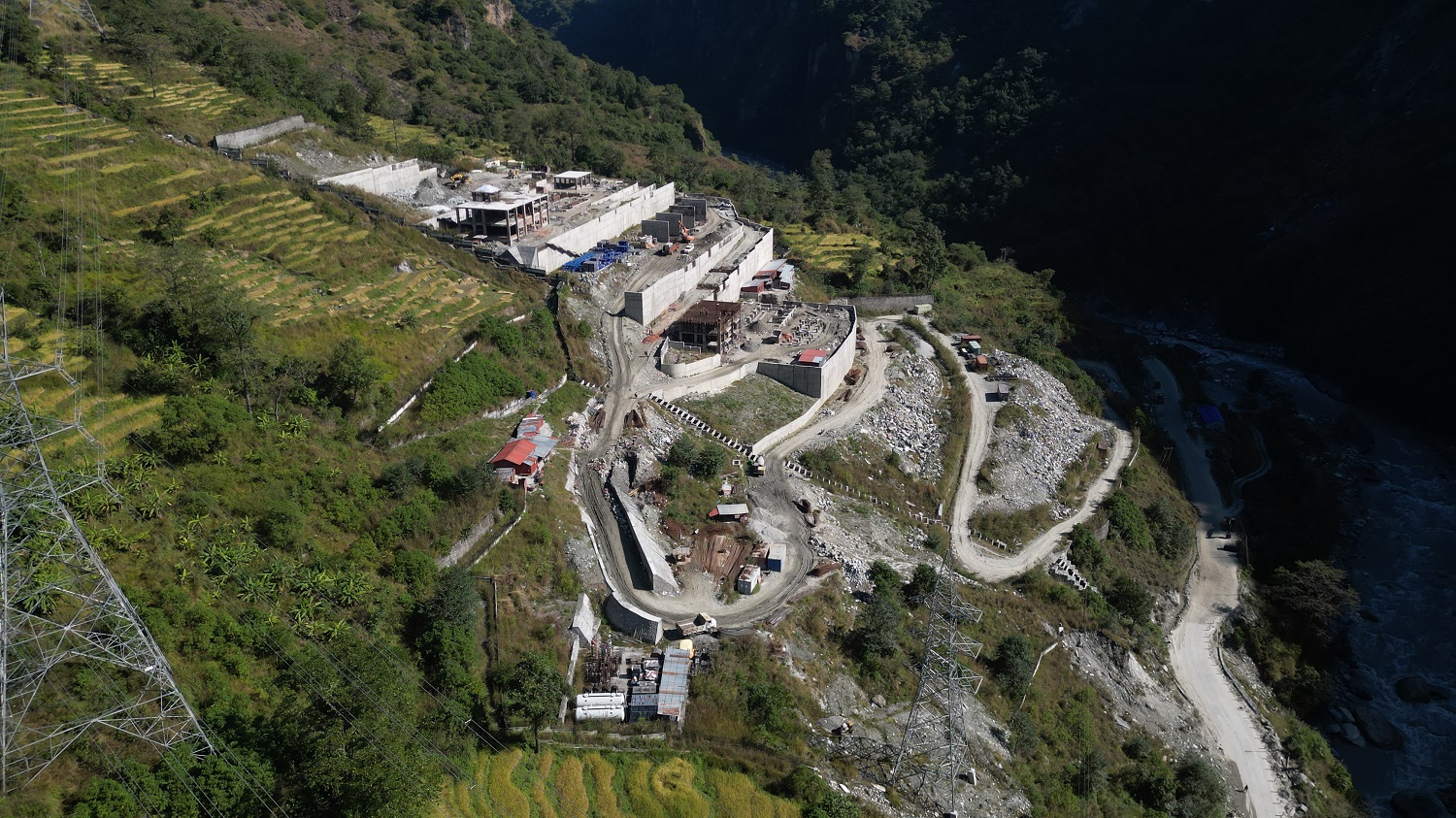

म्याग्दी । म्याग्दी र राहुघाट वेसिनका जलविद्युत् आयोजनाबाट उत्पादन हुुने विद्युत्लाई केन्द्रीय प्रणालीमा आवद्ध गराउन सञ्चालन भएको डाडाखेत–राहुघाट प्रसारण लाइन आयोजनाको ठेक्का सम्झौताको म्याद सकिन पाँच महिना बाँकी रहँदा ७० प्रतिशत भौतिक प्रगति भएको छ ।

सत्तरी प्रतिशत काम गर्न पाँच वर्ष लगाएको नेपाल विद्युत् प्राधिकरणद्वारा सञ्चालित आयोजनाको ठेकेदारलाई बाँकी ३० प्रतिशत काम पाँच महिनामा पुरा गर्न चुनौति छ । मालिका गाउँपालिका–७ डाडाखेतदेखि रघुगङ्गा गाउँपालिका–३ राहुघाटको अम्वाङ जोड्ने २५ किलोमिटर १३२ केभी क्षमताको प्रसारण लाइन र दुवै ठाँउमा सवस्टेशन निर्माणका लागि सन २०२१ को डिसेम्वर ३१ मा रु तीन अर्ब ५७ करोडमा लार्सन एण्ड टुयुब्रो लिमिटेडसँग ठेक्का सम्झौता भएको थियो ।

पहिलो पटकको म्याद गत जुलाई १६ र दोस्रो पटकको म्याद नोभेम्बर १६ सम्ममा सकिएपछि २०२६ मे १६ सम्मका लागि तेस्रो पटक म्याद थपिएको आयोजनाले जनाएको छ । प्रसारण लाइनको क्षेत्राधिकारमा पर्ने वन क्षेत्रमा रुख कटान आदेश प्राप्त नहुुनु, राहुघाट सवस्टेशन निर्माणस्थलको कमजोर भूगोल, विपद्को जोखिम र केही टावर निर्माणस्थलमा समुदायको विवादका कारणले निर्माण अवधी लम्बीएको आयोजना प्रमुख रोशन अग्रवालले बताउनुभयो ।

एक सय ३२ केभी क्षमताको डबल सर्किट प्रसारण लाइनको हालसम्म ७३ वटा टावरको जग राखिएकोमा ६० वटा टावर खडा भएका छन् । रुख काट्नुपर्ने पाँच वटा बाहेक सबै टावरमा ठेकेदारले काम थालेको छ । तीन किलोमिटरमा तार तान्ने काम पनि सकिएको छ । प्रसारण लाइन र सवस्टेशनको उपकरण आयात भइसकेको छ ।

डाडाखेतको सवस्टेशनमा ९० प्रतिशत, प्रसारण लाइनमा ६५ प्रतिशत र राहुघाट सव स्टेशनमा ६० प्रतिशत प्रगति भएको छ । एलएनटिका आयोजना ब्यवस्थापक सुभाषचन्द्र शर्माले मजदुर र उपकरण थप गरेर मे १६ को म्यादभित्र सम्पन्न गराउने प्रतिवद्धता जनाउनुभयो ।

एकाउन्न रोपनी क्षेत्रफलमा निर्माण भएको डाडाखेत सवस्टेशनमा १३३/३३ केभी, ३० एमभिए क्षमता र एआइएस प्रविधिको उपकरण जडान भइरहेको छ । २२०/१३२/’३३ केभी, २०० एमभिए क्षमताको उपकरण जडान हुने जिआइएस प्रविधिको राहुघाट सबस्टेशनमा उपकरण राख्ने र कार्यालयको भवन बनाउन जग्गाको फाउण्डेशन सकेर संरचना निर्माण थालिएको छ । अम्बाङमा सव स्टेशन बनाउन छ वर्षअघि ९० रोपनी जग्गा अधिग्रहण भएको थियो ।

कुल रु चार अर्ब ८८ करोड लागत अनुमान गरिएको आयोजना निर्माणका लागि रु एक अर्ब पाँच करोड विद्युत् प्राधिकरण र रु तीन अर्ब ८२ करोड एशियाली विकास बैङ्कको ऋण लगानी छ ।

प्रसारण लाइनको ‘राइट अफ वे’ र टावर रहने २५ दशमलब ६२ हेक्टर सामुदायिक र राष्ट्रिय वन क्षेत्रको जग्गा प्रयोग गर्न लागि विस २०८० फागुन ६ गतेको मन्त्रिपरिषद्ले बैठकले स्विकृति प्रदान गरेको थियो । आयोजना निर्माण स्थलमा तीन हजार ९३६ वटा रुख छन् ।

पाँच सय चार रोपनी जग्गा खरिद गरी बिरुवा हुर्काउनको लागि पहिलो किस्ता वापतको रकमसमेत उपलब्ध गराएपनि डिभिजन वन कार्यालयले कटान आदेश दिन ढिलाइ गरेको आयोजना प्रमुख अग्रवालले बताउनुभयो ।

रघुगङ्गा गाउँपालिका–३, बेनी नगरपालिका–९, १०, मङ्गला गाउँपालिका–१, मालिकाको वडा नम्बर ६ र ७ मा प्रसारण लाइनको टावर निर्माणस्थल हुन् । टावर रहने निजी जग्गाधनीलाई रु एक करोड ५० लाख मुआब्जा वितरण र वन क्षेत्र प्रयोग गरेवापत रु चार करोड ५० लाखमा जग्गा खरिद गरेर सरकारलाई उपलब्ध गराएको आयोजनाका प्रशासकीय अधिकृत मातृका तिमिल्सीनाले बताउनुभयो ।

म्याग्दी नदीमा १७२.८ मेगावाट क्षमताको चार वटा जलविद्युत् आयोजना निर्माण सुरु भएका छन् । राहुघाटमा ३५.५ मेगावाटको चिमखोला–राहुघाट–मङ्गले, ४८ मेगावाटको अपर राहुघाट र २१.३ मेगावाट क्षमताको ठुलोखोला जलविद्युत् आयोजनाले उत्पादन थालेका छन् ।

चालिस मेगावाट क्षमताको राहुघाट र २३ दशमलब पाँच मेगावाट क्षमताको माथिल्लो ठूलोखोला जलविद्युत् आयोजना निर्माणको अन्तिम चरणमा छन् । तुदी पावरले बनाएको चिमखोला–राहुघाट–मङ्गले र संयुक्त ऊर्जाको ठूलोखोला जलविद्युत् आयोजनाले अस्थायी टावर बनाएर २२० केभी क्षमताको कालीगण्डकी प्रसारण लाइनमा विद्युत् आपुर्ति गराउन थालेका हुन् ।रासस
