सडकको चट्टान फोर्न ‘केमीकल’ प्रयोग गरिने

सडकको चट्टान फोर्न ‘केमीकल’ प्रयोग गरिने
अ अ+ अ-

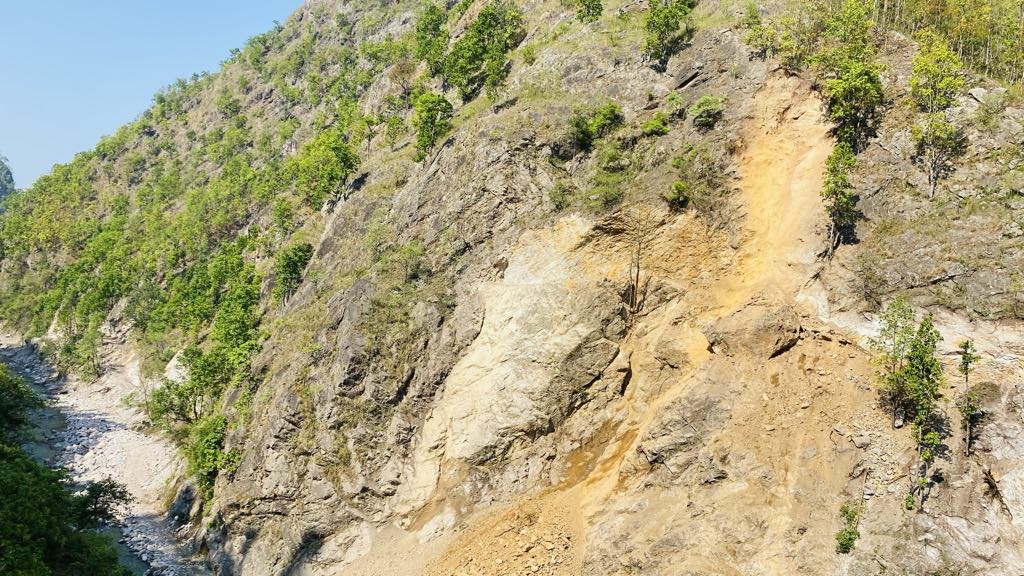

ओखलढुङ्गा । यहाँको मोलुङ करिडोर सडक निर्माणमा हरिबोले भीरको चट्टान फोर्न केमीकलको प्रयोग गरिने भएको छ । लामो समयसम्म चट्टान फोर्न नसकेपछि, केमीकलको प्रयोग गर्नुपर्ने अवस्था भएको हो ।

सुनकोशी गाउँपालिका–६ काउसेदेखि वडा नं ८ भाल्दीप आँपस्वारासम्म तीन किलोमिटर नयाँ ट्रयाक निर्माण गर्नुपर्नेमा, हरिबोले भीरमा २०० मिटर चट्टान फोर्न नसक्दा सडक ट्रयाक खुल्न सकेको छैन । उक्त चट्टानलाई लामो समयसम्म ब्रेकर लगाउँदा पनि कटान गर्न नसकेकाले केमीकल प्रयोग गरी चट्टान फोर्ने तयारी गरिएको हो ।

कम्प्रेसर मेसिन ल्याइसकेकाले चट्टानलाई ड्रिल गरी केमीकल प्रयोग गरिने निर्माण कम्पनी महालक्ष्मी भुजेल जेभी निर्माण सेवाका प्रोपाइटर तेजबहादुर भुजेलले जानकारी दिनुभयो ।

यसरी प्रयोग गरिन्छ केमीकल

ढुङ्गालाई कम्प्रेसर मेसिनले ड्रिल गरेर पाँचदेखि आठ फुटसम्मको प्वाल बनाइन्छ । ती प्वालमा साढे दुई लिटर र आठ फिटको प्वालमा साढे तीन लिटर केमिकल राखिन्छ । उक्त प्वालमा १२ घण्टादेखि ७२ घण्टासम्म केमीकल राखिन्छ । केमीकलले ढुङ्गालाई गलाएर चर्काउँछ र ढुङ्गा टुक्रिन्छ । चट्टानलाई कति गहिराईसम्म चर्काउने हो सोहीअनुसार प्वाल  बनाउने गरिन्छ । प्वालमा  नापअनुसारको केमिकल राखेर कम्तीमा १२ देखि बढीमा ७२ घण्टासम्म राख्नुपर्ने ब्लास्टर रामप्रसाद पन्थीले जानकारी दिनुभयो ।

सडक निर्माणमा यो प्रविधि जिल्लामै पहिलो पटक प्रयोग गर्न लागिएको हो । केमिकलबाट पनि चट्टान फुटाउन नसकेको खण्डमा ब्लास्टिङको प्रयोग गरिने प्रोपाइटर भुजेलले बताउनुभयो । सडक निर्माण सम्झौतामा ‘ब्लास्टिङ आइटम’ नभएकाले केमिकल प्रयोग गर्न लागिएको उहाँको भनाइ छ ।

हर्कपुरदेखि करिब चार किलोमिटर मोलुङ दोभानसम्म कालोपत्र गर्ने र मोलुङ दोभानदेखि साढे दुई किलोमिटरसम्म कटिङ गर्न महालक्ष्मी भुजेल जेभी निर्माण सेवाले सम्झौता गरेको थियो । मिति २०७९ साल माघ २३ गते सम्झौता भई आगामी माघको २३ गते सम्पन्न गर्ने गरी रु २५ करोड लागतमा ठेक्का सम्झौता भएको सडक डिभिजन कार्यालय हर्कपुरका इन्जिनियर दिपककुमार दासले जानकारी दिनुभयो ।

हरिबोले भीरको चट्टान ट्रयाक जोडिएपछि ओखलढुङ्गा सदरमुकामदेखि उदयपुरको घुर्मी जोडिने छोटो दुरीको सडक खुल्नेछ । रासस
