News Polar सप्तकोशीमा पानीको बहाव बढेसँगै ३१ ढोका खोलिए News Polar कोरलानाका क्षेत्रमा बेमौसमी हिमपात News Polar ‘हुंकार मधेश’ अभियान घोषणा, वैकल्पिक राजनीतिक शक्ति निर्माण गर्ने लक्ष्य News Polar धौलीगङ्गा जलविद्युत्को बाँध खोलिँदै, महकाली तटीय क्षेत्रमा सतर्कता अपनाउन आग्रह News Polar अविरल वर्षाले बाढी प्रभावितको जनजीवन थप कष्टकर News Polar ताप्लेजुङमा आगलागीबाट १४ करोडको क्षति News Polar दोधारा चाँदनीमा चौध परिवारको सामान सुरक्षित स्थानमा सारियो News Polar चाडपर्वमा अनलाइन बस टिकट बुकिङलाई प्राथमिकता दिइने News Polar रसुवागढी नाका पुनः सञ्चालनका लागि चीनसँग सहयोग माग News Polar बिपी राजमार्गः वर्षा रोकिएपछि पुनर्निर्मित सडकबाटै आवागमन News Polar महिला कबड्डीमा नेपाल भारतसँग पराजित, काँस्य पदकमै सीमित News Polar कुलेखानीमा जलसतह बढ्न नदिन पूर्ण क्षमतामा विद्युत् उत्पादन News Polar सिन्धुपाल्चोकमा राति सवारी सञ्चालन बन्द गर्ने निर्णय News Polar रसुवाका २०१ अभिभावक र ३८ जना विद्यार्थी बेपत्ता News Polar ‘प्रधानमन्त्रीको सम्बोधनलाई निर्देशक सिद्धान्त बनाएर संसदले तथ्यसहितको कार्ययोजना बनाउँदैछ’-डा. रोजनाथ पाण्डे News Polar गुठी जग्गा खाली गराउने सूचना खारेज गर्न माग गर्दै जनकपुरमा आन्दोलन News Polar भारी वर्षापछि त्रिभुवन राजपथमा सवारी सञ्चालनको समयतालिका तोकियो News Polar सप्तकोशीमा बाढी बढ्दो, तल्लो तटीय क्षेत्रमा उच्च सतर्कता अपनाउन आग्रह News Polar कञ्चनपुरमा तीन वटै सुरक्षा निकायलाई ‘चनाखो’ News Polar विश्व फार्मासिस्ट दिवसः औषधिको सुरक्षित प्रयोगमा फार्मासिस्टको भूमिका महत्वपूर्ण

ठूलोखोला जलविद्युत् आयोजनाको सुरुङ र ‘सर्ज साफ्ट’ जोडियो

ठूलोखोला जलविद्युत् आयोजनाको सुरुङ र ‘सर्ज साफ्ट’ जोडियो
अ अ+ अ-

म्याग्दी । म्याग्दीको रघुगङ्गा गाउँपालिका–८ मा निर्माणाधीन २१ दशमलव तीन मेगावाट क्षमताको ठूलोखोला जलविद्युत् आयोजनाको मुख्य सुरुङ र ‘सर्ज साफ्ट’ जोडिएको छ ।

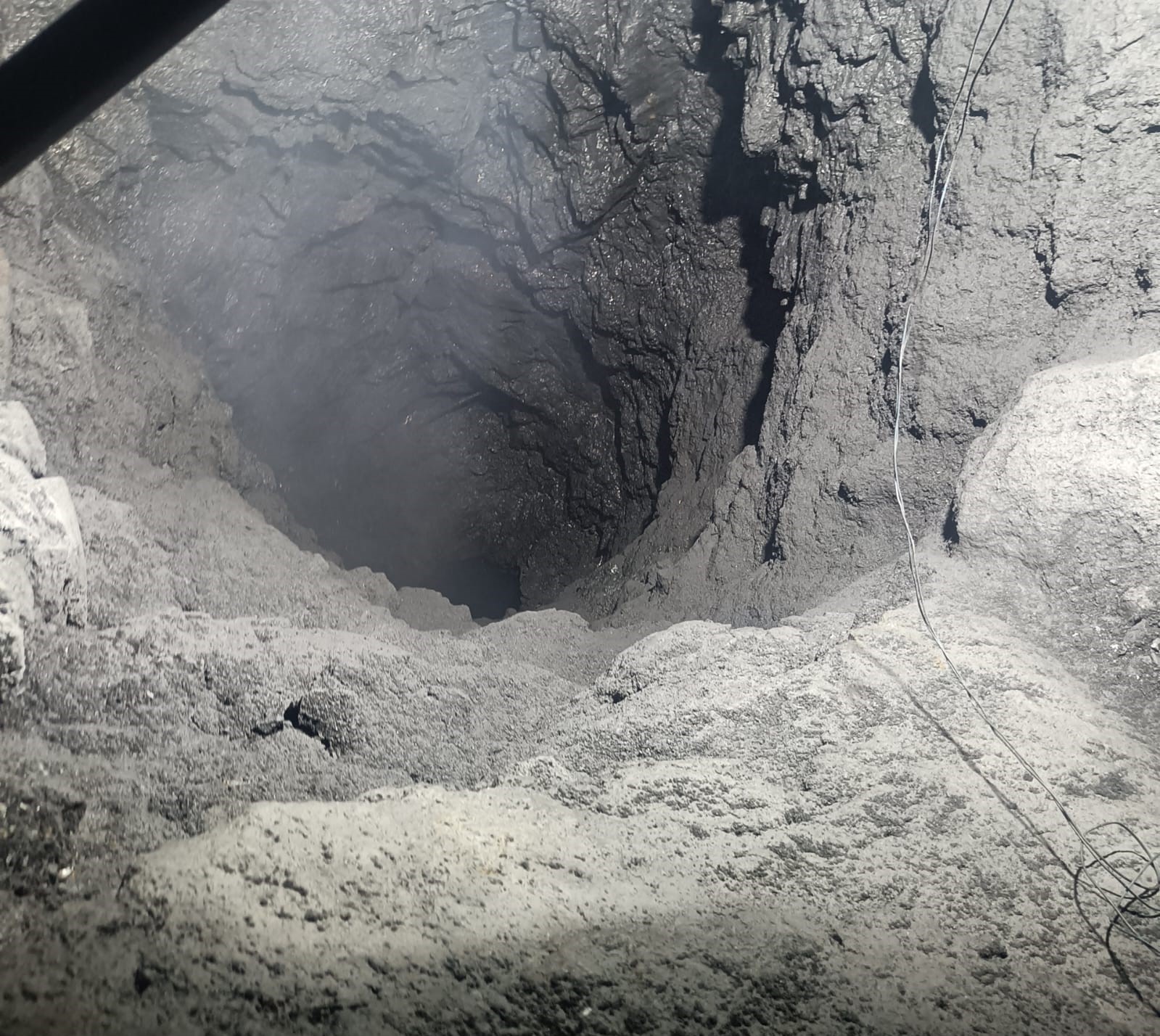

संयुक्त ऊर्जा लिमिटेड प्रवर्द्धक रहेको ठूलोखोलाको सुरमा भन्ने ठाउँमा ४३ दशमलव ३६ मिटर गहिरो सुरुङ बनाएर मुख्य सुरुङसँग जोड्ने कार्य गएराति सम्पन्न भएको हो ।

आयोजनाको सिभिल ठेकेदार साकुरा–पावर त्रिपल एसका आयोजना व्यवस्थापक शिवलाल चालिसेले सर्ज साफ्टको ‘ब्रेक थ्रु’ भएसँगै सुरुङ खन्ने सबै काम सकिएको बताउनुभयो ।

“सर्च साफ्टले सुरुङमा पानीको सतह व्यवस्थापन र चापलाई नियन्त्रण गर्न मद्दत गर्छ”, उहाँले भन्नुभयो, “आकस्मिक रूपमा विद्युत्गृह बन्द गर्नुपर्दा सुरुङबाट आएको पानीको चापलाई सर्च साफ्टले नियन्त्रण र सतह व्यवस्थापन गर्छ ।” जलविद्युत् आयोजनाका लागि सर्ज साफ्टको ब्रेक थ्रु हुनुलाई एउटा महत्त्वपूर्ण उपलब्धि मानिएको चालिसेले बताउनुभयो ।

तीन महिनाअघि जोडिएको फेदीखोलाको बाँधबाट छरीको आउटलेट जोड्ने दुई हजार सात सय मिटर मुख्य सुरुङलाई फिनिसिङ गर्ने काम भइरहेको छ । एक सय चार दशमलव १६ मिटर अग्लो भर्टिकल साफ्ट र चार सय ८३ मिटर पेनस्टक टनेल निर्माण सकिएको छ ।

विद्युत्गृहबाट आउटलेटको उचाइ तीन सय ५५ मिटर छ । आउटलेटबाट विद्युत्गृह जोड्ने एक हजार छ सय ४० मिटर पेनस्टक पाइप लाइनमध्ये सात सय मिटर जडान भइसकेको छ । पचासी प्रतिशत भौतिक प्रगति भएको उक्त आयोजनाको आगामी तीन महिनाभित्र पूर्वाधार निर्माणको काम सक्ने लक्ष्य छ ।

फेदीखोलामा बाँध, पानी थिग्राउने पोखरी र छरीमा विद्युत्गृह निर्माण अन्तिम चरणमा पुगेको छ । विद्युत्गृहको छाना छाएपछि जडान गर्ने जेनेरेटर र टर्वाइनलगायत उपकरण राख्ने ठाउँ तयार बनाइएको छ ।

आयोजनाका प्रमुख इन्जिनीयर रवीन्द्र हमालले हिमाली क्षेत्रको प्रतिकूल मौसम, भूगोल र प्राकृतिक विपद्का चुनौतीबीच निर्माणलाई तीव्रता दिइएको बताउनुभयो । कुल रू तीन अर्ब ६० करोड लागत अनुमान गरिएको आयोजनाको प्रवर्द्धक कम्पनीको नेतृत्व गैरआवासीय नेपाली सङ्घ (एनआरएनए)का अगुवा डा बद्री केसीले गर्नुभएको छ ।

नेपाल बैंक लिमिटेडको नेतृत्वमा राष्ट्रिय वाणिज्य बैंक, सिद्धार्थ बैंक र सिटिजन्स बैंकले आयोजनामा लगानी गरेका छन् । यस आयोजनामा गत असारमा आएको बाढीले बाँध नजिकै निर्माणाधीन डिसेन्डर (पानी थिग्राउने पोखरी) मा क्षति पुर्याएपछि निर्माण अवधि केही समय धकेलिएको थियो ।

आयोजनाबाट उत्पादन हुने विद्युत्लाई केन्द्रीय प्रसारण लाइनमा जोड्नका लागि आठ किलोमिटर दुई सय २० केभी क्षमताको प्रसारण लाइन निर्माणाधीन छ । बत्तीसमध्ये १४ वटा टावरको निर्माण सुरु भइसकेको निर्माण कम्पनीले जनाएको छ ।

रघुगङ्गा गाउँपालिका–३ अम्बाङ निर्माण हुन लागेको एक सय ३२ केभी क्षमताको सबस्टेशनबाट केन्द्रीय प्रसारण लाइनमा ठूलोखोलाको विद्युत् जोड्ने तयारी गरिएको छ । रासस
