उद्धार, राहत र पुनःस्थापनालाई प्रभावकारी बनाउन आयोगको आग्रह रास्वपा सचिवालय बैठक शुरुः विपद् व्यवस्थापन र समसामयिक राजनीतिमा केन्द्रित बाढी प्रभावितलाई मानसिक स्वास्थ्यमा ध्यान दिन सुझाव ‘आमा, धन्न बाँचेर आएँ’ कृष्णभीरमा पहिरो पन्छाउने काम तीव्र, दुवै छेउबाट १८ जना जनशक्ति परिचालन भोटेकोशी बाढीपछिको प्रतिनिधि सभाको पहिलो बैठकलाई जलवायुको आँखाबाट हेर्दाः ‘हलुका प्रधानमन्त्री, स्पष्ट सभामुख र अलमलमा… रसुवा बाढीपछि बागमती प्रदेश सरकारको उद्धारदेखि पुनर्स्थापनासम्मको सक्रियता भोटेकोशी बाढीः विभिन्न स्थानबाट १७७ शव सङ्कलन ‘अतिकम विकसित मुलुकलाई सहानुभूति होइन, जलवायु न्याय चाहिन्छ’ सरकारले तोकेको ढुवानी भाडामात्र लिन ट्रक व्यवसायीलाई महासंघको आग्रह
तपाईं के खोज्दै हुनुहुन्छ ?

मुगु र हुम्लामा प्राधिकरणले पुर्‍यायो डिजेल जेनेरेटर



अ+ अ-

काठमाडौं । गत असोजको अन्तिम सातामा आएको भारी वर्षाका कारण मुगु र हुम्लाका साना जलविद्युतगृहहरुमा ठूलो क्षति पुगेको थियो । लविद्युतगृहहरुमा क्षति पुगेपछि मुगु र हुम्ला जिल्ला विद्युतविहीन भएका थिए । सोहि असुविधाको मध्यनजर गरी नेपाल विद्युत प्राधिकरणले मुगु र हुम्लामा वैकल्पिक व्यवस्था गरी तत्कालका लागि विद्युत आपूर्तिको व्यवस्था मिलाएको छ ।

पहिरोले क्षति पुगेका विद्युतगृहहरु पुनर्निर्माण तथा मर्मत नगरी त्यस क्षेत्रमा विद्युत उपलब्ध नहुने अवस्था आएपछि तत्कालका लागि डिजेल जेनेरेटरमार्फत सो क्षेत्रमा विद्युत आपूर्तिको व्यवस्था गरेको प्राधिकरणले जनाएको छ ।

हुम्लाको सिमिकोट र आसपासका क्षेत्रमा विद्युत आपूर्तिका लागि १२५ र १०० केभीएका जेनेरेटरहरुको व्यवस्था गरिएको छ । प्राधिकरणका मुगुमा तीन हजार एक सय र हुम्लामा दुई हजार तीन सय ग्राहक छन् ।

गत १९–२५ असोजको भारी वर्षासँगै आएको बाढीपहिरोले मुगुस्थित ४०० किलोवाटको गमगाढ र हुम्लास्थित ५०० किलोवाटको हेल्दुङ साना जलविद्युतगृहको नहरमा ठूलो क्षति पुर्‍याएको थियो । भौगोलिक कठिनाइ तथा विकटताले गर्दा दुई जिल्लामा राष्ट्रिय प्रसारण लाइनको विद्युत पुगेको छैन ।

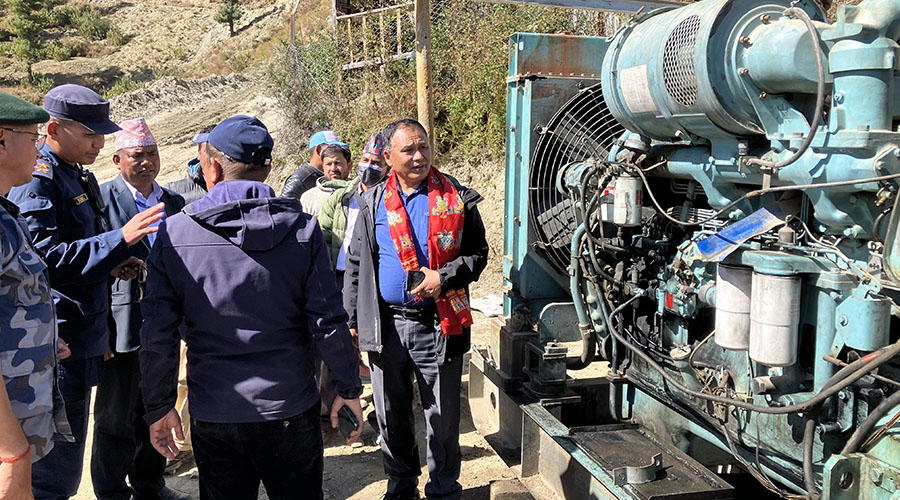

जेनेरेटहरु कुलेखानी विद्युत गृह र नयाँ बुटवल सबस्टेसनबाट सिमिकोट लगिएको प्राधिकरणले बताएको छ । प्राधिकरणका कार्यकारी निर्देशक कुलमान घिसिङ, वितरण तथा ग्राहक सेवा निर्देशनालयका उपकार्यकारी निर्देशक मनोज सिलवाल, कर्णाली प्रादेशिक कार्यालयका प्रमुख शम्भु कुसियत यादव सम्मिलित टोली बुधबार जेनेरेटर लिएर सिमिकोट पुगेको थियो ।

कार्यकारी निर्देशक घिसिङले साना विद्युतगृहको पुनर्निर्माण भइरहेको र यसका लागि अझै कम्तीमा एक महिना लाग्ने देखिएकोले यस अवधिमा त्यस क्षेत्रको विद्युतविहीनताको अवस्थाप्रति संवेदनशील भई तत्कालका लागि हेलिकोप्टरमार्फत जेनेरेटर र डिजेल ढुवानी गरी वैकल्पिक रुपमा विद्युत आपूर्तिको व्यवस्था गरिएको बताए ।
