तल्लो सेती जलविद्युत् आयोजना: प्रवेश सुरुङ निर्माण सुरु



अ+ अ-

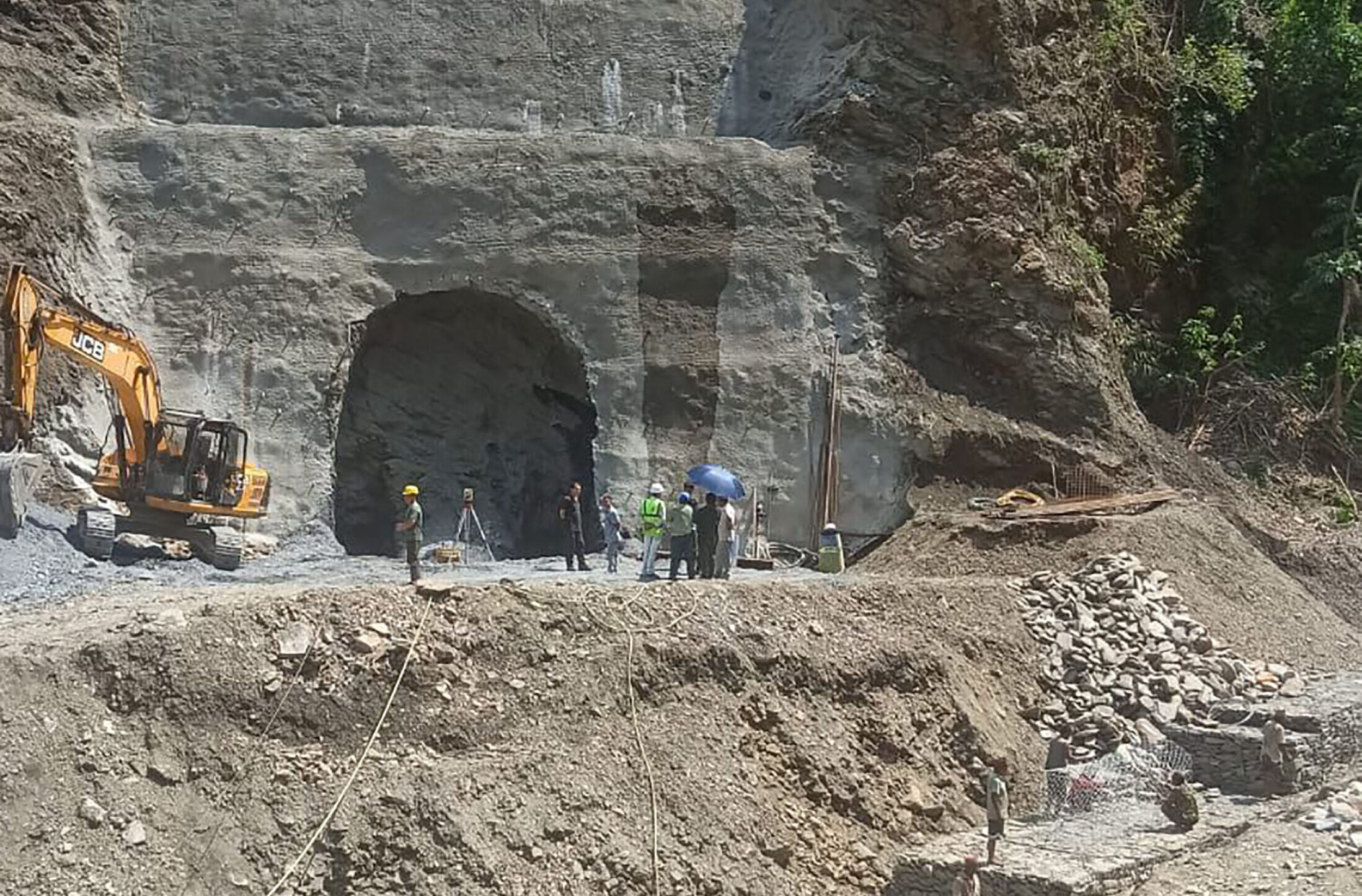

तनहुँ। तनहुँको देवघाट गाउँपालिका-४ मा १२६ मेगावाट क्षमताको तल्लो सेती जलविद्युत् आयोजनाको प्रवेश सुरुङ निर्माण सुरु भएको छ ।

नेपाल विद्युत् प्राधिकरणको पूर्णस्वामित्वमा रहेको तनहुँ हाइड्रोपावर लिमिटेडले सुरुङ निर्माणका लागि आर.के. हाइड्रो इञ्जिनियरिङ एण्ड एशोसिएट्स प्रालि काठमाडाँैसँग ठेक्का सम्झौता गरेको छ ।

विसं २०८० फागुन ७ गते सम्पन्न ठेक्का सम्झौतापछि विस्फोटक पदार्थ प्रयोगसम्बन्धी स्वीकृति प्रक्रियामा भएको ढिलाइका कारण निर्माण केही समय प्रभावित भएको आयोजना प्रमुख हरिकुमार श्रेष्ठले जानकारी दिनुभयो । आवश्यक स्वीकृति प्राप्त भएपछि हाल सुरुङ निर्माण सुरु गरिएको उहाँले बताउनुभयो ।

आयोजना प्रमुख श्रेष्ठका अनुसार प्रवेश सुरुङ आयोजनाको मुख्य संरचना निर्माणका लागि आवश्यक भूगर्भीय अध्ययन, अन्वेषण तथा पहुँच मार्गका रूपमा अत्यन्त महत्वपूर्ण रहनेछ ।

तल्लो सेती जलविद्युत् आयोजनाले पिकिङ रन अफ द रिभर प्रकृतिको अर्धजलाशययुक्त जलविद्युत आयोजना हो । आयोजनाबाट वार्षिक ५२० दशमलव ७८ करोड युनिट विद्युत् उत्पादन गर्ने लक्ष्य रहेको उहाँले बताउनुभयो ।

उहाँका अनुसार आयोजनाको बाँध तनहुँ जिल्लाको बन्दीपुर गाउँपालिकाअन्तर्गत सारङघाट नजिक सेती नदीमा निर्माण गरिनेछ । बाँधको उचाइ ३२ मिटर रहनेछ भने यसबाट करिब १२ दशमलव ७ किलोमिटर लामो जलाशय निर्माण हुनेछ । सञ्चित पानीलाई ६ दशमलव ७५ किलोमिटर लामो सुरुङमार्फत देवघाट गाउँपालिका–४, गाईघाटस्थित अर्धभूमिगत विद्युत् गृहमा पु¥याइने योजना रहेको उहाँले बताउनुभयो ।

श्रेष्ठका अनुसार आयोजनाको विस्तृत परियोजना प्रतिवेदन एसियाली विकास बैंकको अनुदान सहयोगमा तयार गरिएको हो । आयोजनाको अनुमानित कूल लागत २२७ मिलियन अमेरिकी डलर रहेको उल्लेख गर्दै उहाँले कूल लागतको ३० प्रतिशत स्वपुँजी तथा ७० प्रतिशत ऋणमार्फत आयोजना निर्माण गर्ने अवधारणागत निर्णय नेपाल विद्युत् प्राधिकरणबाट भइसकेको जानकारी दिनुभयो ।

श्रेष्ठले विद्युत्गृह तथा कर्मचारी आवास निर्माणका लागि आवश्यक करिब १४६ रोपनी जग्गा अधिग्रहण प्रक्रिया सुरु गरिएको जानकारी दिनुभयो । नेपाल विद्युत् प्राधिकरणबाट आवश्यक बजेट विनियोजन भएपछि उक्त प्रक्रिया अगाडि बढाइएको उहाँको भनाइ छ ।

आयोजना सञ्चालनमा आएपछि हिउँदयाममा दैनिक न्यूनतम ६ घण्टा १२६ मेगावाट विद्युत् उत्पादन गर्न सकिने श्रेष्ठले बताउनुभयो । उहाँले माथिल्लो क्षेत्रमा निर्माणाधीन तनहुँ जलविद्युत् आयोजनाको जलाशयबाट निस्कने पानीको पूर्ण उपयोगका लागि तल्लो सेती आयोजना महत्वपूर्ण ‘क्यास्केड’ आयोजना भएको बताउनुभयो । यस्ता आयोजनामा सरकारले प्राथमिकतासाथ पर्याप्त बजेट व्यवस्थापन गर्नुपर्ने आवश्यकता रहेको उहाँले औँल्याउनुभयो ।

श्रेष्ठका अनुसार तनहुँ जलविद्युत् आयोजनाकै प्रसारण लाइन प्रयोग गर्न सकिने भएकाले थप प्रसारण पूर्वाधार निर्माण गर्नुपर्ने आवश्यकता पर्दैन । साथै आयोजना काठमाडौँ र भरतपुर जस्ता प्रमुख लोड सेन्टर नजिक रहेकाले यो आयोजना लागत प्रभावी तथा व्यावसायिक दृष्टिले उपयुक्त रहेको उहाँले बताउनुभयो ।

ग्रिड कनेक्सन सम्झौता सम्पन्न भइसकेको तथा विद्युत् खरिद सम्झौता प्रक्रियामा रहेको जानकारी दिँदै श्रेष्ठले देवघाट गाउँपालिका–४, स्थित विद्युत्गृह तथा कर्मचारी आवास क्षेत्रमा पहुँच सुनिश्चित गर्न त्रिशूली नदीमाथि पक्की पुल निर्माण अपरिहार्य रहेको बताउनुभयो । उक्त पुल निर्माणको अनुमानित लागत करिब रु ३७ करोड रहेको र त्यसका लागि बहुवर्षीय बजेट व्यवस्था आवश्यक पर्ने उहाँले बताउनुभयो ।

उहाँले आयोजनाको वातावरणीय प्रभाव मूल्याङ्कन अन्तिम स्वीकृतिका लागि वन मन्त्रालयमा दस्तुर बुझाइसकिएको जानकारी दिँदै जापान अन्तरराष्ट्रिय सहयोग नियोगसँग वित्तीय सहयोगका लागि पहल भइरहेको बताउनुभयो ।

साथै एडीबीबाट सन् २०२७ मा आयोजनाको कार्यान्वयन गर्न पाइपलाइनमा राखेको उहाँले जानकारी दिनुभयो । रासस
