News Polar अमेरिकी प्रतिबन्धबीच उडान रोक्ने निर्देशन नआएको ‘इरान एयर’को दाबी News Polar चीनले नेपाललाई एआईयुक्त मौसम पूर्व–सूचना प्रणाली हस्तान्तरण गर्‍यो News Polar महासभाको उच्चस्तरीय राजनीतिक बहस प्रारम्भ, नेपालबाट परराष्ट्रमन्त्री सहभागी News Polar भोटेकोशी बाढी पीडितका लागि भूतपूर्व सैनिकद्वारा २४ लाख बढी सहयोग News Polar लोक कल्याणकारी विज्ञापनको बिल–बीजक बुझाउने समय थप News Polar अख्तियारद्वारा आठ जनामाथि मुद्दा दायर News Polar नेपाल–युगाण्डाबीच असंलग्न आन्दोलनको मन्त्रीस्तरीय बैठकबारे छलफल News Polar पर्यटन बोर्डको सीईओका लागि पूर्वमन्त्री श्रेष्ठसहित ४२ जनाको आवेदन News Polar इजरायली नागरिक अपहरण भए गाजा सहरका बासिन्दालाई धपाउने इजरायली रक्षामन्त्रीको चेतावनी News Polar इरान युद्ध, एआई र राष्ट्रसङ्घको भविष्यबीच ट्रम्पको राष्ट्रसङ्घमा पुनरागमन News Polar प्रधानमन्त्री शाहलाई कार्यकक्षबाट कार्यवाहक प्रधानमन्त्री वाग्लेद्वारा बिदाइ News Polar गगन सभापति, देउवा सम्मानित नेता बन्नुपर्छ : उपसभापति भुसाल News Polar जेन–जी आन्दोलनका सहिद परिवार र घाइतेलाई स्नातक तहसम्म निःशुल्क शिक्षा दिइने News Polar २०औँ एसियाली खेलकुदः महिला कबड्डीमा नेपाल विजयी News Polar राष्ट्रसंघको महासभामा भाग लिन प्रधानमन्त्री शाह न्युयोर्क प्रस्थान News Polar असोज ९ देखि ११ सम्म भारी वर्षा पूर्वानुमान ,विपद्को पूर्वतयारीमा जुट्न मन्त्रीद्वयको निर्देशन News Polar ‘नेतृत्व परिवर्तनको भाष्य निरर्थक’– महर News Polar एमाले अध्यक्षको प्रतिवेदन र आत्मालोचना व्यवहारमा देखिनुपर्छः गोकुल बाँस्कोटा News Polar नेकपा संयोजन समितिको बैठकः दुई महिने राष्ट्रिय अभियान घोषणा, पार्टी एकताका लागि वार्ता टोली गठन News Polar रासायनिक मल आपूर्ति गर्न अर्थ मन्त्रालयबाट १० अर्बको स्रोत सहमति

राजमार्ग विस्तारमा विद्युत पोल स्थानान्तरण खर्च सम्झौताविपरीत, आयोजनामै थप भार

राजमार्ग विस्तारमा विद्युत पोल स्थानान्तरण खर्च सम्झौताविपरीत, आयोजनामै थप भार
अ+ अ-

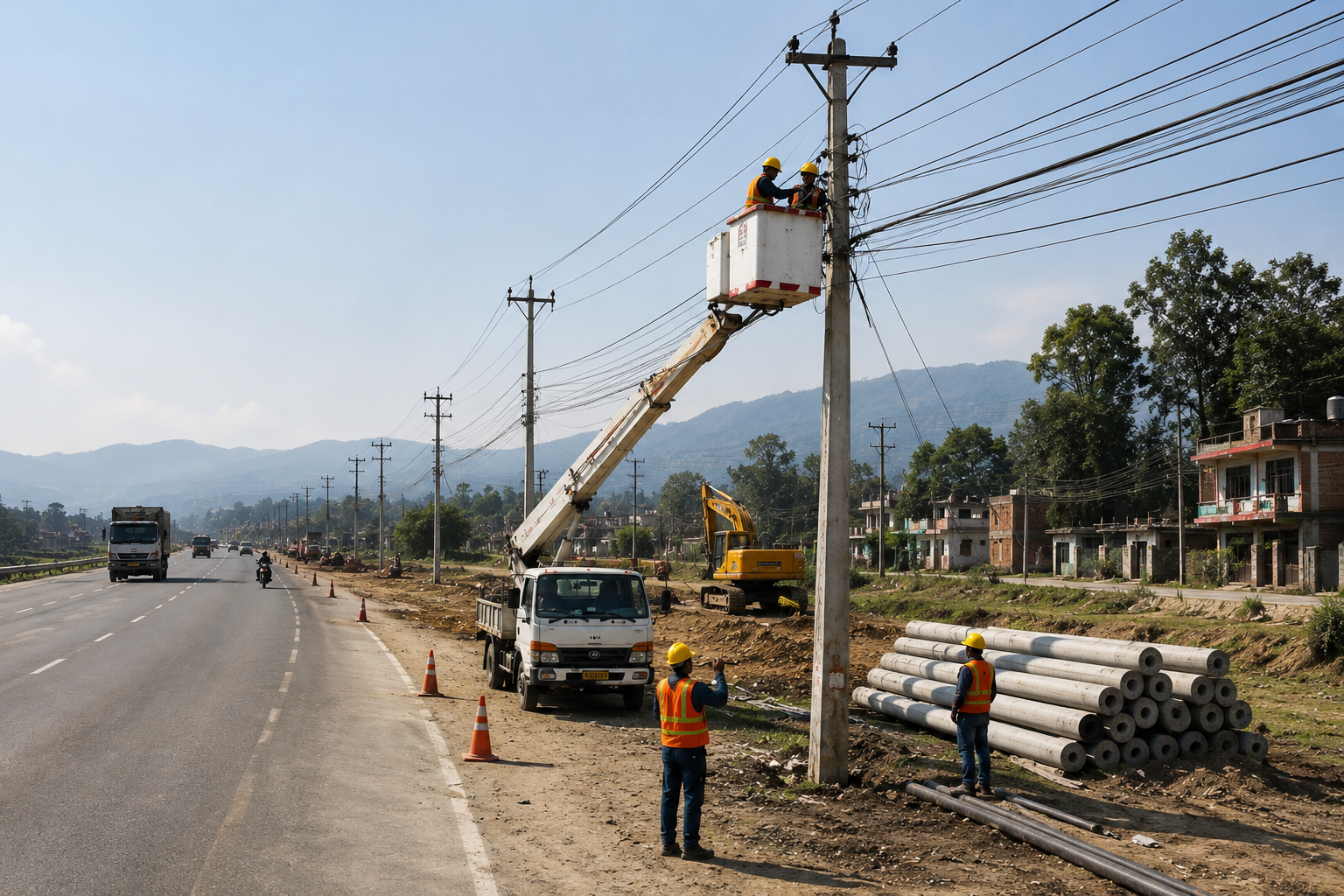

काठमाडौं ।  सडक विस्तार आयोजनामा विद्युत पोल स्थानान्तरण तथा विद्युत संरचना सुदृढीकरणको खर्च सम्झौताविपरीत हुँदा सडक आयोजनाले नै व्यर्हाेनु पर्दै  आएकाे पाइएकाे छ । महालेखापरीक्षकको कार्यालयको त्रिसहिऔं वार्षिक प्रतिवेदनले आयोजनाको लागत अनावश्यक रूपमा बढेको औंल्याएको छ।

प्रतिवेदनअनुसार सडक विभाग र नेपाल विद्युत प्राधिकरणबीच २०७९ वैशाख १६ गते भएको सम्झौतामा राजमार्ग विस्तारका क्रममा साविकका बिजुलीका पोल स्थानान्तरण तथा विद्युत वितरण प्रणाली सुदृढीकरणका लागि आवश्यक नयाँ लाइन निर्माणको खर्च नेपाल विद्युत प्राधिकरणले व्यहोर्ने व्यवस्था गरिएको थियो।

तर पूर्व–पश्चिम राजमार्गअन्तर्गत काँकडभिट्टा–लौकही खण्डको ११० किलोमिटर सडक स्तरोन्नति क्रममा पुराना विद्युत संरचना हटाउने तथा नयाँ संरचना निर्माण गर्न सामग्री र ज्यालासहित कुल ८८ करोड ६२ लाख रुपैयाँ लागत अनुमान गरिएको थियो। उक्तमध्ये नयाँ पोल जडान र पुराना संरचना हटाउन लाग्ने ज्याला खर्चवापत ११ करोड ९८ लाख रुपैयाँ मात्र आयोजनाले व्यहोर्ने तथा बाँकी खर्च विद्युत प्राधिकरणले बेहोर्ने सहमति थियो।

यद्यपि, सो सडक खण्डका तीन ठेक्का प्याकेजमार्फत ७६ करोड ९० लाख रुपैयाँ अर्थात् कुल लागतको ८६.७८ प्रतिशत खर्च सडक आयोजनाले नै व्यहोर्ने गरी सम्झौता गरिएको प्रतिवेदनमा उल्लेख छ। महालेखापरीक्षकले यसबाट नयाँ संरचना निर्माणको सम्पूर्ण खर्च आयोजनाको लागतमा समावेश भई लागत वृद्धि भएको तथा विद्युत प्राधिकरणसँग भएको सम्झौता कार्यान्वयन नभएको जनाएको छ।

त्यस्तै, हुलाकी राजमार्गअन्तर्गत बर्दियाको मैनापोखर–गुलरिया सडक खण्डमा विद्युत लाइन स्थानान्तरण कार्यका लागि पुराना पोल सार्ने, नयाँ पोल खरिद गर्ने, केबल, ट्रान्सफर्मर, ज्याला र ढुवानी खर्चसमेत गरी बाँके र बर्दिया दुवै खण्डका लागि ९२ लाख ११ हजार रुपैयाँ भुक्तानी गरिएको उल्लेख छ।

सडक विस्तारका क्रममा २६४ पोल स्थानान्तरण गर्दा थप १९५ नयाँ पोल खरिद गरी ३२६ पोल जडान गरिएको थियो। तीमध्ये ११ मिटरका १३२ वटा र ९ मिटरका ६३ वटा गरी १९५ नयाँ पोल खरिद गर्न २६ लाख २३ हजार रुपैयाँ आयोजनाबाटै भुक्तानी गरिएको प्रतिवेदनमा उल्लेख छ।

महालेखापरीक्षकले सम्झौताविपरीत विद्युत लाइन सुदृढीकरणको खर्च सडक आयोजनाबाट भुक्तानी गरिएको कार्य उचित नदेखिएको टिप्पणी गरेको छ।
