News Polar पछिल्लो २४ घण्टामा कास्कीको पञ्चासेमा सबैभन्दा बढी वर्षा News Polar एसियाली शारीरिक सुगठनमा नेपाललाई स्वर्णपदक News Polar १३ देशका लागि प्रस्तावित राजदूतविरुद्ध उजुरी/सूचना आह्वान News Polar अविरल वर्षा रोकिएसँगै काठमाडौंको जनजीवन सामान्य बन्दै News Polar वर्षाले मुलुकभरका ११ राजमार्ग अवरुद्ध News Polar लागुऔषधसहित पाँच जना पक्राउ News Polar खोलाले बगाउँदा  एक जनाको मृत्यु News Polar एसडीजी लक्ष्य प्राप्तिमा ‘ग्लोवल डेभलपमेण्ट इनिसिएटिभ’ प्रभावकारी हुने परराष्ट्रमन्त्री खनालको विश्वास News Polar नेपाल समूहविजेता, श्रीलंकासँग क्वार्टरफाइनल खेल्ने News Polar टर्कीको रक्षा महत्त्वाकांक्षाः आगामी १० वर्षभित्र १ करोड ड्रोन उत्पादन गर्ने लक्ष्य News Polar भोटेकोशी बाढीः पाँच हजार २८५ जना सम्पर्कविहीन News Polar न्यूयोर्कमा नेपाली डायस्पोरासँग परराष्ट्रमन्त्री खनालको अन्तरक्रिया News Polar नेपाल र सेनेगलबीच कूटनीतिक सम्बन्ध स्थापना News Polar सुडानको गर्मी छल्न आधुनिक कङ्क्रिट होइन, परम्परागत माटोको घर नै उत्तम विकल्प News Polar विश्वव्यापी हवाई सञ्जालमा एशिया–प्रशान्त क्षेत्रको वर्चश्वः क्वालालम्पुर एशियाकै पहिलो र विश्वको चौथो स्थानमा News Polar द्विपक्षीय सम्बन्ध सुदृढ बनाउन र क्षेत्रीय शान्ति प्रवद्र्धन गर्न पाकिस्तान र इरान सहमत News Polar यसपटक नदीले हामीलाई नै झुक्यायो: तेन्जिन लामा News Polar संयुक्त राष्ट्रसंघका महासचिवद्वारा प्यालेस्टिनी शरणार्थी सहायता निकाय जोगाउन अन्तर्राष्ट्रिय समुदायलाई अपिल News Polar देशभर अधिकांश निर्वाचन क्षेत्रमा आज काङ्ग्रेसको क्षेत्रीय अधिवेशन हुँदै News Polar नेपालको ‘भिक्टिम कार्ड’ मात्र होइन प्रधानमन्त्रीको सम्बोधन

मस्र्याङ्दी जलविद्युत्को मर्मतसम्भारपछि विद्युत् उत्पादन पुनः सुरु

मस्र्याङ्दी जलविद्युत्को मर्मतसम्भारपछि विद्युत् उत्पादन पुनः सुरु
अ अ+ अ-

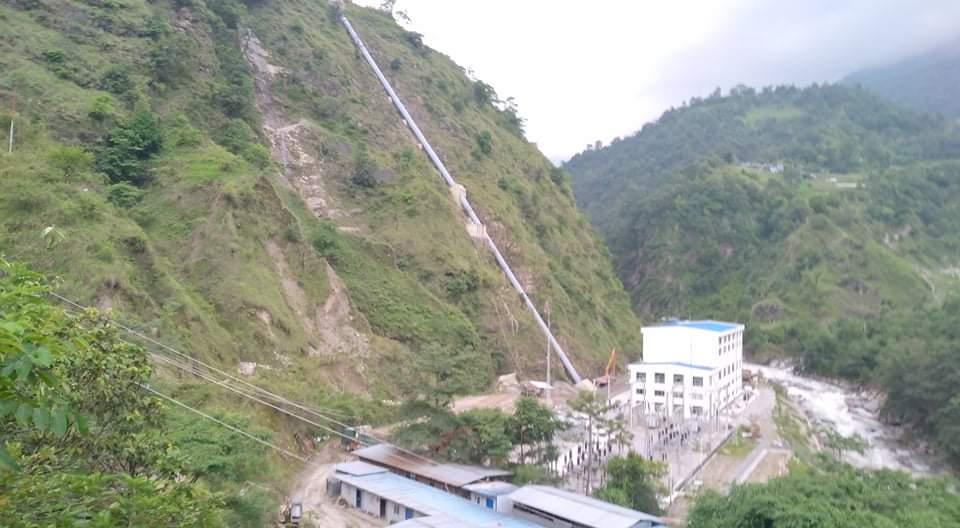

तनहुँ। आँबुखैरेनी गाउँपालिका–४ स्थित ६९ मेगावाट क्षमताको मस्र्याङ्दी जलविद्युत् केन्द्रको मर्मतसम्भार कार्य सम्पन्न गरी पुनः विद्युत् उत्पादन कार्य सुरु गरिएको छ ।

विगत २१ दिनदेखि प्लान्ट पूर्ण रूपमा बन्द (सटडाउन) गरी थालिएका जटिल प्राविधिक तथा सिभिल संरचनाका कार्य निर्धारित समयमै सम्पन्न गरी केन्द्रले पुनः विद्युत् उत्पादन सुरु गरेको हो ।

नेपाल विद्युत् प्राधिकरणअन्तर्गतका विद्युत् केन्द्रहरूमध्ये क्षमताका हिसाबले तेस्रो र वार्षिक उत्पादनका दृष्टिले दोस्रो ठूलो मानिने यस केन्द्रले गत आर्थिक वर्षमा ४५१ दशमलव सात गिगावाट प्रति घण्टा विद्युत् उत्पादन गरेको थियो । चालु आर्थिक वर्ष २०८२÷८३ को माघ मसान्तसम्म २९३ दशमलव पाँच गिगावाट घण्टा उत्पादन गरिसकेको यस केन्द्रको दिगो सञ्चालनका लागि फागुन २ गतेदेखि प्लान्ट बन्द गरी मर्मत कार्य अगाडि बढाइएको थियो ।

यस पटकको सटडाउनका क्रममा वर्षौंदेखि थाती रहेका र निकै चुनौतीपूर्ण मानिएका कार्य सम्पन्न गरिएको केन्द्र प्रमुख कपिलदेव मानजनले जानकारी दिनुभयो । उहाँका अनुसार विशेषगरी बाँध क्षेत्रको माथिल्लो तटीय क्षेत्र र डिसेन्डर नजिकैको कटानले जोखिममा परेको संरचनाको संरक्षण कार्य पूरा गरिनाका साथै विगत १४ वर्षदेखि सञ्चालनमा आउन नसकेको र सुरुङमा बालुवा छिर्न नदिन महत्वपूर्ण मानिने ‘अन्डर स्लुइस गेट’ को क्षतिग्रस्त संरचनाको मर्मत गरी यसलाई सञ्चालन योग्य बनाइएको छ ।

मुख्य इन्टेक नजिकै रहेको कम्पनसेटिङ पोखरीमा वर्षौंदेखि थुप्रिएको बालुवा निकाल्ने कार्य पनि यसै अवधिमा सम्पन्न भएको केन्द्र प्रमुख मानजनले बताउनुभयो ।

“लामो समयदेखि रोकिएका ठेक्का सम्झौताका कार्यहरू र मेकानिकल मर्मतलाई उच्च प्राथमिकता दिएर सम्पन्न गरिएको छ,” उहाँले भन्नुभयो, “विद्युत् गृहको युनिट नम्बर ३ को ओभरहलिङ कार्यमा केन्द्रकै कर्मचारी र अन्य जलविद्युत् केन्द्रका प्राविधिकहरूलाई संलग्न गराइएको थियो ।”

बाँध क्षेत्रमा भइरहेको सिभिल मर्मतका लागि तीन सिफ्टमा २४सै घण्टा जनशक्ति परिचालन गरिएको थियो । केन्द्र प्रमुख मानजनले भन्नुभयो, “खोलाको बहाव न्यूनतम रहेको समयमा उत्पादनमा कम असर पर्ने गरी यो मर्मतको योजना बनाइएको थियो ।”

तालुक कार्यालय, विभाग र निर्देशनालयको विशेष समन्वय र उच्च व्यवस्थापनको सहयोगका कारण वर्षौंदेखि रोकिएका महत्वपूर्ण सिभिल कार्यहरू यस पटक सम्पन्न गर्न सफल भएका छौँ ।

प्लान्ट सटडाउनकै अवधिमा विद्युत् गृहमा एलटी टाइप ब्रेकर बदलीलगायतका अन्य आवश्यक इलेक्ट्रिकल र मेकानिकल मर्मतका कार्य समेत सम्पन्न भएका छन् । यस मर्मतसँगै केन्द्रको उत्पादन क्षमतामा सुधार आउने र प्राविधिक जोखिम कम हुने केन्द्रले जनाएको छ । रासस
