७ श्रावण २०८३, बिहीबार
,
Latest
तलब बढ्यो, तर महँगी कति नियन्त्रण भयो? वन तथा वातावरण मन्त्रालयको ८२ प्रतिशत प्रगति राजनीतिको अन्तिम लक्ष्य समाजसेवा नै होः सभापति थापा अर्जुनधाराका अव्यवस्थित बसोबासीलाई जग्गाधनी प्रमाण पुर्जा वितरण गरिँदै अनधिकृत रूपमा सीप परीक्षण र प्रमाणीकरण गर्ने संस्थाको कार्यालयमा सिलबन्दी हदबन्दीभन्दा बढी जग्गाको अनुगमन सुरु स्वास्थ्यसम्बन्धी ऐन संशोधनका मस्यौदामा सुझाव दिन आग्रह वैदेशिक प्रशिक्षणका लागि पुरुष कबड्डी टोली भारत जाँदै मार्भल टेक्नोप्लास्ट र सुदूरपश्चिम रोयल्सबीचको साझेदारीले पायो निरन्तरता एनआरएनए पोर्चुगलको नयाँ सदस्यता तथा नवीकरण खुला, १६ संयोजकमार्फत सदस्यता अभियान सञ्चालन
तपाईं के खोज्दै हुनुहुन्छ ?

राहुघाट जलविद्युत् आयोजना : ९० प्रतिशत बढी भौतिक प्रगति



default
अ+ अ-

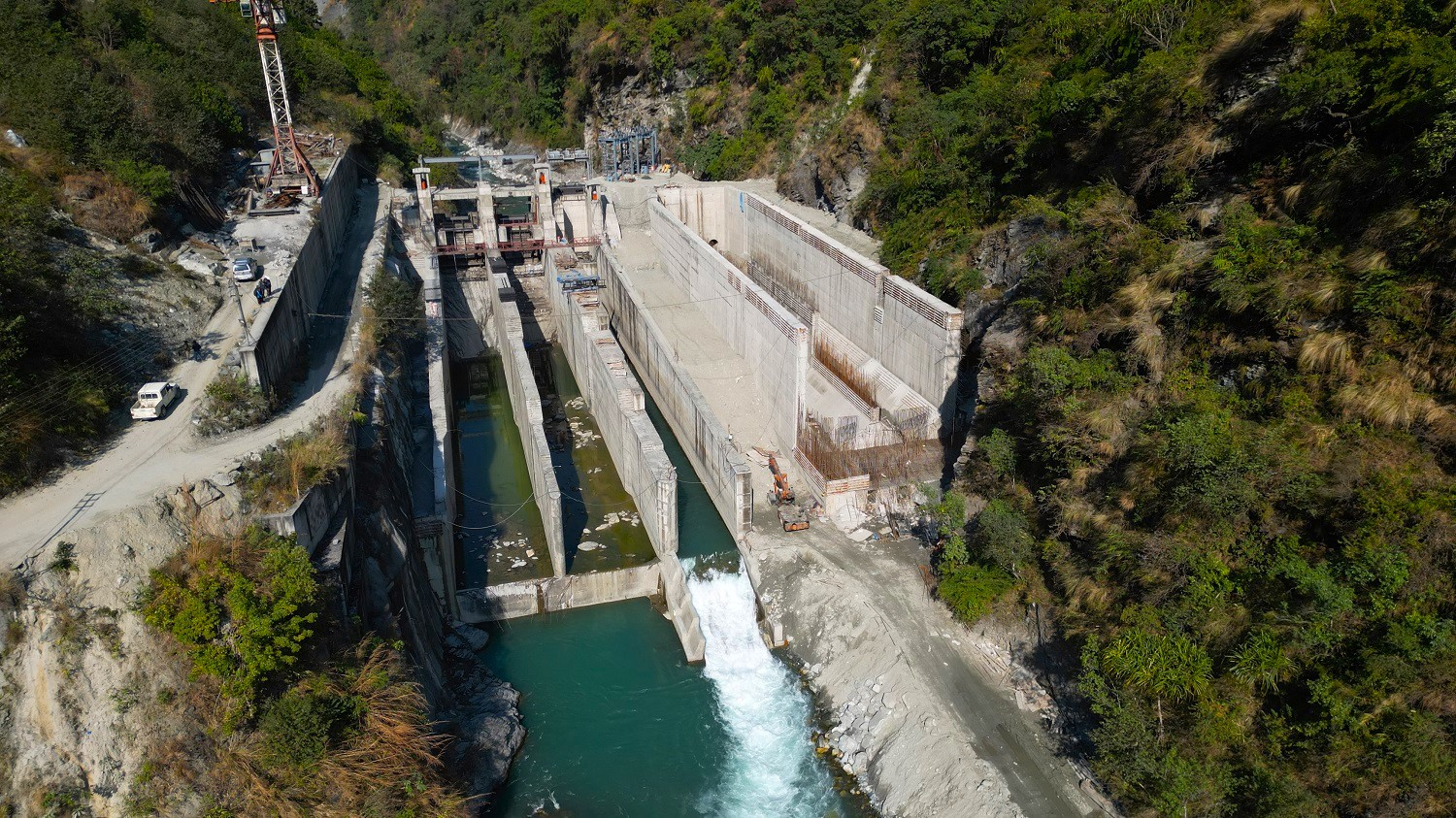

म्याग्दी। नेपाल विद्युत् प्राधिकरणको सहायक कम्पनी रघुगङ्गा हाइड्रोपावर प्रवर्द्धक रहेको ४० मेगावाट क्षमताको राहुघाट जलविद्युत् आयोजना निर्माणको ९० प्रतिशत भौतिक प्रगति भएको छ ।

सुरुङ, बाँध र विद्युत्गृहको भौतिक संरचना निर्माण, उपकरण जडान अन्तिम चरणमा पुुगेको आयोजना विद्युत्लाई केन्द्रीय ग्रिडमा जोड्ने स्वीचयार्ड निर्माणमा जुटेको छ । रघुुगङ्गा हाइ«ोपावरका आयोजना व्यवस्थापक राज विष्टले अबको तीन महिना (मार्च)मा परिक्षण उत्पादन सुरु गर्ने लक्ष्यसहित निर्माण भएका संरचनालाई पूर्णताः दिन लागिएको जानकारी दिनुभयो ।

“सिभिल, हाइड्रो र इलेक्ट्रोमेकानिकलका कामलाई बिट मार्दै लगिएको छ”, उहाँले भन्नुभयो, “२० मेगावाटको टर्वाइन जडान गरेर ड्राई टेस्टिङ गर्न तयार पारेका छौँ । मार्च महिनाभित्र परीक्षण उत्पादन सुरु गर्ने लक्ष्यसहित ठेकेदार परिचालन भएको छ ।”

भारतीय सिभिल ठेकेदार कम्पनी जयप्रकाश एसोसियट्स (जेपी)ले ४५ महिनामा सम्पन्न गर्ने लक्ष्य सहित २०१७ नोभेम्बर १७ (२०७४ मङ्सिर ६ गते) रु छ अर्बमा ठेक्का सम्झौता गरेको थियो । सन २०२२ फेब्रुअरीमा पहिलो, सन् २०२२ फेब्रुअरीमा दोस्रो र २०२५ नोभेम्बरसम्मका लागि तेस्रो पटक म्याद थपिएको थियो । चौथो पटक मार्च महिनासम्मका लागि म्याद थप भएको छ ।

रघुगङ्गा गाउँपालिका–४ दग्नाम र वडा नं ५ झिँ को फेदीमा बाँध, छ किलोमिटर २७० मिटर लामो मुख्य सुरुङ र तिल्केनीचौरमा विद्युत्गृह निर्माणको काम ९० प्रतिशतभन्दा बढी सकिएको छ ।

कोरोना महामारी, बाढी, पहिरोजस्ता प्राकृतिक विपद् र नदीजन्य निर्माण सामग्रीको अभावका कारण आयोजना निर्माणमा ढिलाइ भएको ठेकेदार कम्पनी जेपीका आयोजना व्यवस्थापक हरिश अग्रवालले बताउनुभयो ।

भारत हेभी इलेक्ट्रिकल्स लिमिटेड (भेल)सँग विसं २०७६ कात्तिकमा एक करोड दुई लाख ९३ हजार २२.३५ अमेरिकी डलरमा भएको इलेक्ट्रोमेकानीकल ठेक्का सम्झौताको म्याद यही डिसेम्बर ३१ मा सकिदैछ् । भेलले अधिकांश उपकरण आयात सकेर जडानको काम गरिरहेको छ ।

भारतीय आयात निर्यात (एक्जीम) बैंकको ६७ मिलियन अमेरिकी डलर सहुलियतपूर्ण ऋण तथा नेपाल विद्युत् प्राधिकरण र नेपाल सरकारकोे संयुक्त लगानीमा कम्पनीको अवधारणा र इन्जिनियरिङ प्रक्युमेन्ट एन्ड कन्ट्रयाक्ट (इपिसी) प्रारूपमा राहुघाट जलबिद्युत आयोजना सञ्चालन गरिएको हो ।

कमजोर आर्थिक अवस्थाका कारण २०७२ मा पुरानो ठेकेदार आइभिआरसिएल सँगको ठेक्का तोडेर नयाँ प्रक्रियाबाट निर्माण अघि बढाइएको थियो । पछिल्लो पटक छनोट भएको सिभिल ठेकेदार जयप्रकाश एसोसियट्स (जेपी)ले २०७५ असारमा पहुँचमार्ग र २०७६ असारमा सुरुङ खन्न सुरु गरेको थियो ।

यस आयोजनाले वार्षिक रु २४ करोड पाँच लाख ९३ हजार ३४ युनिट विद्युत् उत्पादन गर्ने लक्ष्यसहित २०७५ चैतमा विद्युत् खरिद बिक्री सम्झौता (पिपिए) गरेको थियो ।

राहुघाटबाट उत्पादन हुने विद्युत् केन्द्रीय ग्रिडमा जोड्न कालीगण्डकी कोरीडोरअन्तर्गत २२० केभी (डबल सर्किट) क्षमताको दाना–कुश्मा प्रसारण लाइनमा लिलो माध्यमबाट जोडिने छ । चार वटा टावर र प्रसारण लाइन पनि बनिसकेको छ ।रासस
