९ आश्विन २०८३, शुक्रबार Friday, September 25, 2026
९ आश्विन २०८३, शुक्रबार
ताजा खबर
News Polar मकवानपुरको सिमातखोलाले बगाउँदा स्याङ्तानको मृत्यु News Polar महिला कबड्डीमा नेपाललाई कम्तीमा कांस्य पदक पक्का News Polar बालेनको राष्ट्रसंघ सम्बोधनको अन्तरवस्तु र प्रस्तुती सही छ : बाबुराम भट्टराई News Polar ‘राष्ट्रसंघमा जलवायु न्यायको मुद्दा उठाउनु सकारात्मक, अब देशभित्र गृहकार्य आवश्यक’ News Polar बालेनको राष्ट्रसंघ सम्बोधनबारे बाँस्कोटा : ‘देशको भावना बोले’ News Polar यूएनजीएमा प्रधानमन्त्रीको सम्बोधन जलवायु न्यायको सशक्त आवाज, तर कार्यान्वयनमा चुनौतीः विज्ञ मञ्जित ढकाल News Polar लगातार वर्षापछि तीन राजमार्गमा यातायात रोक, त्रिभुवन राजपथ सुचारु News Polar शाहको राष्ट्रसंघ सम्बोधनलाई योगेश भट्टराईले दिए सकारात्मक प्रतिक्रिया News Polar वर्षाको जोखिमलाई मध्यनजर गर्दै उच्च सतर्कतासहित तयारी अवस्थामा छौँः मन्त्री मेहता News Polar परराष्ट्रमन्त्री खनाल र अस्ट्रेलियाका विदेशमन्त्री वोङबीच भेटवार्ता News Polar कालीगण्डकी करिडोर अवरुद्ध News Polar पहिरोले कान्ति लोकपथ अवरुद्ध News Polar पृथ्वी राजमार्ग र नारायणगढ–मुग्लिन सडक बन्द News Polar एसियाको उदाउँदो शताब्दीमा नेपाललाई आर्थिक, डिजिटल र रणनीतिक ‘ब्रिज’ बनाउने लक्ष्य छ: परराष्ट्रमन्त्री News Polar नेपाल र नामिबियाबीच कूटनीतिक सम्बन्ध स्थापना News Polar काउलेपानीको काखमा जीवित जलदेवीको विश्वास News Polar पहिरोले बिपी राजमार्ग अवरुद्ध News Polar धवलागिरि हिमाल आरोहण टोली फर्कियो News Polar दुई महिनामा चितवनमा ४३ सवारी दुर्घटना, १५ जनाको मृत्यु News Polar सर्पदंशका बिरामीलाई ‘सञ्जीवनी’ बन्दै भेरी अस्पताल

दोस्रोपटक थपिएको समयमा पनि पूरा भएन राहुघाट जलविद्युत् आयोजना

दोस्रोपटक थपिएको समयमा पनि पूरा भएन राहुघाट जलविद्युत् आयोजना
अ अ+ अ-

म्याग्दी । नेपाल विद्युत प्राधिकरणको सहायक कम्पनी रघुगङ्गा हाइड्रोपावर प्रवर्द्धक रहेको म्याग्दीमा निर्माणाधीन ४० मेगावाट क्षमताको राहुघाट जलविद्युत् आयोजना दोस्रोपटक थपिएको समयसीमाभित्र पनि पूरा भएको छैन ।

भारतीय सिभिल ठेकेदार कम्पनी जयप्रकाश एसोसिएट्स (जेपी)ले ४५ महिनामा सम्पन्न गर्ने लक्ष्यसहित २०१७ नोभेम्बर १७ (२०७४ मङ्सिर ६ गते) रु छ अर्बमा ठेक्का सम्झौता गरेको थियो । सन् २०२२ फेब्रुअरीमा दोस्रोपटक थपिएको म्याद यही जुन २७ मा सकिँदैछ ।

हालसम्म ७९ दशमलव ५० प्रतिशत भौतिक र ७५ प्रतिशत वित्तीय प्रगति भएको आयोजनाका ठेकेदार कम्पनीले सन् २०२५ डिसेम्बर ३१ सम्म म्याद थपको प्रस्ताव गरेको छ । राहुघाट जलविद्युत् आयोजनाका व्यवस्थापक राज विष्टले ठेकेदारले गरेको म्याद थप प्रस्तावका विषयमा परामर्शदाता कम्पनी ‘वाकफोस’ले अध्ययन गरिरहेको बताउनुभयो ।

विसं २०७६ कात्तिकमा एक करोड दुई लाख ९३ हजार २२।३५ अमेरिकी डलरमा इलेक्ट्रोमेकानिकल ठेक्का सम्झौता गरेको भारत हेभी इलेक्ट्रिकल्स लिमिटेड (भेल)ले पनि विद्युत्गृहका उपकरण आयात र जडानको काम लक्ष्यअनुसार गर्न सकेको छैन ।

भारतीय आयातनिर्यात (एक्जिम) बैंकको ६७ मिलियन अमेरिकी डलर सहुलियतपूर्ण ऋण तथा नेपाल विद्युत् प्राधिकरण र नेपाल सरकारकोे संयुक्त लगानीमा कम्पनीको अवधारणा र इन्जिनियरिङ प्रक्युमेन्ट एन्ड कन्ट्रयाक्ट (इपिसी) प्रारूपमा राहुघाट जलविद्युत् आयोजना निर्माण भइरहेको छ ।

विसं २०८२ असार १५ गतेभित्र सम्पन्न गर्ने कार्ययोजनाअनुसार आयोजना निर्माणअघि नबढेपछि भारत सरकार, ऊर्जा मन्त्रालय र विद्युत् प्राधिकरणले चासो देखाएका छन् । नेपालका लागि भारतीय राजदूत नवीन श्रीवास्तव, ऊर्जा, जलस्रोत तथा सिँचाइ मन्त्रालयका ऊर्जासचिव सुरेश आचार्य र नेपाल विद्युत् प्राधिकरणका कार्यकारी निर्देशक हितेन्द्रदेव शाक्यले यही जेठ १७ गते आयोजना अनुगमन गर्नुभएको थियो ।

अनुगमनमा आएको टोलीसँग जयप्रकाशका व्यवस्थापक हरिश अग्रवाल र भेलका प्रतिनिधि हर्ष बर्दनले म्याद थपको प्रस्ताव गर्नुभएको थियो । कोरोना महामारी, बाढीपहिरोजस्ता प्राकृतिक विपद् र नदीजन्य निर्माण सामग्रीको अभावलाई कम्पनीले आयोजना निर्माणमा ढिलाइ हुनुको कारण देखाएका छन् ।

बर्खायाममा बुग्लको पहिरो सक्रिय हुँदा बाँधस्थल जोड्ने सडक अवरुद्ध हुने र निर्माणाधीन बाँध नजिकै बाढीले गेग्रान थुपार्दा आयोजना निर्माणको काम प्रभावित बनाएको थियो । सर्वोच्च अदालतले तीन वर्षसम्म कालीगण्डकी नदीबाट ढुङ्गा, गिट्टी र बालुवा उत्खनन गर्न रोक लगाएको थियो ।

राजदूत श्रीवास्तव, ऊर्जासचिव आचार्य र प्राधिकरणका निर्देशक शाक्यले पटकपटक म्याद थप गर्दा पनि सन्तोषजनक काम हुन नसकेकोप्रति असन्तुष्टि जनाउँदै प्रस्तावित म्यादभित्र सम्पन्न गर्ने कार्ययोजनाप्रति विश्वास गर्ने वातावरण बनाउन ठेकेदार कम्पनीका प्रतिनिधिलाई निर्देशन दिनुभएको थियो ।

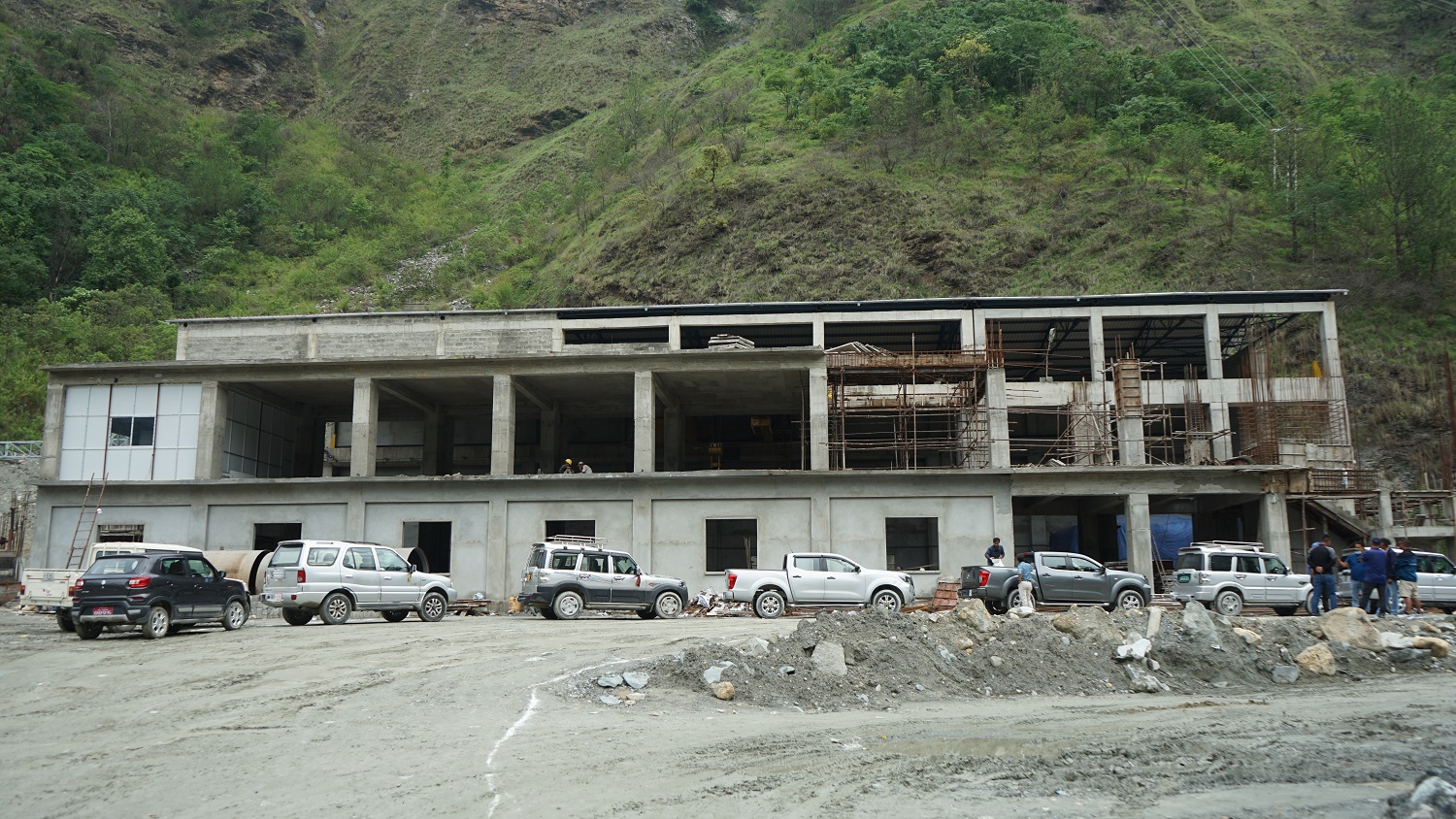

रघुगङ्गा गाउँपालिका–४ दग्नाम र वडा नं ५ झिँको फेदीमा बाँध, छ किलोमिटर दुई सय ७० मिटर लामो मुख्य सुरूङ र तिल्केनीचौरमा विद्युत्गृह निर्माणको काम ९० प्रतिशत सकिएको छ । विद्युत्गृहको उपकरण जडान र स्वीचयार्ड निर्माणमा भएको ढिलाइप्रति टोलीले चासो व्यक्त गरेको छ ।

कमजोर आर्थिक अवस्थाका कारण २०७२ मा पुरानो ठेकेदार आइभिआरसीएलसँगको ठेक्का तोडेर नयाँ प्रक्रियाबाट निर्माण अघि बढाइएको थियो । पछिल्लोपटक छनोट भएको सिभिल ठेकेदार जयप्रकाश एसोसिएट्स (जेपी)ले २०७५ असारमा पहुँचमार्ग र २०७६ असारमा सुरुङ खन्न सुरु गरेको थियो ।

यस आयोजनाले वार्षिक २४ करोड पाँच लाख ९३ हजार ३४ युनिट विद्युत् उत्पादन गर्ने लक्ष्यसहित २०७५ चैतमा विद्युत् खरिद बिक्री सम्झौता (पिपिए) गरेको थियो । राहुघाटबाट उत्पादन हुने विद्युत् केन्द्रीय ग्रिडमा जोड्न कालीगण्डकी करिडोरअन्तर्गत २२० केभी (डबल सर्किट) क्षमताको दाना–कुश्मा प्रसारण लाइनमा लिलो माध्यमबाट जोडिने छ । चारवटा टावर र प्रसारण लाइन पनि बनिसकेको छ । रासस
