सहरी क्षेत्रको माटोको गुणस्तर अभिवृद्धि गर्नु जरुरी छः मन्त्री परियार मुस्ताङ भन्सारमा चार अर्ब ४१ करोड बढी राजस्व सङ्कलन कारागारमा सुरक्षाकर्मीसँग चिनजान, घरमा गएर विभत्स हत्या हेटौँडाको मुख्य सडक विस्तारको सूचना कार्यान्वयन नगर्न सर्वाेच्च अदालतको अन्तरिम आदेश विदेशमा रहेका नेपालीको मताधिकार सुनिश्चित गर्न माग एक्साइड ब्याटमोबाइल सेवा ५०,००० ग्राहकसम्म पुर्‍याउँदै इतिहास रच्यो एनपीएलः जनकपुरलाई हराउँदै लुम्बिनी प्लेअफमा उपराष्ट्रपति यादवसँग सार्क महासचिवको शिष्टाचार भेट महाधिवेशन जनशक्तिको ऐक्यबद्धता प्रदर्शन गर्ने अवसर : अध्यक्ष ओली आयोगद्वारा निर्वाचनमा समावेशिता र सुशासन सुनिश्चित गर्न दललाई निर्देशन
तपाईं के खोज्दै हुनुहुन्छ ?

पोखरामा विद्युतीय तार भूमिगतको काममा ६० प्रतिशत प्रगति



अ+ अ-

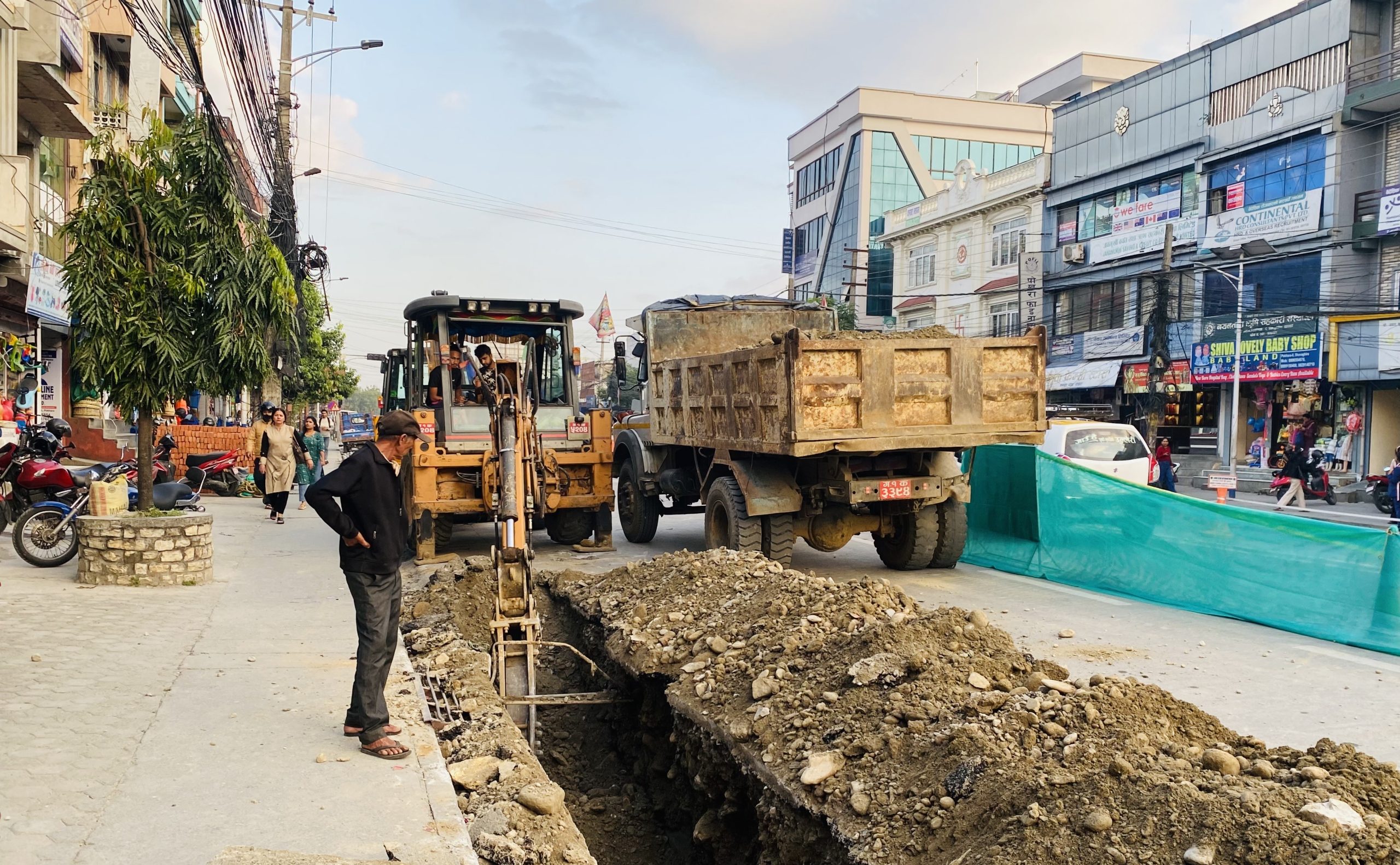

गण्डकी । गण्डकी प्रदेशको राजधानी पोखरामा विद्युतीय तार भूमिगत गर्ने आयोजनाको भौतिक प्रगति हालसम्म ६० प्रतिशत पुगेको छ ।

आगामी चैतभित्र काम सक्ने लक्ष्यसहित कामलाई तीव्रता दिइएको नेपाल विद्युत् प्राधिकरणको पोखरा–भरतपुर वितरण प्रणाली सुदृढीकरण आयोजनाले जनाएको छ । सुरुको चरणमा निर्माण कम्पनीले काममा ढिलासुस्ती गरेपछि आयोजनाको प्रगति न्यून देखिएको थियो ।

आयोजनाका प्रमुख इञ्जिनियर आनन्द सुवेदीले निर्माण कम्पनीले पछिल्लोपटक थपिएको ठेक्का म्यादभित्र काम सक्ने प्रतिबद्धता जनाएको बताउनुभयो । विसं २०७८ माघमा दुई वर्षे ठेक्कामा गएको उक्त आयोजनाको काम भने विसं २०८० वैशाखदेखि सुरु भएको थियो । त्यसयता ठेक्काको म्याद दुई पटक थप भइसकेको इञ्जिनियर सुवेदीले बताउनुभयो । भारतीय कम्पनी टाटा प्रोजेक्ट्सले पोखरा र भरतपुरमा तार बिछ्याउन रु दुई अर्ब ५० करोड ३३ लाखमा ठेक्का लिएको थियो ।

पोखरामा तार भूमिगत र वितरण प्रणाली सुदृढीकरणमा रु एक अर्ब ३० करोड खर्च हुने जनाइएको छ । हाल पोखरा अन्तरराष्ट्रिय विमानस्थल प्रवेशद्वारदेखि पृथ्वीचोकको सेती पुलसम्म तार बिछ्याएर घरघरमा विद्युत् वितरणसमेत भइसकेको इञ्जिनियर सुवेदीले बताउनुभयो । अहिले सिर्जनाचोकदेखि सभागृह र जिरो किलोमिटर क्षेत्र र लेकसाइडको जरेबर क्षेत्रमा तार बिछ्याउने काम भइरहेको उहँको भनाइ छ ।

आयोजनाअन्तर्गत पोखरा अन्तरराष्ट्रिय विमानस्थलको प्रवेशमार्गदेखि कुँडहरचोक, अमरसिंहचोक, पृथ्वीचोक हुँदै जिरो किमीसम्मको मुख्य राजमार्ग, सिर्जनाचोक, राष्ट्र बैंकचोक, लेकसाइड, सभागृहचोक, न्यूरोड, चिप्लेढुङ्गालगायत क्षेत्रमा तार भूमिगत गरिने भएको हो । मुख्यदेखि सहायक सडकसम्मै तार बिछ्याइने आयोजना कार्यालयले जनाएको छ । विद्युत् लाइनसँगै टेलिफोन, केबल र इन्टरनेटका तारका लागि अप्टिकल फाइबर पनि बिच्छाइनेछ ।

“लेकसाइडको गल्ली नं १५, १६ र १७ लगायत क्षेत्रमा तार बिछ्याउने काम भइसकेको छ, लेकसाइडको भित्री क्षेत्रमा पनि काम सुरु भएको छ”, इञ्जिनियर सुवेदीले भन्नुभयो, “न्यूरोड र चिप्लेढुङ्गा क्षेत्रमा काम सुरु हुन बाँकी छ ।”

यसअघि विभिन्न कारण देखाउँदै काममा ढिलासुस्ती गरेको निर्माण कम्पनीले तिहारपछि कामलाई गति दिएको उहाँको भनाइ छ । आयोजनाको इञ्जिनियरिङ डिजाइन र उपकरण खरिदमा समय लागेकाले काम ढिलो सुरु भए पनि पछिल्लो समय भने निर्माण कम्पनीको लापर्वाहीका कारण आयोजनाको गति सुस्त हुँदै आएको थियो ।

पोखरालाई विद्युतीय तारमुक्त बनाउन प्राधिकरणले वितरण प्रणाली सुदृढीकरण आयोजना सञ्चालन गरेको हो । आयोजनामा मानवीय जनशक्तिभन्दा बढी यन्त्र, उपकरणमार्फत काम हुने गरेको इञ्जिनियर सुवेदीले बताउनुभयो । पर्यटकीय सहर पोखराका मुख्य सहरी क्षेत्र र पर्यटकको बढी आउजाउ हुने ठाउँको तारलाई जमिनमुनि बिछ्याउन लागिएको हो ।

जमिनमुनि तार बिछ्याएपछि ग्राहकको घरघरमा बिजुली पु¥याउने काम पनि प्राधिकरण नै गरिरहेको छ । प्राधिकरणले सडकमा न्यून क्षति हुने गरी तार बिछ्याउने प्रविधि प्रयोग गर्दै आएको छ । ‘होरिजेन्टल डाइरेक्सनल ड्रिलिङ’ प्रविधिबाट सडक खनेर तार भूमिगत गरिएको इञ्जिनियर सुवेदीले बताउनुभयो । तार भूमिगत गरेपछि ठाउँठाउँमा ट्रान्सफर्मर राखेर ग्राहकका घरघरमा बिजुली पु¥याइने प्राधिकरणले जनाएको छ ।

विद्युत् लाइन जमिनमुनि बिछ्याउँदा अव्यवस्थित तार, पोलबाट पोखराले मुक्ति पाउनुका साथै सहरी सौन्दर्य बढ्ने विश्वास लिइएको छ । भूमिगत तार बढी क्षमतायुक्त र भरपर्दो हुने हुँदा ग्राहकको बढ्दो माग र बिजुलीको चाप थेग्न भूमिगत प्रणाली उपयुक्त हुने प्राधिकरणको भनाइ छ । प्राधिकरणले काठमाडौँ, पोखरा, भरतपुरजस्ता ठूला सहरमा तार भूमिगत गर्ने योजना सञ्चालन गरिरहेको छ । रासस
