News Polar संयुक्त राष्ट्रसङ्घको ८१औं महासभाका अध्यक्ष डा. रहमानसँग परराष्ट्रमन्त्री खनालको भेटवार्ता News Polar बागलुङ पहिरोः मृतकको सङ्ख्या १२ पुग्यो News Polar मानव वन्यजन्तु द्वन्द्व व्यवस्थापनका लागि पोखरी News Polar सञ्चालनको पर्खाइमा नेपालगन्ज सिटी हल News Polar मौलिकताको आँगनमा पर्यटनको पाइला: सिङ्दी गाउँ News Polar परराष्ट्रमन्त्री खनाल र श्रीलंकाका विदेशमन्त्री हेराथ बीच भेटवार्ता News Polar मनाङ पुगेका पर्यटक फर्किन थाले News Polar एसियाली खेलकुद : क्रिकेट खेल रद्द हुँदा नेपाल प्रतियोगिताबाट बाहिरियो News Polar उद्योग संरक्षण र लगानी सुरक्षामा हामी केन्द्रित हुन्छौँः मुख्यमन्त्री थापा News Polar कालीगण्डकी बाढीले उजाडियो तिल्केनी News Polar मृतकका परिवारलाई एक लाख राहत News Polar आजका लागि तोकियो विदेशी मुद्राको विनिमयदर News Polar पाँचथरमा धान–मकै छाडेर अलैँचीतर्फ किसानको आकर्षण News Polar प्रतिनिधिसभाको बैठक बस्दै, यस्तो छ सम्भावित कार्यसूची News Polar गृहमन्त्रीको सचिवालयसँग सम्बन्ध रहेको भन्दै फोन संवाद गर्ने युवा पक्राउ News Polar सरकारले लोकतन्त्रको मर्मलाई पालना गर्नुपर्छः नेता आङदेम्बे News Polar कलाकार नीर शाह एक लाख ५१ हजारसहित सम्मानित News Polar ट्रम्प–सी भेटवार्तापछि अमेरिका र चीनद्वारा ३० अर्ब डलरका वस्तुमा भन्सार कटौती News Polar रियादका विद्यालय पुनः भौतिक रूपमा सञ्चालनमा News Polar हवाई आक्रमणमा ३३ जनाको मृत्यु

६५ मेगावाट क्षमताको म्याग्दीखोला जलविद्युत् आयोजना निर्माण सुरु

६५ मेगावाट क्षमताको म्याग्दीखोला जलविद्युत् आयोजना निर्माण सुरु
अ अ+ अ-

काठमाडौं । धवलागिरि गाउँपालिका–४ बगरमा ६५ मेगावाट क्षमताको म्याग्दीखोला जलविद्युत् आयोजना निर्माण सुरु भएको छ । हाइड्रो भिलेज प्रालि प्रर्वद्धक रहेको आयोजनाले पहुँचमार्ग (सडक), विद्युत्गृह, सुरुङ र प्रसारण लाइन निर्माणलाई समानान्तर रुपमा अघि बढाएको हो ।

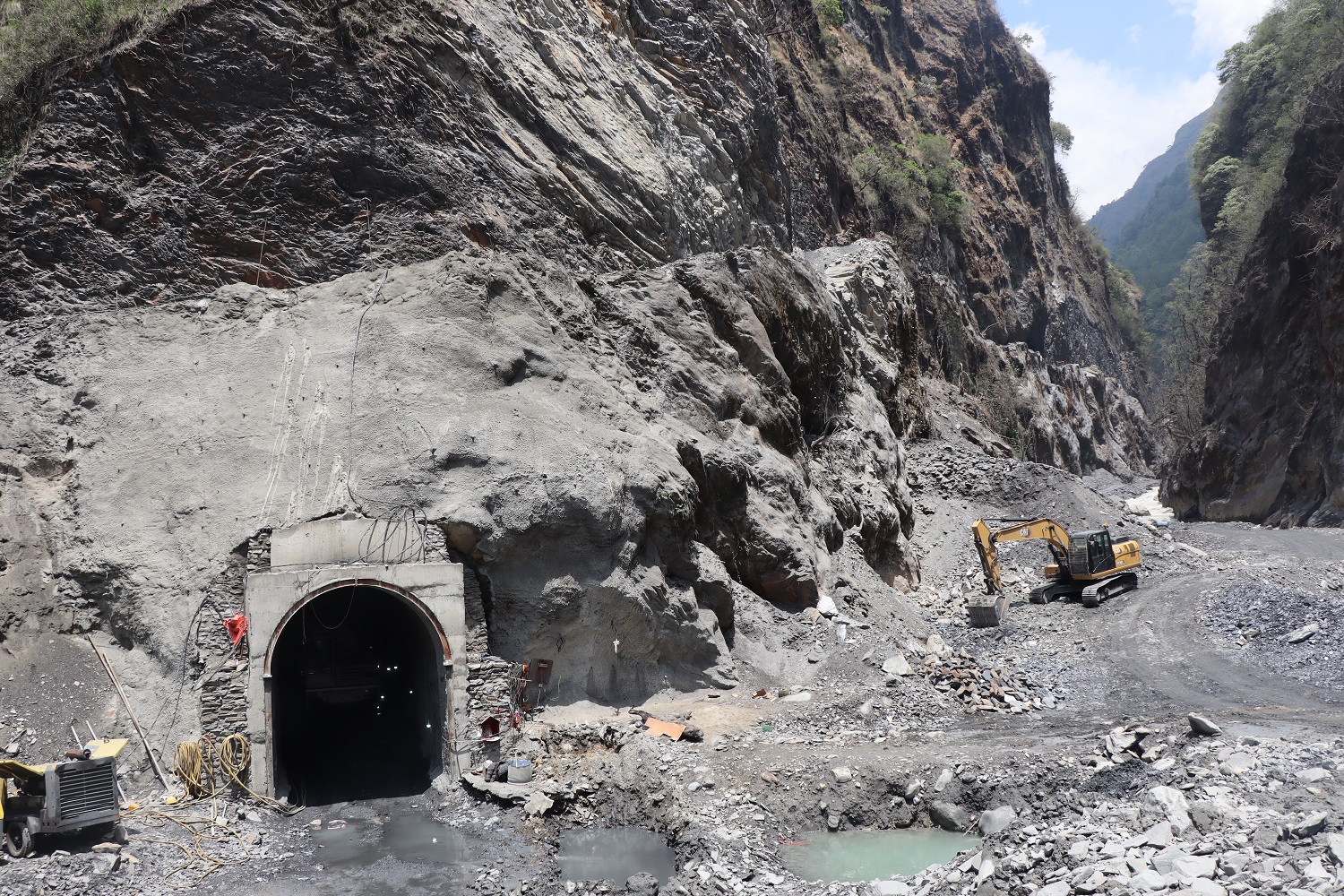

बगर गाउँदेखि बाँध निर्माणस्थल दोभानसम्म डाइभर्सनबाट सडक र बगरमा कार्यालय स्थापना गरेको आयोजनाका प्रमुख उत्तम पौडेलले विद्युत्गृहबाट निस्कने पानी फाल्न एक हजार १३० मिटर लामो ‘टेलरेस’ सुरुङ निर्माण थालिएको जानकारी दिए ।

“बगर–तातोपानी खण्डको भिरमा सडक निर्माण नसकिदाँसम्म म्याग्दी नदीको किनारै किनार डाइभर्सन बनाएर बाँध निर्माण स्थल दोभानसम्म करिब १० किलोमिटर पहुँचमार्ग पु¥याएका छौँ,” उनले भने, “टेलरेस टनेल खन्न थालेको सिभिल ठेकेदार भूगोल इन्फ्रास्ट्रक्चरले विद्युत्गृह, बाँध र मुख्य सुरुङ खन्ने तयारी गरेको छ ।”

म्याग्दी र कुनाबाङ खोलाको दोभानमा निर्माण हुने बाँधबाट ७५ मिटर लामो र ११ दशमलव नौ मिटर अग्लो बालुवा थिग्राउने पोखरी ‘डिसेन्डर’ मा सङ्कलन गरी ७१० मिटर लामो ‘पाइपलाइन’बाट ल्याइने पानीलाई तीन हजार छ सय मिटर लामो सुरुङमा हालिनेछ् ।

पुनः ७५० मिटर पाइपलाइनबाट ल्याइने पानीलाई ६०७ मिटर उचाइबाट पहाडभित्र रहने भूमिगत विद्युत्गृहमा खसालेर विद्युत् उत्पादन गरिने पौडेलले जानकारी दिए ।

रन अफ रिभर’ प्रकृतिको आयोजनामा २०९ मिटर ठाडो सुरुङ, २३० मिटर ‘प्रेसर टनेल’, ५८७ मिटर ‘इनकलाइन्ट टनेल’ र ७५७ मिटर ‘पेनस्टक पाइप’का संरचना रहनेछन् ।

विद्युत्गृहमा तीन वटा युनिट ‘टर्वाइन’ रहनेछन् । आयोजनाबाट प्रतिघण्टा सुक्खायाममा ११७ दशमलव ८२ र बर्खायाममा २६४ दशमलव ४५ गिगावाट विद्युत् उत्पादन हुनेछ । बगर र तातोपानीको बीचमा रहेको पहाडमा बाहिरी भागबाट ६४० मिटर लामो सुरुङ खनेर त्यसभित्र भूमिगत विद्युत्गृह बनाउन लागिएको हो ।

बगरदेखि १६ दशमलव पाँच किलोमिटर दूरीमा रहेको डाँडाखेत सबस्टेसनबाट केन्द्रीय प्रणालीमा विद्युत् पठाउनका लागि १३२ केभी क्षमताको ‘डबल र मल्टीसर्किट’ प्रसारण लाइन निर्माणको प्रक्रिया अघि बढेको आयोजनाका जनसम्पर्क अधिकृत बुद्धिराज अधिकारीले बताए ।

प्रतिमेगावाट रु २० करोडका दरले रु १३ अर्ब लागत अनुमान गरिएको आयोजनाबाट विसं २०८४ चैत महिनादेखि विद्युत् उत्पादन गर्ने लक्ष्य राखिएको छ । सिभिल ठेकेदार गत पुस महिनादेखि परिचालन भएको हो भने इलेक्ट्रोमेकालिक र हाइड्रोमेकानिकल ठेकेदार छनोटको चरणमा रहेका आयोजना व्यवस्थापक प्रमेश थापाले बताए ।

केही दिनमा भैँसीखर्कमा नेपाली सेनाको ‘क्याम्प’ (आधार शिविर) राख्ने तयारी भएको छ । विस्फोटक पदार्थको सुरक्षाका लागि नेपाली सेनाको क्याम्प राखेपछि मुख्य सुरुङ खन्ने तयारी गरिएको हो ।
