२० श्रावण २०८३, बुधबार
,
Latest
विदेशबाट फर्कने नेपालीलाई अपरिचित व्यक्तिका सुन तथा बहुमूल्य वस्तु नल्याउन आग्रह नेपाल–चीनबीच सांस्कृतिक सहकार्य विस्तार गर्ने सहमति, परम्परागत कला र पर्यटन प्रवर्द्धनमा जोड विश्वविद्यालय अनुदान आयोगको अध्यक्षमा प्रा.डा. खड्ग केसी नियुक्त लगानी बोर्डको प्रमुख कार्यकारी अधिकृतमा याङ्की उक्या नियुक्त न्यायपालिकाको स्वतन्त्रता र निष्पक्षतामा सम्झौता हुँदैनः मुख्य रजिस्ट्रार पौडेल एलपीजी ग्यास आपूर्ति सहज बनाउन क्विक रेस्पोन्स टिम गठन अघि बढ्यो इन्टरनेट सेवा प्रदायक कम्पनीको बक्यौता विवाद टुंग्याउने प्रक्रिया, जायज माग मात्रै सम्बोधन गर्न… अनि हुन्छ… जमल जलमग्न धनुषामा सम्बन्धविच्छेदका घटना बढे कोरियाली राजदूतद्वारा परराष्ट्र सचिवसँग बिदाइ भेट
तपाईं के खोज्दै हुनुहुन्छ ?

माथिल्लो म्याग्दी–१ जलविद्युत् आयोजना: तीस प्रतिशत भौतिक प्रगति



अ+ अ-

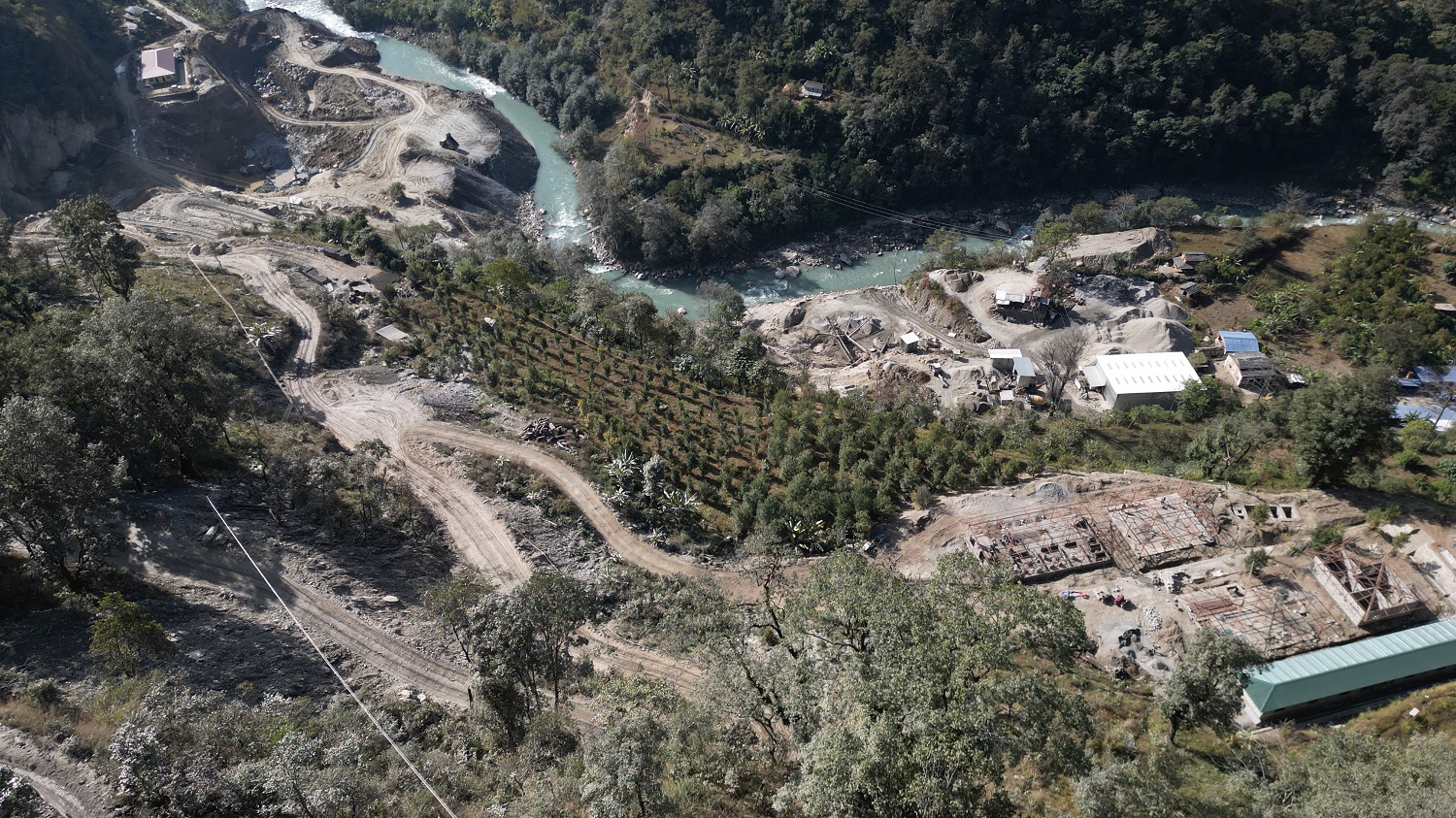

म्याग्दी । म्याग्दीको धवलागिरी र मालिका गाउँपालिकामा निर्माणाधिन ५३ दशमलव पाँच मेगावाट क्षमताको माथिल्लो म्याग्दी–१ जलविद्युत् आयोजनाको ३० प्रतिशत भौतिक प्रगति भएको छ ।

अपर म्याग्दी हाइइ«ोपावर लिमिटेड प्रर्वद्धक रहेको आयोजनाको बाँध, सुरुङ र विद्युत्गृह निर्माण कार्यले तिब्रता पाएको छ । आयोजना प्रमुख ज्योतिकुमार केसीले एक वर्षको अवधीमा ३० दशमलव ९४ प्रतिशत भौतिक र ३० दशमलव ८० प्रतिशत वित्तीय प्रगति भएको जानकारी दिनुभयो ।

“चार ठाउँबाट सुरुङ खन्ने काम भैरहेको छ,” उहाँले भन्नुभयो, “विस २०८३ फागुन भित्र विद्युत् उत्पादन शुरु गर्ने लक्ष्यअनुसार विद्युत्गृह र बाँध निर्माण कार्यलाई पनि तिब्रता दिएका छौँ ।” कुल पाँच हजार सात सय ८९ दशमलव ७१ मिटर लामो सुरुङ हालसम्म दुई हजार तीन सय ६० मिटर निर्माण सकिएको छ ।

विसं जेठ ८ गते सुरु भएको बाँध निर्माणस्थलमा ४५ प्रतिशत भौतिक प्रगति हासिल भएको छ । करिब दुई हप्तामा विद्युत्गृहको उत्खनन् कार्य सकेर संरचना निर्माणको तयारी भएको छ । विसं २०८० चैत १९ मा सम्झौता गरेको सिभिल ठेकेदार लुना विल्डर्स एण्ड कन्ट्र्याक्टरले २०८१ जेठ ८ गते परिचालित भएको थियो ।

धवलागिरी गाउँपालिका–४ खाम्लामा म्याग्दी नदीको पानीलाई सुरुङमा छिराउनका लागि १५ मिटर अग्लो र ४० मिटर लामो बाँध निर्माण भएरहेको छ । बाँध निर्माण स्थल नजिकै एक सय मिटर लामो र १५ मिटर अग्लो तीन वटा पानी थिग्राउने पोखरी निर्माणाधिन छ ।

मेकानिकल र इलेक्ट्रो–मेकानिकल कार्यको लागि निर्माण कम्पनी छनौट भएको छ । रन अफ द रिभर प्रकृतिको आयोजनाको आउटलेटबाट विद्युत्गृहको उँचाइ एक सय ९६ मिटर रहेको छ । आउटलेटबाट पानीलाई विद्युत्गृहमा खसाल्न छ सय ९२ मिटर पेनस्टक पाइप जडान गरिनेछ ।

ऊर्जा इन्जिनियरीङ एण्ड म्यानेजमेन्ट सोलुुसनले परामर्शदाता रहेको यस आयोजनाको प्रर्वद्धक कम्पनी ऊर्जा डेभलपर्स प्रालिमा आवद्ध छ । विद्युत्गृहतबाट मालिका गाउँपालिका–७ डाडाखेतमा निर्माणाधिन एक सय ३२ केभी क्षमताको सबस्टेशन जोड्ने एक सय ३२ केभी क्षमताको एक दशमलव पाँच किलोमिटर प्रशारण लाइनको अध्ययन भइरहेको छ ।

सानीमा बैङ्कको नेतृत्वमा छ वटा बैङ्कको ऋण, प्रर्वद्धक कम्पनी र सर्वसाधारणको शेयरमार्फत जुटाइने रु ११ अर्ब २३ करोड २७ लाख छ हजारको लगानीमा निर्माण हुने आयोजनाको विद्युत्गृह मालिका गाउँपालिका–७ भारवाङमा रहनेछ । यस आयोजनाबाट वार्षिक औसत तीन सय १५ दशमलव ०१ गिगावाट घण्टा विद्युत् केन्द्रिय लाइनमा जोडिनेछ ।

भारवाङबाट बाँध निर्माण स्थलसम्म नौ किलोमिटर पहुँचमार्ग निर्माण गरिसकेको आयोजनाले सामाजिक उत्तरदायित्वका कार्यक्रमका लागि रु छ करोड २० लाख बजेट बिनियोजन गरेको छ । हालसम्मको प्रगतिअनुसार निर्धारित समय तालिका भित्रै सम्पन्न हुनेमा विश्वस्त रहेको आयोजना प्रमुख केसीले बताउनुभयो । रासस




भर्खरै
