News Polar कालीगण्डकी नदीको बहाव हेर्दा.. News Polar बिपी कोइराला क्यान्सर अस्पताल : एक वर्षमा दुई लाख बढीलाई सेवा News Polar सङ्घीय संसद्का दुवै सदनको बैठक आज बस्दै, यस्तो छ सम्भावित कार्यसूची News Polar कागतीदेखि ड्रागन फ्रुटसम्मः तीन युवाको आँटले बाँझाखेतमा फुल्यो सपना News Polar जलवायु न्यायको आवाजलाई अन्तरराष्ट्रिय मञ्चमा प्रभावकारी रूपमा प्रस्तुत गरिनेछः वनमन्त्री चौधरी News Polar प्राकृतिक विपत्तिबीच पोखराले दियो पर्यटन क्षेत्र खुला रहेको सन्देश News Polar पृथ्वी राजमार्गका विभिन्न स्थानको पहिरो हटाउने काम तीव्र News Polar मेची भन्सारः दुई अर्ब ८३ करोड राजस्व सङ्कलन News Polar आजका लागि तोकियो विदेशी मुद्राको विनिमयदर News Polar छ वर्षमा दुईपटक आगलागी, दोभानवासीको फेरि बिचल्ली News Polar बाढीपहिरोले धवलागिरि क्षेत्रमा सडक सञ्जाल विच्छेद News Polar चोलेन्द्र प्रकरण: आज सर्वोच्चको फुल कोट बस्ने, सरकारलाई प्रश्न सोध्ने News Polar बागलुङमा पहिरोमा १० जनाको मृत्यु, एक बेपत्ता News Polar टेक्सासको अस्टिनमा भव्य रूपमा इन्द्रजात्रा मनाइयो-फोटो फिचर News Polar मुख्य सडक अवरुद्ध भएपछि पुनःत्रिभुवन राजपथ वैकल्पिक मार्ग बन्दै News Polar मनाङको तालगाउँ डुबानमा News Polar बाढी प्रभावित जनप्रतिनिधिहरुसँग मन्त्री लम्सालको छलफल News Polar मनसुनजन्य विपद्बाट २१ जनाको मृत्यु, नवलपरासीको डेढगाउँमा ५४४ मिलिमिटर वर्षा News Polar बाढीपहिरो तथा डुबान प्रभावित क्षेत्रबाट ६८२ जनाको उद्धार News Polar पितृपक्ष (सोह्र श्राद्ध) सुरुः आज प्रतिपदा तिथि श्राद्ध

राहुघाट जलविद्युत् आयोजनाः ९५ प्रतिशत भौतिक प्रगति

राहुघाट जलविद्युत् आयोजनाः ९५ प्रतिशत भौतिक प्रगति
अ अ+ अ-

म्याग्दी। नेपाल विद्युत् प्राधिकरणको सहायक कम्पनी रघुगङ्गा हाइड्रोपावर प्रवर्द्धक रहेको ४० मेगावाट क्षमताको राहुघाट जलविद्युत् आयोजना निर्माणको ९५ प्रतिशत भौतिक प्रगति भएको छ ।

सुरुङ, बाँध र विद्युतगृहको भौतिक संरचना निर्माण, उपकरण जडान अन्तिम चरणमा पुगेको आयोजना परीक्षण उत्पादनको तयारीमा जुटेको हो ।

आगामी जेठभित्र परीक्षण उत्पादन गर्ने लक्ष्यसहित निर्माण भएका भौतिक संरचनाको परीक्षणको तयारी गरेको रघुगङ्गा हाइड्रोपावरका प्रबन्ध सञ्चालक गणेश केसीले जानकारी दिनुभयो । “सिभिल, हाइड्रो र इलेक्ट्रोमेकानिकलका संरचना निर्माण र उपकरण जडान सकेर फिनिसिङ भइरहेको छ”, उहाँले भन्नुभयो, “सुरुङमा पस्ने चारवटा प्रवेशमार्ग बन्द गराएपछि पानी भरेर परीक्षण गर्ने तयारीमा छौँ ।”

भारतीय सिभिल ठेकेदार कम्पनी जयप्रकाश एसोसिएट्स (जेपी)ले ४५ महिनामा सम्पन्न गर्ने लक्ष्यसहित सन् २०१७ नोभेम्बर १७ (२०७४ मङ्सिर ६ गते) रु छ अर्बमा ठेक्का सम्झौता गरेको थियो । सन् २०२२ फेब्रुअरीमा पहिलो, सन् २०२२ फेब्रुअरीमा दोस्रो र २०२५ नोबेम्बरसम्मका लागि तेस्रोपटक म्याद थपिएको थियो । चौथोपटक थपिएको समयभित्र आयोजना सम्पन्न गराउने लक्ष्यअनुसार काम भइरहेको प्रबन्ध सञ्चालक केसीले बताउनुभयो ।

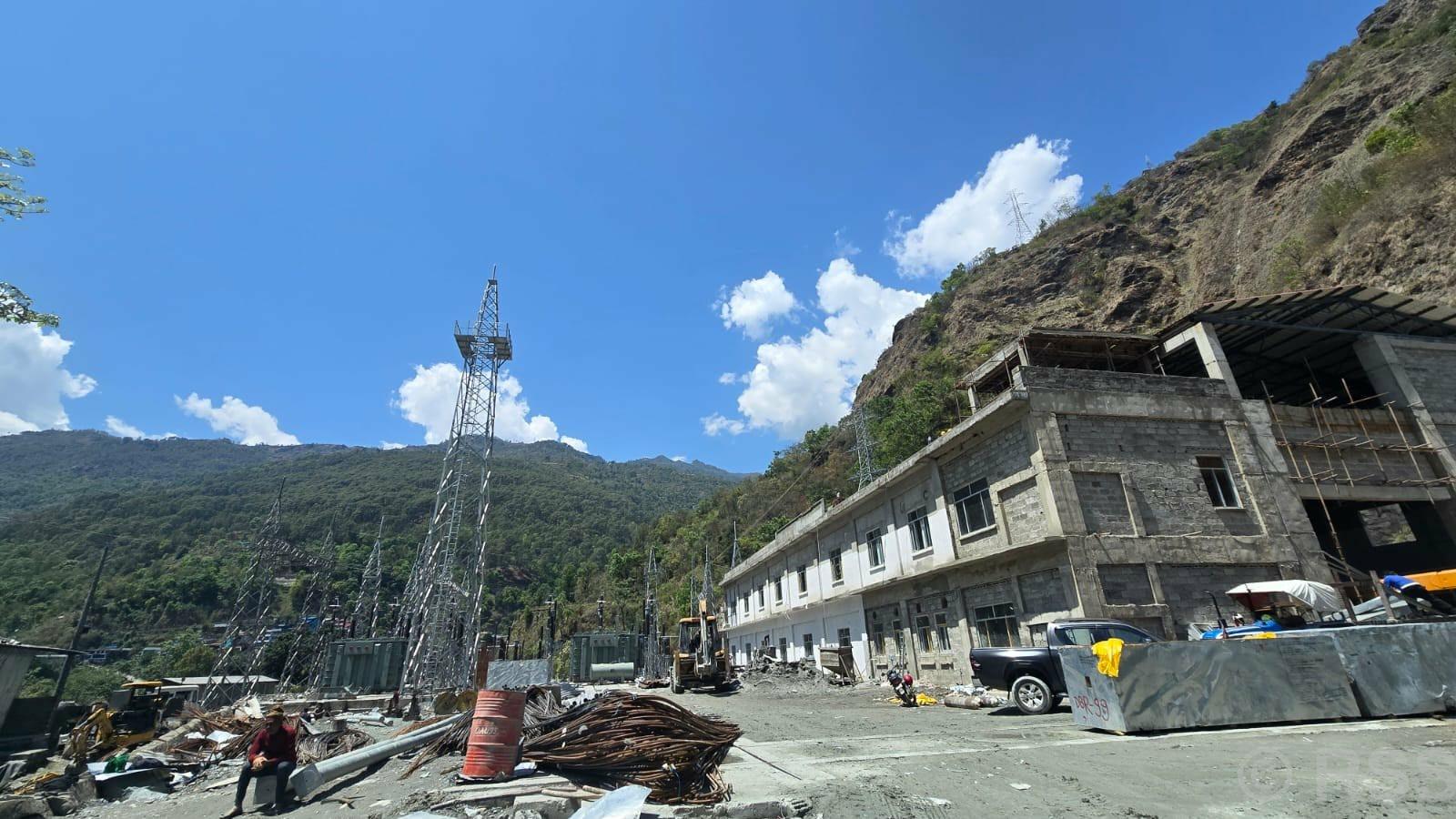

रघुगङ्गा गाउँपालिका–४ दग्नाम र वडा नं ५ झिँ को फेदीमा बाँध, छ किलोमिटर २७० मिटर लामो मुख्य सुरुङ र दुईवटा पानी थिग्य्राउने पोखरी निर्माण सकिएको छ । तिल्केनीचौरमा विद्युतगृह निर्माण सकेर रङरोगन गर्न थालिएको छ । बीस मेगावाटको एकवटा युनिट जडान भइसकेको छ भने अर्को युनिटका पाटपुर्जा जडान अन्तिम चरणमा पुगेको छ ।

विद्युत्गृह परिसरमा आयोजनाबाट उत्पादित विद्युत्लाई केन्द्रीय प्रसारण लाइनमा जोड्नका लागि स्वीचयार्ड तयार पारिएको हाइड्रोपावरका प्रबन्ध सञ्चालक केसीले जानकारी दिनुभयो ।

कोरोना महामारी, बाढीपहिरोलगायत प्राकृतिक विपद् र नदीजन्य निर्माण सामग्रीको अभावका कारण आयोजनाको काममा ढिलाइ भएको ठेकेदार कम्पनी जेपीका आयोजना व्यवस्थापक हरिश अग्रवालले बताउनुभयो । भारत हेभी इलेक्ट्रिकल्स लिमिटेड (भेल)सँग २०७६ साल कात्तिकमा एक करोड दुई लाख ९३ हजार २२ दशमलव ३५ अमेरिकी डलरमा इलेक्ट्रोमेकानिकल ठेक्का सम्झौता भएको थियो ।

भारतीय आयात निर्यात (एक्जिम) बैंकको ६७ मिलियन डलर सहुलियतपूर्ण ऋण तथा नेपाल विद्युत् प्राधिकरण र नेपाल सरकारकोे संयुक्त लगानीमा कम्पनीको अवधारणा र इन्जिनियरिङ प्रक्युमेन्ट एण्ड कन्ट्रयाक्ट (इपिसी) प्रारुपमा राहुघाट जलविद्युत् आयोजना सञ्चालन गरिएको हो ।

कमजोर आर्थिक अवस्थाका कारण २०७२ सालमा पुरानो ठेकेदार आइभिआरसीएलसँगको ठेक्का तोडेर नयाँ प्रक्रियाबाट निर्माण अघि बढाइएको थियो । पछिल्लोपटक छनोट भएको सिभिल ठेकेदार जयप्रकाश एसोसिएट्स (जेपी)ले विसं २०७५ असारमा पहुँचमार्ग र विसं २०७६ असारमा सुरुङ खन्न सुरु गरेको थियो ।

यस आयोजनाले वार्षिक २४ करोड पाँच लाख ९३ हजार ३४ युनिट विद्युत् उत्पादन गर्ने लक्ष्यसहित २०७५ चैतमा विद्युत् खरिद बिक्री सम्झौता (पिपिए) गरेको थियो । राहुघाटबाट उत्पादन हुने विद्युत् केन्द्रीय ग्रिडमा जोड्न कालीगण्डकी करिडोरअन्तर्गत २२० केभी (डबल सर्किट) क्षमताको दाना-कुश्मा प्रसारण लाइनमा लिलो माध्यमबाट जोडिने छ । चारवटा टावर र प्रसारण लाइन पनि बनिसकेको आयोजना कार्यालयले जनाएको छ ।  रासस
