News Polar भारी वर्षाको चेतावनीपछि पर्यटन बोर्डको अपिल : जोखिमयुक्त गतिविधि स्थगित गर्न आग्रह News Polar हाकुवासीको पीडाः भूकम्पले उठिबास, बाढीले सर्वनाश News Polar भोटेकोशी बाढीः अधुरो आशा र काजकिरियाको दोधारमा छन् बेपत्ताका परिवार News Polar पानीको स्रोत पुनर्भरण पोखरी News Polar ऊर्जामन्त्री श्रेष्ठले आज प्रतिनिधि सभालाई सम्बोधन गर्ने News Polar भूमि प्रशासन कार्यालयद्वारा गत आवमा ७४ करोड ८६ लाख राजस्व संकलन News Polar साल्ट ट्रेडिङ कर्पोरेसनद्वारा पोखरामा सुपथ मूल्य पसल सञ्चालन, उपभोक्तालाई राहत News Polar अमेरिकाले नेपालको बाढी पुनर्लाभका लागि थप ३ करोड १० लाख डलर सहयोग गर्ने News Polar परराष्ट्रमन्त्री खनालद्वारा न्युयोर्कस्थित नेपाली महावाणिज्यदूतावासको अवलाेकन News Polar एमाले केन्द्रीय कमिटीको बैठकको आज तेस्रो दिन पनि केन्द्रीय सदस्यहरुले धारणा राख्ने News Polar निर्माण ढिलाइले अलपत्र बन्दै लमजुङको निर्वाचन क्षेत्र रणनीतिक सडक News Polar न्यूयोर्कमा परराष्ट्रमन्त्री खनाल र भारतीय विदेशमन्त्री जयशंकरबीच भेटवार्ता News Polar अकबरे खुर्सानीले बजार र मूल्य नपाउँदा भकिम्लीका किसान चिन्तित News Polar जलवायु परिवर्तनको मूल्य कमजोर देशहरूले तिर्नु परिरहेको छ: एन्टोनियो गुटेरेस News Polar आजदेखि पोखरा अन्तरराष्ट्रिय विमानस्थलमा फ्लाई दुबईको नियमित उडान, पोखरामा उत्साह News Polar सिद्धबाबा सुरुङमार्गः आगामी मङ्सिरभित्रै गाडी गुडाउने तयारी News Polar प्रतिनिधिसभाको बैठक बस्दै, यस्ता छन् कार्यसूची News Polar आजका लागि तोकियो विदेशी मुद्राको विनिमयदर News Polar आज देशैभर कांग्रेसको पालिका अधिवेशन News Polar अमेरिकी प्रतिबन्धबीच उडान रोक्ने निर्देशन नआएको ‘इरान एयर’को दाबी

डाँडाखेत–राहुघाट प्रसारण लाइन आयोजना : सकिनुपर्ने समयमा आधा काम

डाँडाखेत–राहुघाट प्रसारण लाइन आयोजना : सकिनुपर्ने समयमा आधा काम
अ+ अ-

म्याग्दी । नेपाल विद्युत् प्राधिकरणद्वारा म्याग्दीमा निर्माणाधीन एक सय ३२ केभी क्षमताको डाँडाखेत–राहुघाट प्रसारण लाइन आयोजनाको निर्माण सकिनुपर्ने अवधिमा ५० प्रतिशत भौतिक प्रगति भएको छ । निर्धारित ३० महिनामा काम सम्पन्न नभएपछि ठेकेदार भारतीय कम्पनी लार्सन एण्ड टियुब्रो ९एलएनटी०सँगको सम्झौताको म्याद १५ महिना थपिएको छ ।

मालिका गाउँपालिका–७ डाँडाखेतबाट रघुगङ्गा गाउँपालिका–३ राहुघाटको अम्वाङ जोड्ने २५ किलोमिटर एक सय ३२ केभी क्षमताको प्रसारण लाइन र दुवै ठाउँमा सबस्टेशन निर्माणका लागि सन् २०२१ डिसेम्वर ३१ मा २६ मिलियन डलरमा ठेक्का सम्झौता भएको थियो । आयोजना प्रमुख रोशन अग्रवालले गत जुलाई १६ मा सकिएको ठेक्का सम्झौताको म्याद आगामी २०२५ को नोभेम्बर १६ सम्म थप भएको जानकारी दिनुभयो ।

“तीस महिनामा समग्रमा ५० प्रतिशतभन्दा बढी भौतिक प्रगति भएको छ”, उहाँले भन्नुभयो, “राहुघाटमा कमजोर भूवनोट र विपद्को जोखिम, वन क्षेत्रमा टावर निर्माणका लागि अनुमति पाउन भएको ढिलाइ र केही टावर निर्माणस्थलमा समुदायको विवादका कारणले आयोजना निर्माण अवधि लम्बिएको हो ।”

म्याग्दी र राहुघाट नदीमा निर्माणाधीन तथा निर्माणका क्रममा रहेका आयोजनाबाट उत्पादन हुने विद्युत्लाई राष्ट्रिय प्रणालीमा आबद्ध गराउन एसियाली विकास बैंकको ऋणमा सबस्टेशन र प्रसारण लाइन निर्माण गर्न लागिएको हो । एक सय ३२/३३ केभी, ३० एमभिए क्षमता र एआइएस प्रविधिको उपकरण जडान गरिने डाँडाखेत सबस्टेशनको सिभिलतर्फको ६० प्रतिशत भौतिक प्रगति भएको छ । डाँडाखेतमा ५१ रोपनी जग्गा अधिग्रहण भएको थियो ।

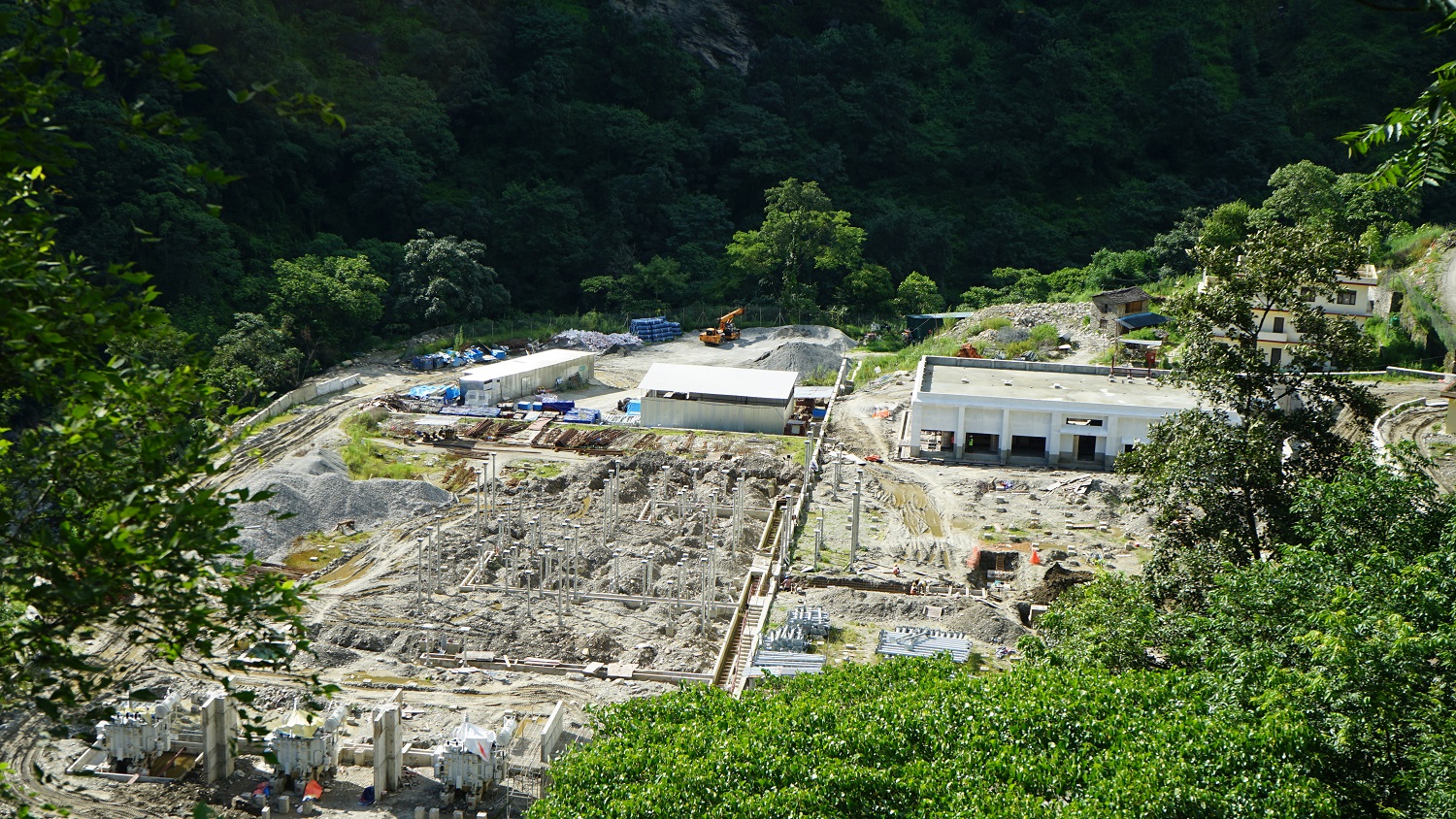

भूमिगत पानी र पहिरो प्रभावित राहुघाटमा सबस्टेशनको डिजाइनमा समस्या भएकाले ठेक्का सम्झौताको २७ महिनापछि गत जेठदेखि नेपाली सहायक ठेकेदार डिएल स्ट्रक्चरले काम थालेको थियो । दुई सय २०/१३२/३३ केभी, २०० एमभिए क्षमताको उपकरण जडान हुने जिआइएस प्रविधिको राहुघाट सबस्टेशनमा उपकरण राख्ने र कार्यालयको भवन बनाउन जग्गाको प्लट बनाउने कामले बर्खायाममा पनि तीव्रता दिएको एनएलटीका आयोजना व्यवस्थापक सुवासचन्द्र शर्माले बताउनुभयो ।

“पक्की नाला बनाएर भूमिगत र सतहको पानीलाई व्यवस्थापन गरेर सबस्टेशनको संरचना बनाउन थालिएको हो”, उहाँले भन्नुभयो, “सबस्टेशनमा जडान गर्ने उपकरण आयात भइसकेको छ ।” अम्बाङमा सबस्टेशन बनाउन पाँच वर्षअघि ९० रोपनी जग्गा अधिग्रहण भएको थियो ।

एक सय ३२ केभी क्षमताको डबल सर्किट प्रसारण लाइनको ८२ वटा टावरमध्ये हालसम्म ३० वटा निर्माण सकिएको र ४८ वटा निर्माणाधीन रहेका आयोजना प्रमुख अग्रवालले बताउनुभयो । रघुगङ्गा गाउँपालिकाको वडा नं ३, बेनी नगरपालिका–९, १०, मङ्गला गाउँपालिका–१, मालिकाको वडा नं ६ र ७ मा प्रसारण लाइनको टावर निर्माणस्थल हुन् ।

बेनी नगरपालिका–६ कोठेसाघुमा रहेको एनएलटीको प्रसारण लाइनको सामग्री भण्डारणस्थलमा भदौ ८ गते रातिको बाढीले क्षति पुर्याएको थियो । दुवै ठाउँमा यसअघि नै जग्गा व्यवस्थापन, घेराबार, पहुँचमार्गका साथै डाँडाखेतमा गार्ड र कर्मचारी आवासगृह भवन निर्माण भएको छ । म्याग्दी नदीमा एक सय ७२ दशमलव आठ मेगावाट क्षमताको चारवटा जलविद्युत् आयोजना निर्माण सुरु भएका छन् ।

राहुघाटमा ३५ दशमलव पाँच मेगावाटको राहुघाट–मङ्गले र ४८ दशमलव पाँच मेगावाट क्षमताको अपर राहुघाट, २१ दशमलव तीन मेगावाट क्षमताको ठूलोखोला र ४० मेगावाट क्षमताको राहुघाट जलविद्युत् आयोजना निर्माणाधीन छन् । पाँच दशमलव पाँच मेगावाट क्षमताको बगरखोला, चार दशमलव ७५ मेगावाटको स्यानोखोला, चार दशमलव ९० मेगावाटको अपर ठूलोखोला र १५ मेगावाटको माथिल्लो ठूलोखोला जलविद्युत् आयोजना निर्माणको अन्तिम चरणमा छन् ।

सबस्टेशनमा निर्माणमा भएको ढिलाइले राहुघाट नदीमा निर्माणको अन्तिम चरणमा रहेको जलविद्युत् आयोजनालाई समस्या परेको तुदी पावरद्वारा निर्माणाधीन अपर राहुघाट र मङ्गले राहुघाट जलविद्युत् आयोजना प्रमुख प्रकाश तिमिल्सिनाले बताउनुभयो । रासस
